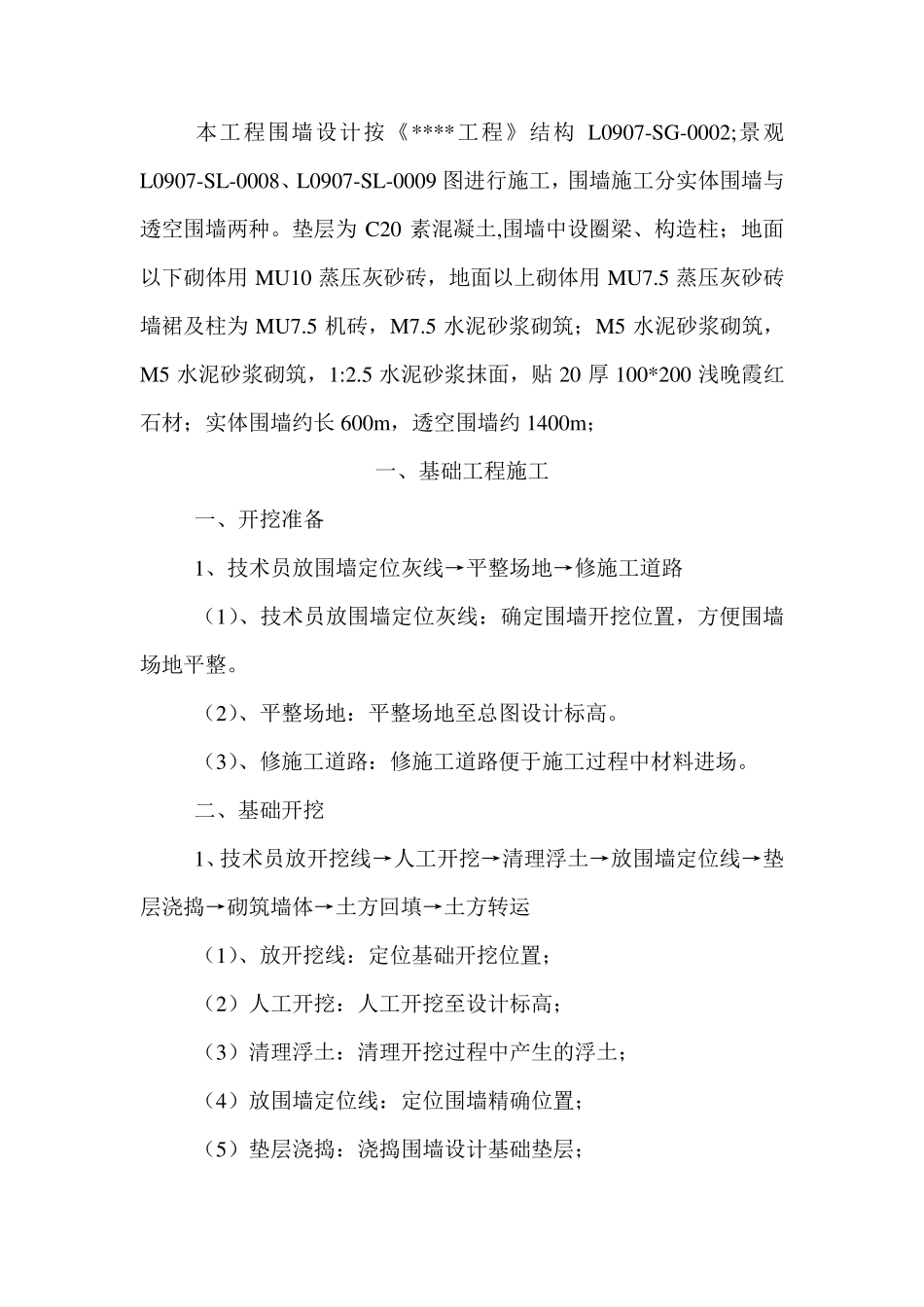

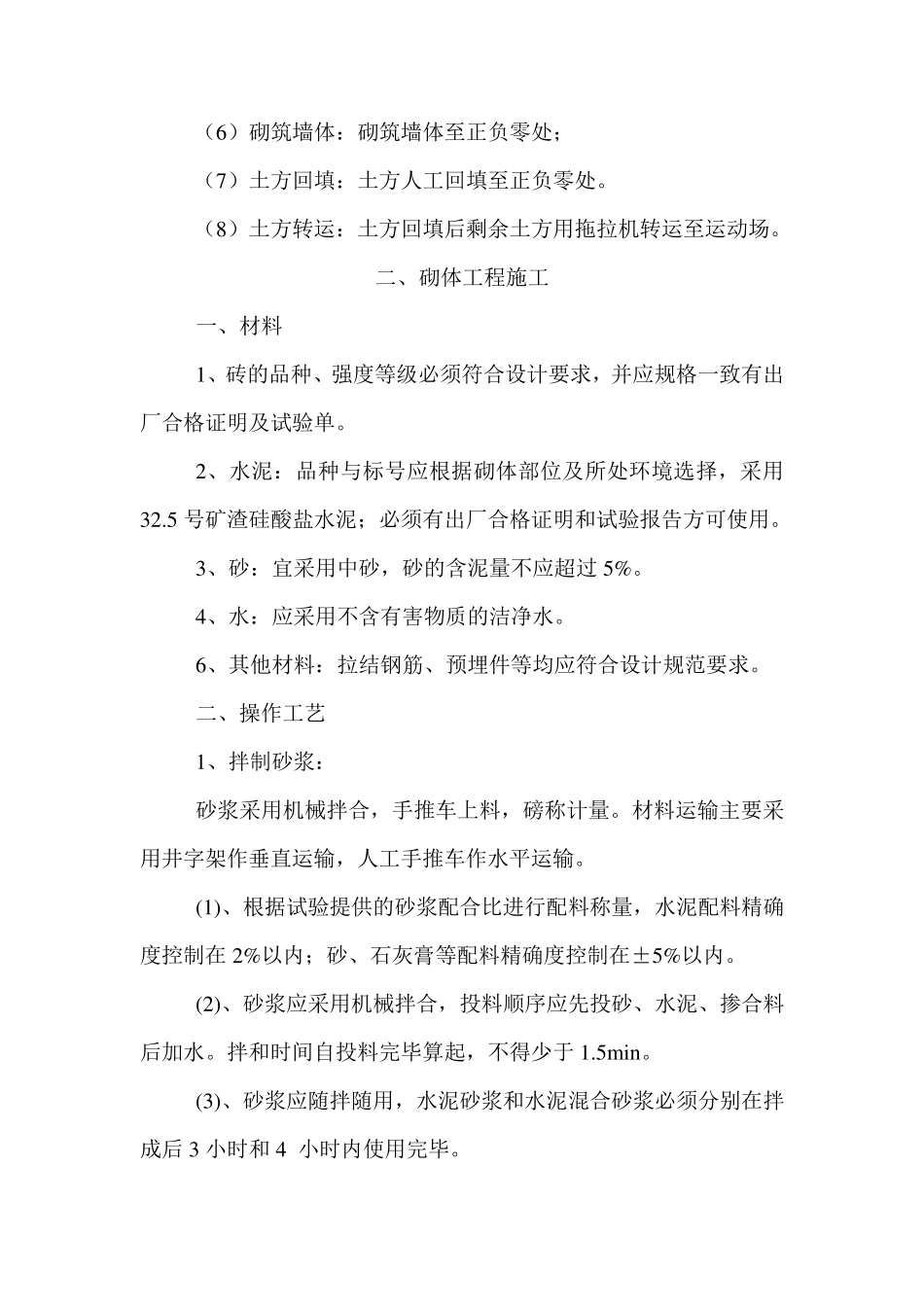

2018 年 砖 砌 院 墙 施 工 方 案 编制人: 审核人: 审批人: 工 程 概 况 本工程围墙设计按《****工程》结构L0907-SG-0002;景观L0907-SL-0008、L0907-SL-0009 图进行施工,围墙施工分实体围墙与透空围墙两种。垫层为C20 素混凝土,围墙中设圈梁、构造柱;地面以下砌体用MU10 蒸压灰砂砖,地面以上砌体用MU7.5 蒸压灰砂砖墙裙及柱为MU7.5 机砖,M7.5 水泥砂浆砌筑;M5 水泥砂浆砌筑,M5 水泥砂浆砌筑,1:2.5 水泥砂浆抹面,贴20 厚100*200 浅晚霞红石材;实体围墙约长600m,透空围墙约1400m; 一、基础工程施工 一、开挖准备 1、技术员放围墙定位灰线→平整场地→修施工道路 (1)、技术员放围墙定位灰线:确定围墙开挖位置,方便围墙场地平整。 (2)、平整场地:平整场地至总图设计标高。 (3)、修施工道路:修施工道路便于施工过程中材料进场。 二、基础开挖 1、技术员放开挖线→人工开挖→清理浮土→放围墙定位线→垫层浇捣→砌筑墙体→土方回填→土方转运 (1)、放开挖线:定位基础开挖位置; (2)人工开挖:人工开挖至设计标高; (3)清理浮土:清理开挖过程中产生的浮土; (4)放围墙定位线:定位围墙精确位置; (5)垫层浇捣:浇捣围墙设计基础垫层; (6)砌筑墙体:砌筑墙体至正负零处; (7)土方回填:土方人工回填至正负零处。 (8)土方转运:土方回填后剩余土方用拖拉机转运至运动场。 二、砌体工程施工 一、材料 1、砖的品种、强度等级必须符合设计要求,并应规格一致有出厂合格证明及试验单。 2、水泥:品种与标号应根据砌体部位及所处环境选择,采用32.5 号矿渣硅酸盐水泥;必须有出厂合格证明和试验报告方可使用。 3、砂:宜采用中砂,砂的含泥量不应超过 5%。 4、水:应采用不含有害物质的洁净水。 6、其他材料:拉结钢筋、预埋件等均应符合设计规范要求。 二、操作工艺 1、拌制砂浆: 砂浆采用机械拌合,手推车上料,磅称计量。材料运输主要采用井字架作垂直运输,人工手推车作水平运输。 (1)、根据试验提供的砂浆配合比进行配料称量,水泥配料精确度控制在2%以内;砂、石灰膏等配料精确度控制在±5%以内。 (2)、砂浆应采用机械拌合,投料顺序应先投砂、水泥、掺合料后加水。拌和时间自投料完毕算起,不得少于 1.5min。 (3)、砂浆应随拌随用,水泥砂浆和水泥混合砂浆必须分别在拌成后 3 小时和 4 小时内使用完毕。 2、组砌方法 (1)、砖墙砌筑应上下...
