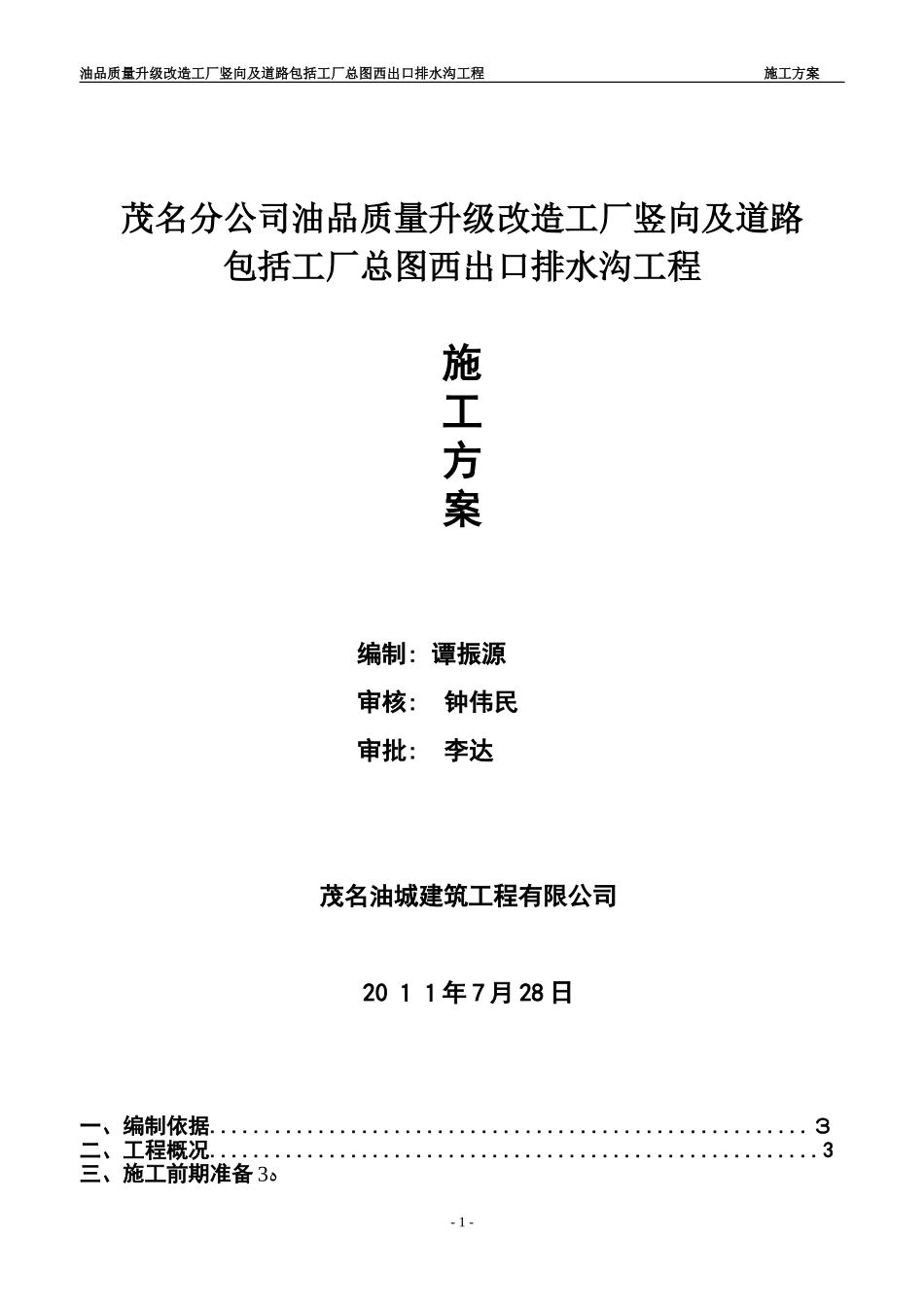

油品质量升级改造工厂竖向及道路包括工厂总图西出口排水沟工程施工方案茂名分公司油品质量升级改造工厂竖向及道路包括工厂总图西出口排水沟工程施工方案编制:谭振源审核:钟伟民审批:李达茂名油城建筑工程有限公司2011年7月28日一、编制依据

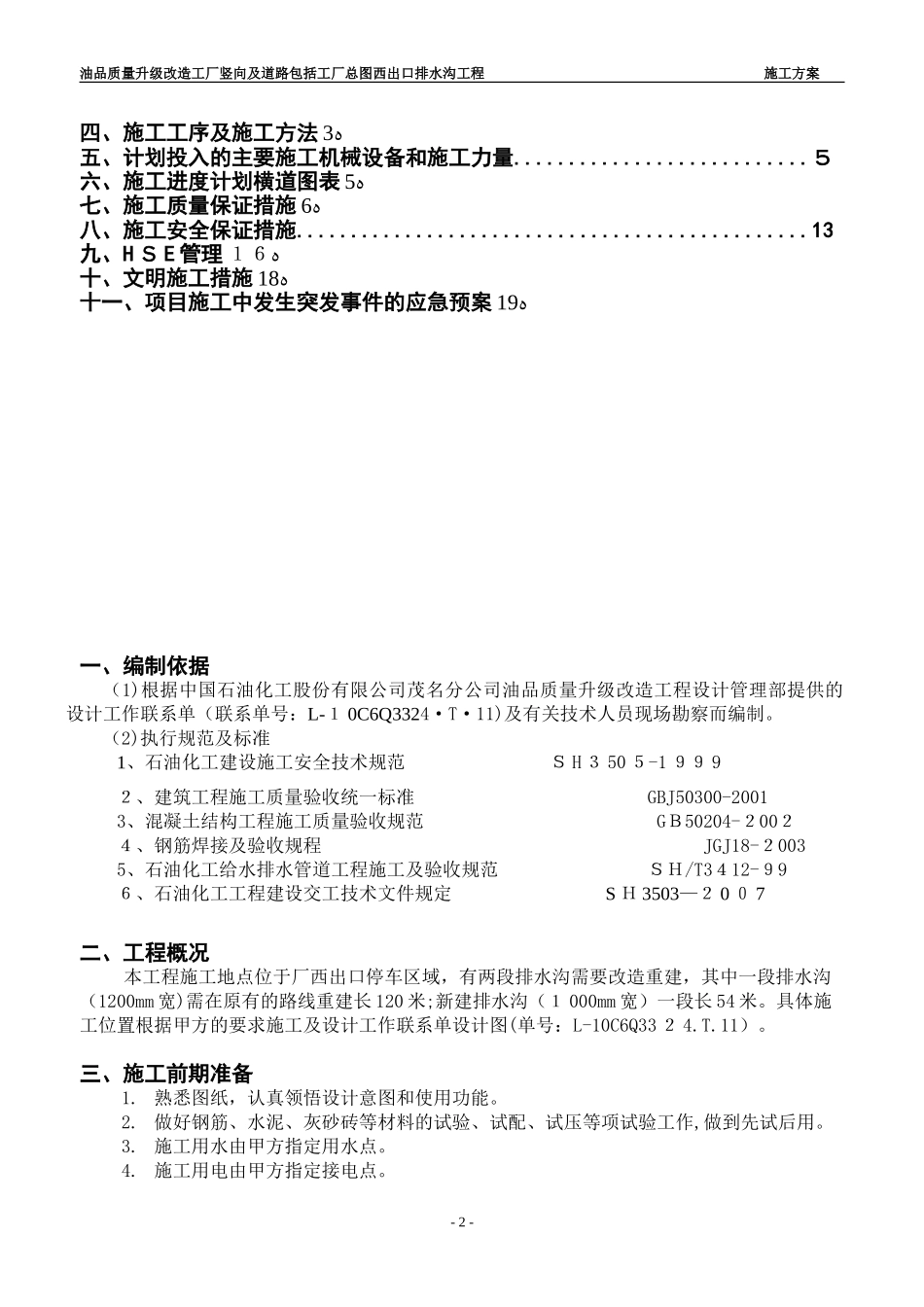

3二、工程概况
3三、施工前期准备ﻩ3-1-油品质量升级改造工厂竖向及道路包括工厂总图西出口排水沟工程施工方案四、施工工序及施工方法ﻩ3五、计划投入的主要施工机械设备和施工力量
5六、施工进度计划横道图表ﻩ5七、施工质量保证措施ﻩ6八、施工安全保证措施
13九、HSE管理ﻩ16十、文明施工措施ﻩ18十一、项目施工中发生突发事件的应急预案ﻩ19一、编制依据(1)根据中国石油化工股份有限公司茂名分公司油品质量升级改造工程设计管理部提供的设计工作联系单(联系单号:L-10C6Q3324·T·11)及有关技术人员现场勘察而编制
