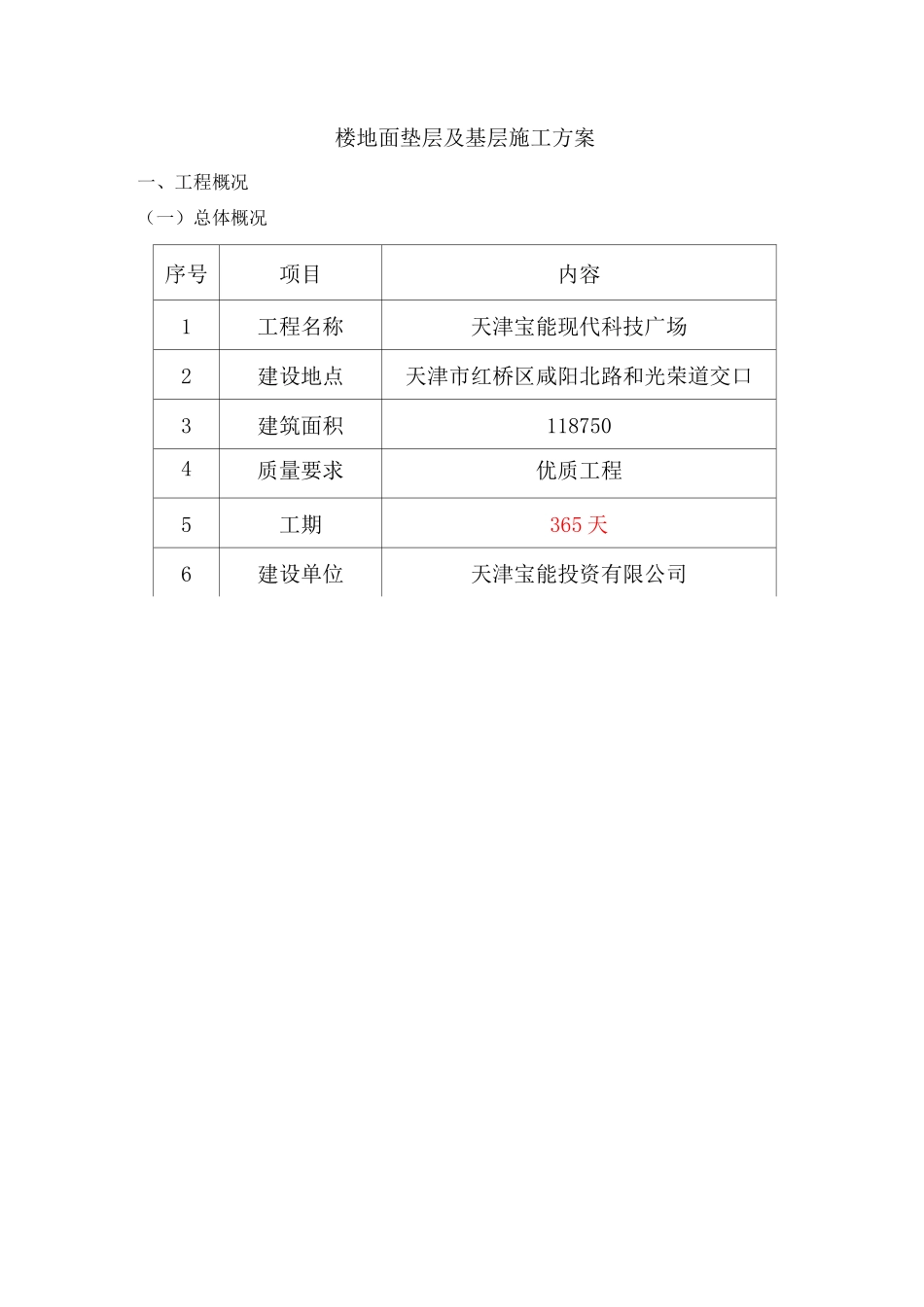

施工方案编制:初审:审核:批准:二 O—五年八月二十九日天津宝能现代科技广场工程楼地面垫层及基层编号:FA-39楼地面垫层及基层施工方案一、工程概况(一)总体概况序号项目内容1工程名称天津宝能现代科技广场2建设地点天津市红桥区咸阳北路和光荣道交口3建筑面积1187504质量要求优质工程5工期365 天6建设单位天津宝能投资有限公司7监理单位深圳市国银建设工程项目管理有限公司8设计单位天津市金厦规划建筑设计有限公司9施工单位深圳建业工程集团股份有限公司10质量监督单位天津市红桥区建设工程质量安全监督处(二)楼地面工程概况1、地下室坡道地面做法为:50mm 厚 C20 细石混凝土+30mm 厚环氧撒砂混凝土面层。2、地下室设备间做法为:50mm 厚 C20 混凝土+20mm 厚水泥基自流平地面。3、地上楼层地面做法为:50mm 厚细石混凝土。二、施工部署(一)材料(1)水泥:水泥砂浆采用的水泥,强度等级不宜大于 32.5MPa;水泥混合砂浆采用的水泥,强度等级不宜大于 42.5MPa。水泥必须有出厂合格证书及性能检测报告。水泥进场需核查其品种、规格、强度等级、出场日期等,并进行外观检查,做好进场验收记录。水泥进场后必须对其凝结时间和安定性进行复验。当水泥出厂超过 3 个月时必须按试验结果使用。用于同一部位的水泥必须采用同一品种、同一批号的产品,保证颜色一致。(2)砂:一般采用中砂,细砂也可使用,但不宜用特细砂,砂的颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其他杂质。砂在使用前必须根据使用要求用不同孔径的筛子过筛。抹灰砂浆用砂的含泥量不应超过 3%,防水砂浆用的砂的含泥量不应超过 1%。砂进场后要复验合格后方可使用。(二)施工机具砂浆搅拌机、木抹子、铁抹子、塑料抹子、阴角抹子、托线板、靠尺、水平尺、筛子、刷子、灰桶、水桶、喷壶、托盘、扫帚、锤子、錾子、木拍等。(三)人员本工程人员组织如下表:序号工种名称人数(人次)1瓦工102砼工103搅拌机操作工34电工25杂工5(四)技术准备熟悉图纸,对图纸进行自审,将图纸中存在的疑点或错误加以汇总,并及时跟设计单位予以沟通直到解决。针对图纸的技术要求,准备好相关的施工及验收规范,并将其作为技术交底的内容之一,以书面方式下发给相关施工班组。三、混凝土垫层施工工艺(一)施工流程基层处理标高控制细石砼浇筑砼收面、抹光砼养护切缝、灌缝(二)施工工艺1.基层处理(1)首先检查结构板上有无裂缝,若有应先进行结构处理,根据制定...
