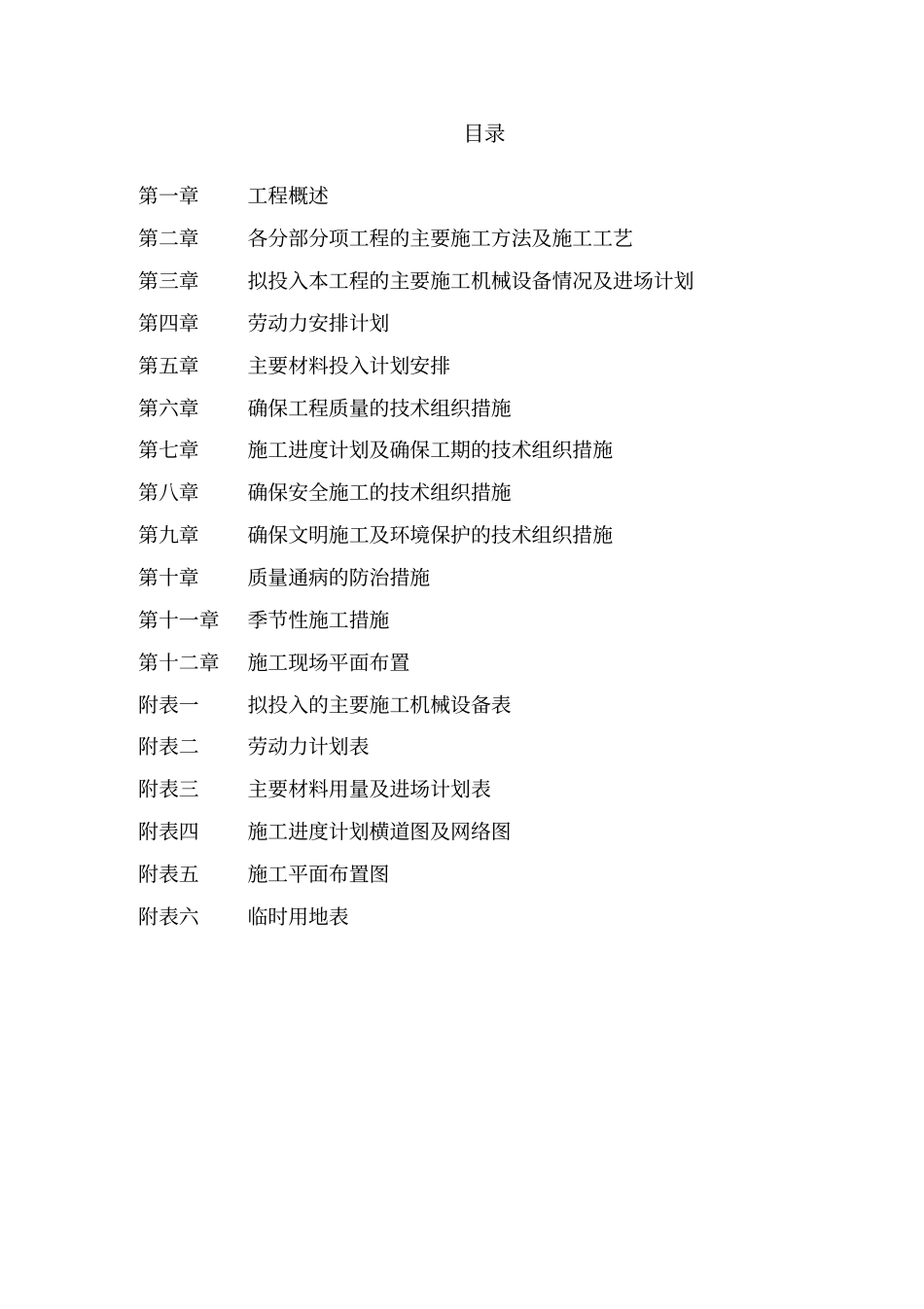

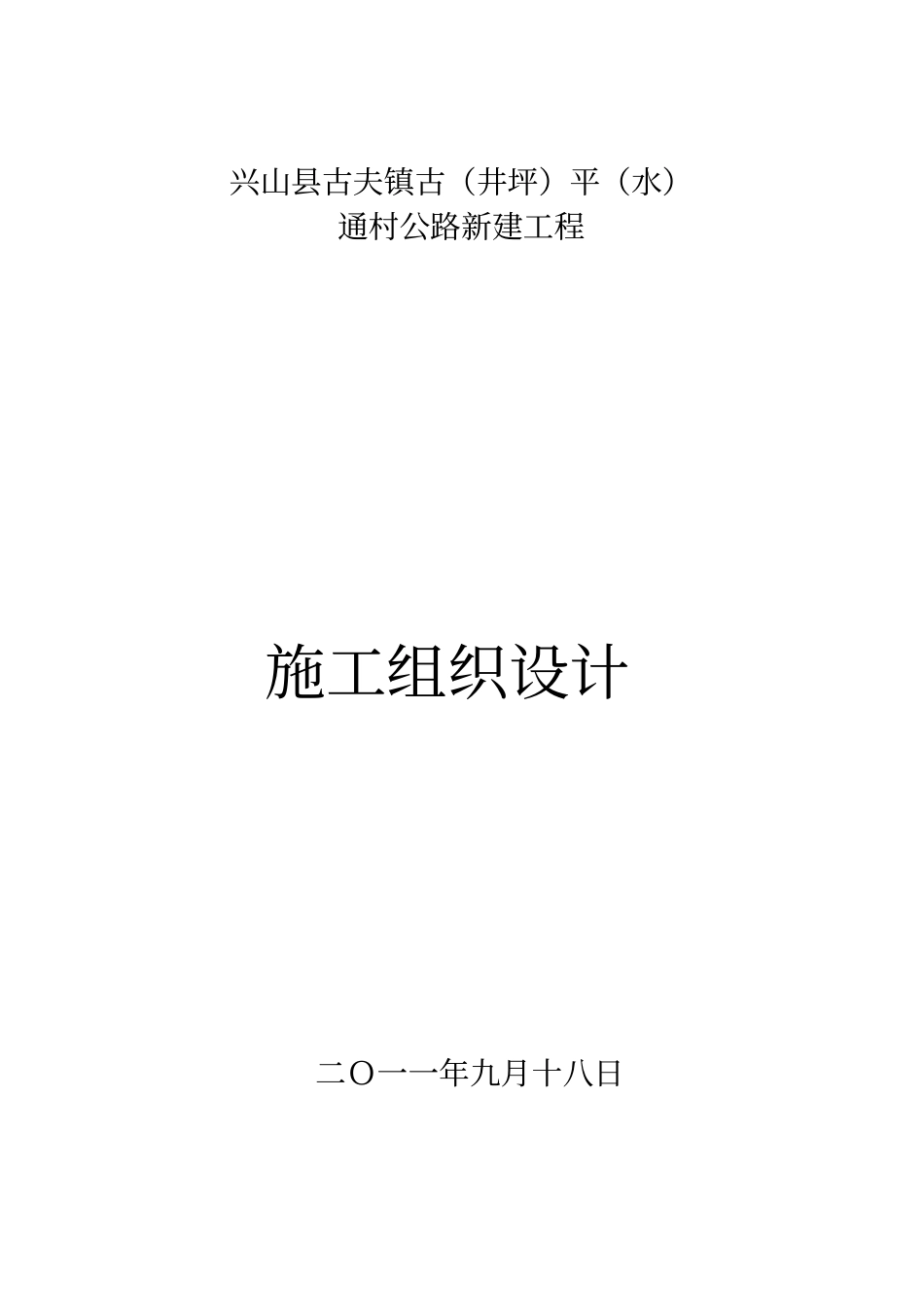

兴山县古夫镇古(井坪)平(水)通村公路新建工程施工组织设计二O一一年九月十八日目录第一章工程概述第二章各分部分项工程的主要施工方法及施工工艺第三章拟投入本工程的主要施工机械设备情况及进场计划第四章劳动力安排计划第五章主要材料投入计划安排第六章确保工程质量的技术组织措施第七章施工进度计划及确保工期的技术组织措施第八章确保安全施工的技术组织措施第九章确保文明施工及环境保护的技术组织措施第十章质量通病的防治措施第十一章季节性施工措施第十二章施工现场平面布置附表一拟投入的主要施工机械设备表附表二劳动力计划表附表三主要材料用量及进场计划表附表四施工进度计划横道图及网络图附表五施工平面布置图附表六临时用地表第一章工程概述一、工程概况兴山县古夫镇古(井坪)平(水)通村公路新建工程,建设地点位于兴山县古夫镇平水村,建设规模: 10
主要工程数量:机械挖路基土方22778 m3;爆破石方 , 机械运输26110 m3;路基回填土方 , 夯填 3734 m3;路基防护 , 浆砌块石挡土墙3428 m3
二、施工总体目标质 量 目 标 : 达 到 《 建 筑 工 程 施 工 质 量 验 收 统 一 标 准 》(GB50300-2001)合格标准;工期目标: 210 日历天;安全目标:达到《建筑施工安全检查标准》 (JGJ59-99)的合格标准,杜绝发生安全事故
三、施工管理机构1、机构设置项目部下设两个施工队, 即路基土石方施工队、 防护工程施工队
路基土石方施工队下设:土方作业班组、石方作业班组,路基回填工程班组
其施工组织机构见附图
2、项目管理部门岗位职责(1 )综合管理部综合管理部设主任一名,成员1 人
主要负责宣传、文秘、资料管理、征地协调、司机、食堂
(2 )计划财务部财务管理部设主任一名, 成员 2 人
其主要负责项目部的财务管理及核算工作;协助其它部门做好承包项目的预、
