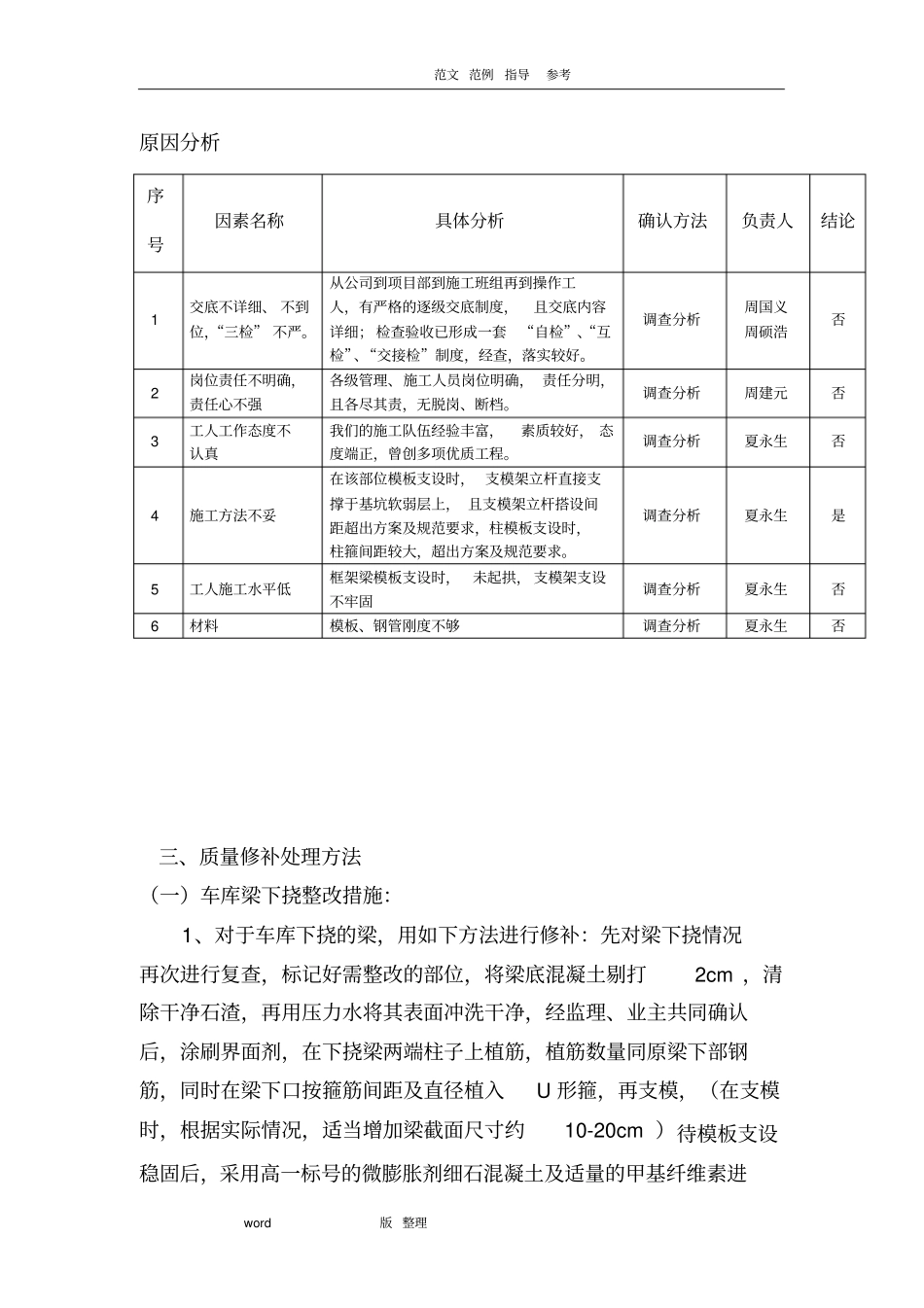

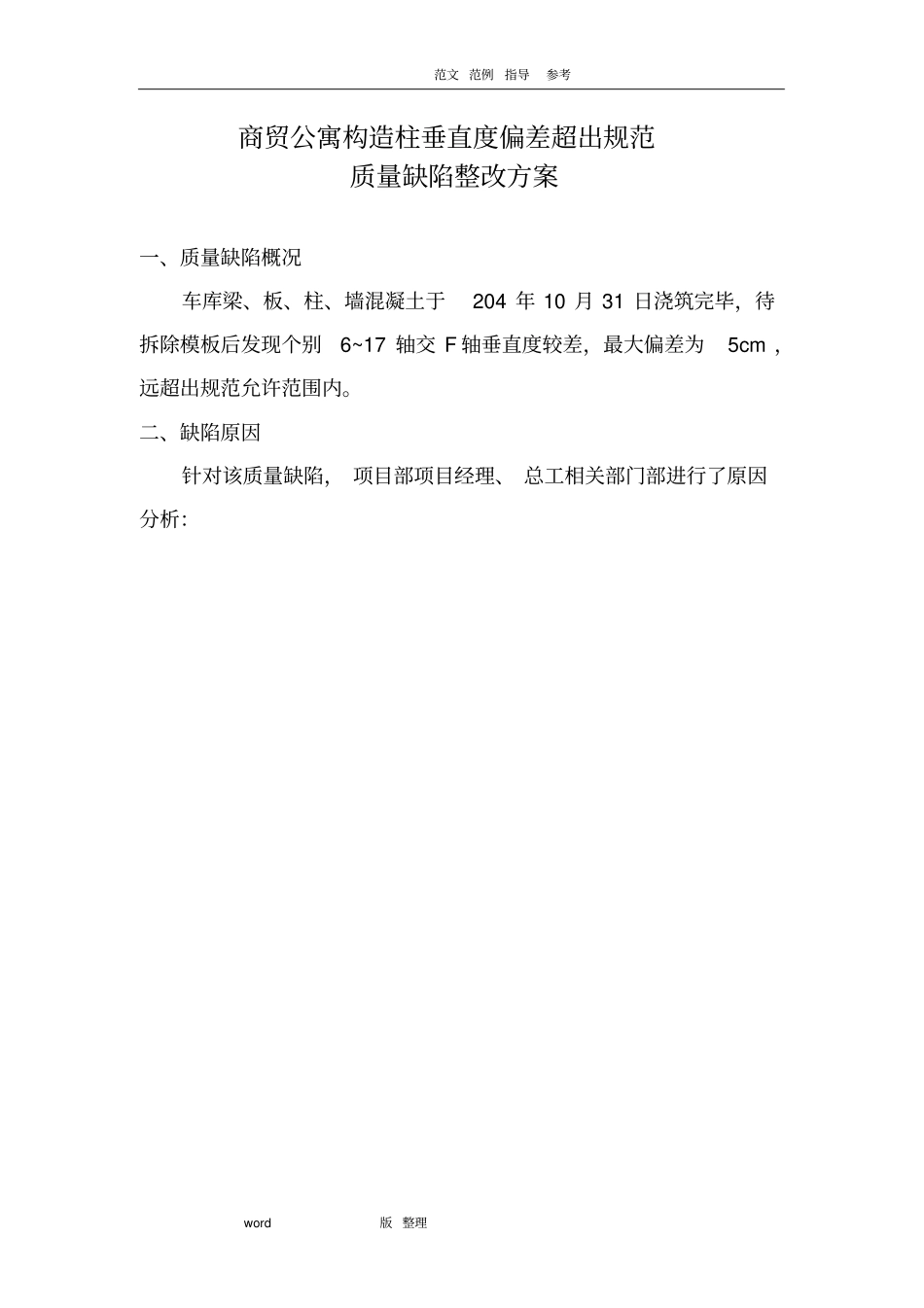

范文 范例指导参考 word版 整理商贸公寓构造柱垂直度偏差超出规范质量缺陷整改方案一、质量缺陷概况车库梁、板、柱、墙混凝土于204 年 10 月 31 日浇筑完毕,待拆除模板后发现个别6~17 轴交 F 轴垂直度较差,最大偏差为5cm ,远超出规范允许范围内。二、缺陷原因针对该质量缺陷, 项目部项目经理、 总工相关部门部进行了原因分析:范文 范例指导参考 word版 整理原因分析序号因素名称具体分析确认方法负责人结论1 交底不详细、 不到位,“三检” 不严。从公司到项目部到施工班组再到操作工人,有严格的逐级交底制度,且交底内容详细; 检查验收已形成一套“自检”、“互检”、“交接检”制度,经查,落实较好。调查分析周国义周硕浩否2 岗位责任不明确,责任心不强各级管理、施工人员岗位明确, 责任分明,且各尽其责,无脱岗、断档。调查分析周建元否3 工人工作态度不认真我们的施工队伍经验丰富,素质较好, 态度端正,曾创多项优质工程。调查分析夏永生否4 施工方法不妥在该部位模板支设时, 支模架立杆直接支撑于基坑软弱层上, 且支模架立杆搭设间距超出方案及规范要求,柱模板支设时,柱箍间距较大,超出方案及规范要求。调查分析夏永生是5 工人施工水平低框架梁模板支设时,未起拱, 支模架支设不牢固调查分析夏永生否6 材料模板、钢管刚度不够调查分析夏永生否三、质量修补处理方法(一)车库梁下挠整改措施:1、对于车库下挠的梁,用如下方法进行修补:先对梁下挠情况再次进行复查,标记好需整改的部位,将梁底混凝土剔打2cm ,清除干净石渣,再用压力水将其表面冲洗干净,经监理、业主共同确认后,涂刷界面剂,在下挠梁两端柱子上植筋,植筋数量同原梁下部钢筋,同时在梁下口按箍筋间距及直径植入U 形箍,再支模,(在支模时,根据实际情况,适当增加梁截面尺寸约10-20cm )待模板支设稳固后,采用高一标号的微膨胀剂细石混凝土及适量的甲基纤维素进范文 范例指导参考 word版 整理行灌注,浇注时,要保证细石混凝土充满整个空洞,并振捣密实,加强凿毛面周围混凝土的振捣, 捣固要密实, 充分保证混凝土的浇注质量。(注:细石混凝土中需掺入水泥用量7%的微膨胀剂);2、对于垂直度偏差较大的柱子,用如下方法进行修补:先对与柱子进行全面的复查, 对柱子垂直度偏差严重的标记好,将柱偏差较大的一侧的混凝土剔打2cm ,清除干净石渣,再用压力水将其表面冲洗干净,经监理、业主共同确认已剔至...
