0 可编辑可修改1 中 铁 十 七 局 集 团 张 呼 铁 路 ZHZQ-2 标技 术 交 底 书工 程 项 目路基工程合 同 号ZHZQ-2标分项工程名称柱锤冲扩桩施工单位中铁十七局集团里程DK27+000~DK71+080交底日期2014-5-22交底地点项目部会议室一、施工准备(1)核查地质资料,结合设计参数,选择合适的施工机械和施工方法
(2)平整场地,清除障碍物,标记处理场地范围内地下构造物及管线
(3)测量放线,定出控制轴线、打桩场地边线并标识
(4)组织技术人员熟悉图纸,理解设计意图,掌握其的工作流程和工作要点
二、施工工艺流程及施工方法柱锤冲扩桩施工工艺流程如下所示:柱锤冲扩桩施工工艺框图清理平整场地布 置 桩 位钻孔钻 孔 检 测孔 内 填 料柱锤分层冲夯成 桩 检 测施工机具移位施工机具就位填料拌和初步确定施工参数v1

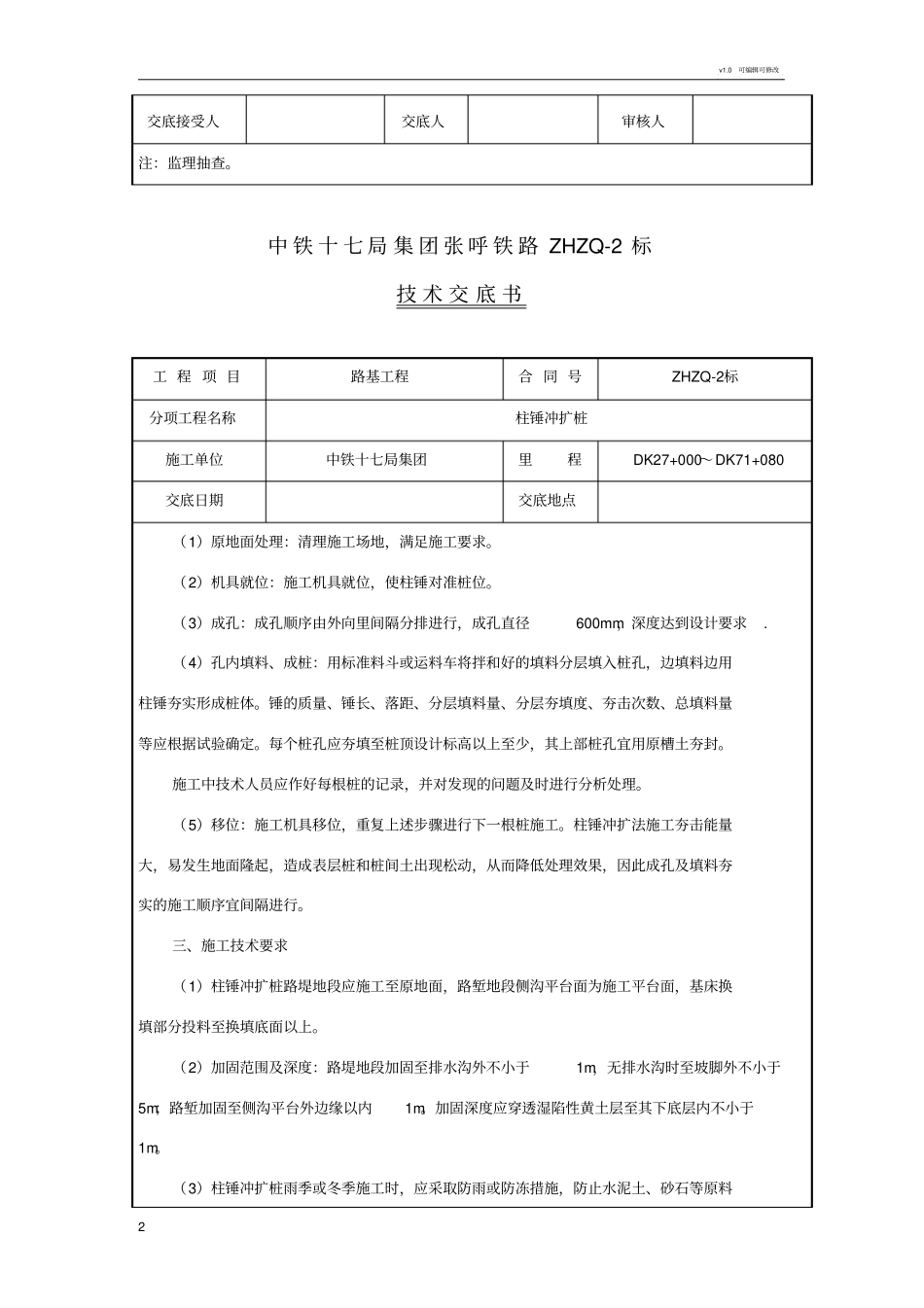

0 可编辑可修改2 中 铁 十 七 局 集 团 张 呼 铁 路 ZHZQ-2 标技 术 交 底 书工 程 项 目路基工程合 同 号ZHZQ-2标分项工程名称柱锤冲扩桩施工单位中铁十七局集团里程DK27+000~DK71+080交底日期交底地点(1)原地面处理:清理施工场地,满足施工要求
(2)机具就位:施工机具就位,使柱锤对准桩位
(3)成孔:成孔顺序由外向里间隔分排进行,成孔直径600mm,深度达到设计要求
(4)孔内填料、成桩:用标准料斗或运料车将拌和好的填料分层填入桩孔,边填料边用柱锤夯实形成桩体
锤的质量、锤长、落距、分层填料量、分层夯填度、夯击次数、总填料量等应根据试验确定
每个桩孔应夯填至桩顶设计标高以上至少,其上部桩孔宜用原槽土夯封
施工中技术人员应作好每根桩的记录,并对发现的问题及时进行分析处理
(5)移位:施工机具移位,重复上述步骤进行下一根桩施工

柱锤冲扩法施工夯击能量大,易发生地面隆起,造成表层桩和桩间土出现松
