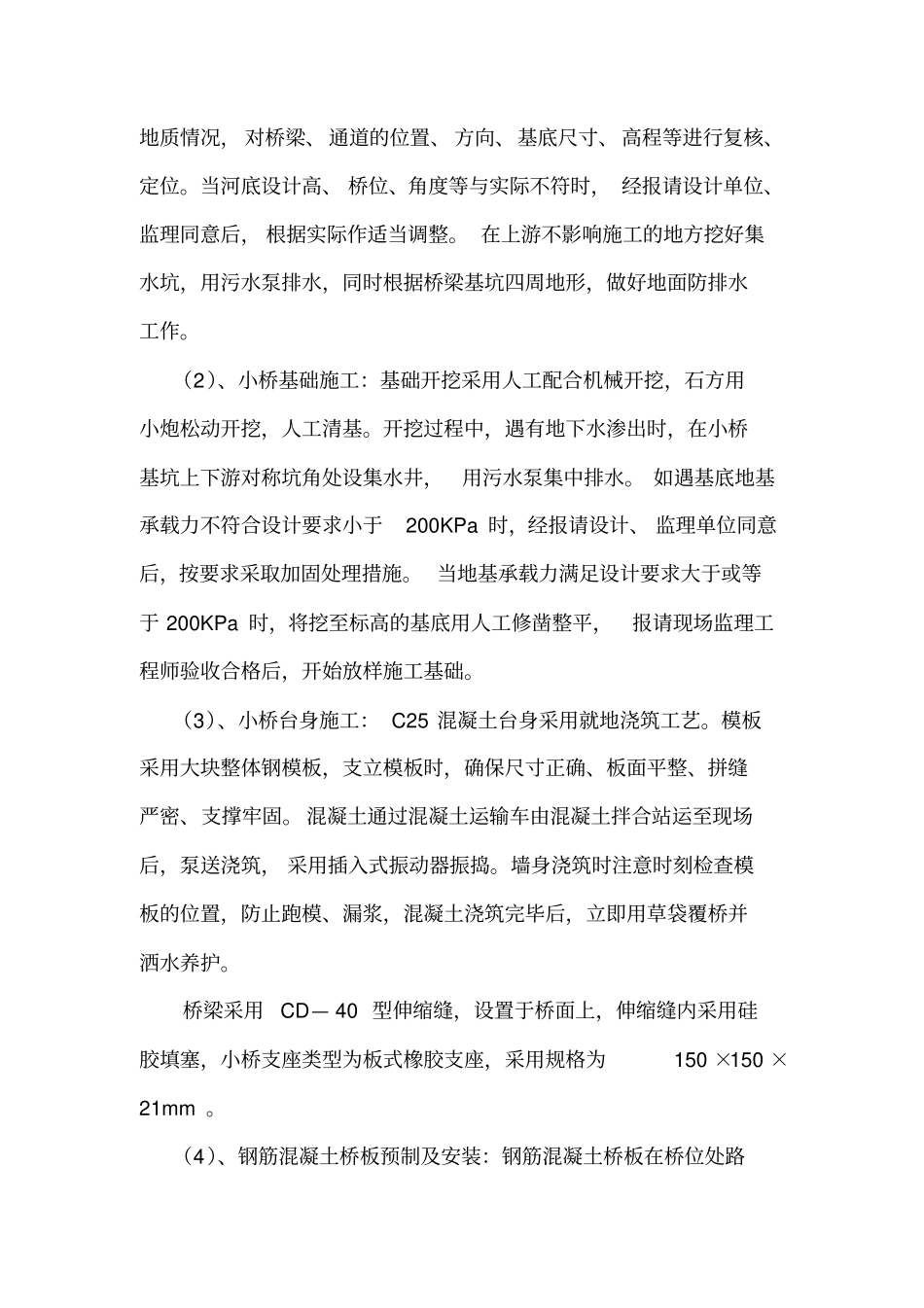

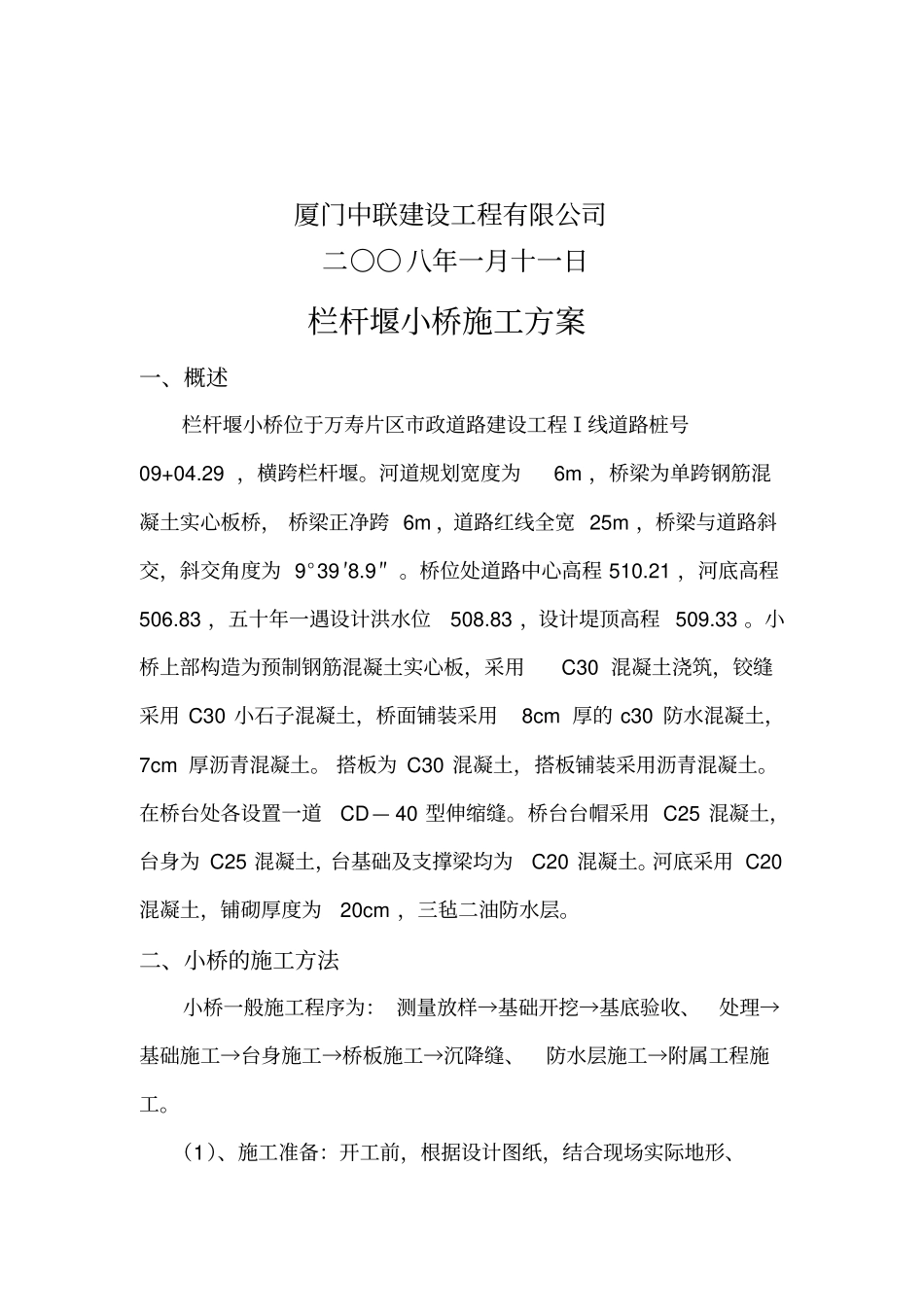

万寿片区市政道路工程栏杆堰小桥专项施工方案编 制 人:审 核 人:批准部门:(章)厦门中联建设工程有限公司二〇〇八年一月十一日栏杆堰小桥施工方案一、概述栏杆堰小桥位于万寿片区市政道路建设工程Ⅰ线道路桩号09+04.29 ,横跨栏杆堰。河道规划宽度为6m ,桥梁为单跨钢筋混凝土实心板桥, 桥梁正净跨 6m ,道路红线全宽 25m ,桥梁与道路斜交,斜交角度为 9°39 ′8.9″ 。桥位处道路中心高程 510.21 ,河底高程506.83 ,五十年一遇设计洪水位508.83 ,设计堤顶高程 509.33 。小桥上部构造为预制钢筋混凝土实心板,采用C30 混凝土浇筑,铰缝采用 C30 小石子混凝土,桥面铺装采用8cm 厚的 c30 防水混凝土,7cm 厚沥青混凝土。 搭板为 C30 混凝土,搭板铺装采用沥青混凝土。在桥台处各设置一道CD— 40 型伸缩缝。桥台台帽采用 C25 混凝土,台身为 C25 混凝土,台基础及支撑梁均为C20 混凝土。河底采用 C20混凝土,铺砌厚度为20cm ,三毡二油防水层。二、小桥的施工方法小桥一般施工程序为: 测量放样→基础开挖→基底验收、处理→基础施工→台身施工→桥板施工→沉降缝、防水层施工→附属工程施工。(1)、施工准备:开工前,根据设计图纸,结合现场实际地形、地质情况, 对桥梁、通道的位置、 方向、基底尺寸、高程等进行复核、定位。当河底设计高、 桥位、角度等与实际不符时, 经报请设计单位、监理同意后, 根据实际作适当调整。 在上游不影响施工的地方挖好集水坑,用污水泵排水,同时根据桥梁基坑四周地形,做好地面防排水工作。(2)、小桥基础施工:基础开挖采用人工配合机械开挖,石方用小炮松动开挖,人工清基。开挖过程中,遇有地下水渗出时,在小桥基坑上下游对称坑角处设集水井,用污水泵集中排水。 如遇基底地基承载力不符合设计要求小于200KPa 时,经报请设计、 监理单位同意后,按要求采取加固处理措施。 当地基承载力满足设计要求大于或等于 200KPa 时,将挖至标高的基底用人工修凿整平,报请现场监理工程师验收合格后,开始放样施工基础。(3)、小桥台身施工: C25 混凝土台身采用就地浇筑工艺。模板采用大块整体钢模板,支立模板时,确保尺寸正确、板面平整、拼缝严密、支撑牢固。 混凝土通过混凝土运输车由混凝土拌合站运至现场后,泵送浇筑, 采用插入式振动器振捣。墙身浇筑时注意时刻检查模板的位置,防止跑模、漏浆,混凝土浇筑完毕后,立即用草袋覆桥并洒水养...
