锚杆框架梁施工方案一、工程概况及主要工程数量C5 标以路基挖方为主,强风化岩质挖方边坡段落采用锚杆框架梁进行防护,框架采用C25 混凝土现浇,间距4m,框架内采用植生袋填充
主要工程量如下:序号名称单位数量1 130mm钻孔m 17836
58 2 Φ 28kg 111007
96 3 Φ 16kg109182
8kg27935
48 5 C25框架梁混凝土m31221
94 6 注浆m32097
79 7 填充植生袋m217500
41 二、施工准备1、锚杆框架梁施工前,应将基底、坡面表面风化、松软土石清除;2、混凝土各组成材料(水泥、钢筋、砂、碎石) 、钢筋等材料进场后必须经试验,试验符合施工规范要求并经过监理同意方可使用;3、锚杆框架梁施工前,应在坡顶上方和下部做好排、截水及防渗设施

三、人员安排我单位选用有多年施工和管理经验的施工和管理人员负责锚杆框架梁施工,现场主管工程师1 人,测量人员 2 人,试验人员 1 人
四、机械配置我单位配备了先进的施工机械以满足施工的需要,具体详见设备进场报验单

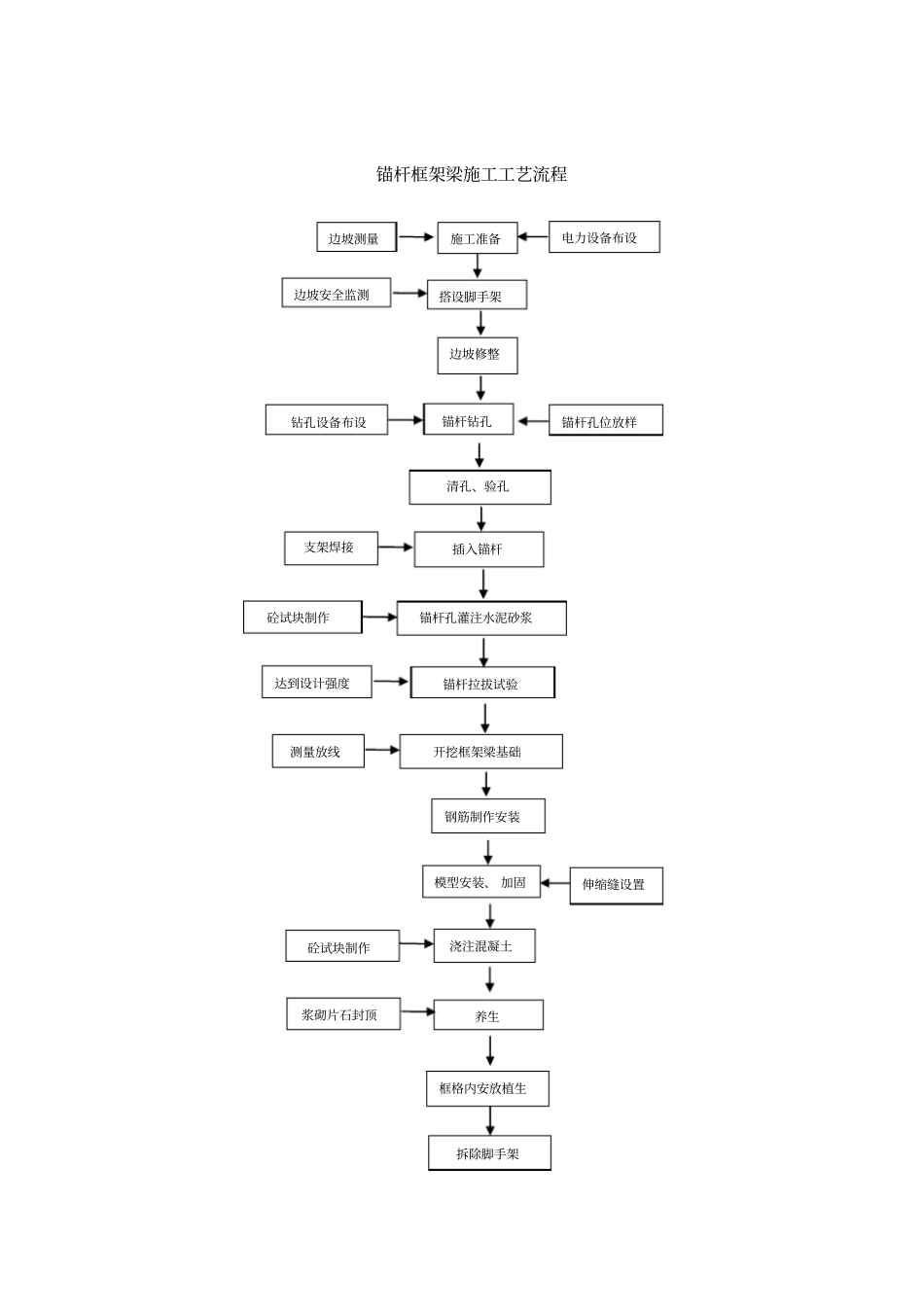

五、锚杆框架梁施工1、测量放线测量组需对边坡按设计坡率进行放样,并用横纵交叉广线拉直,以便确定边坡修整的情况, 且测量组需做好书面和现场的技术交底工作
2、电力设备布置架设好电力主线路(布线按现场具体情况确定),在施工周围布置适当数量的碘钨灯,保证夜班能正常进行
3、搭设脚手架脚手架搭设前必须先对现有边坡的稳定情况进行观察,确定安全后再搭设脚手架
脚手架采用φ 50mm钢管搭设,支架立柱应置于坚硬稳定的岩石上,不得置于浮渣上;立柱间距1
架子宽度 1
5m;横杆高度1
8m,以满足施工操作;并应设置安全栏杆以应付突然出现的情况
搭设管扣要牢固和稳定, 钢架与壁面之间必须楔紧,相邻钢架之间应连接牢靠,以确保施工安全
脚手架搭设完成后, 应根据施工需要
