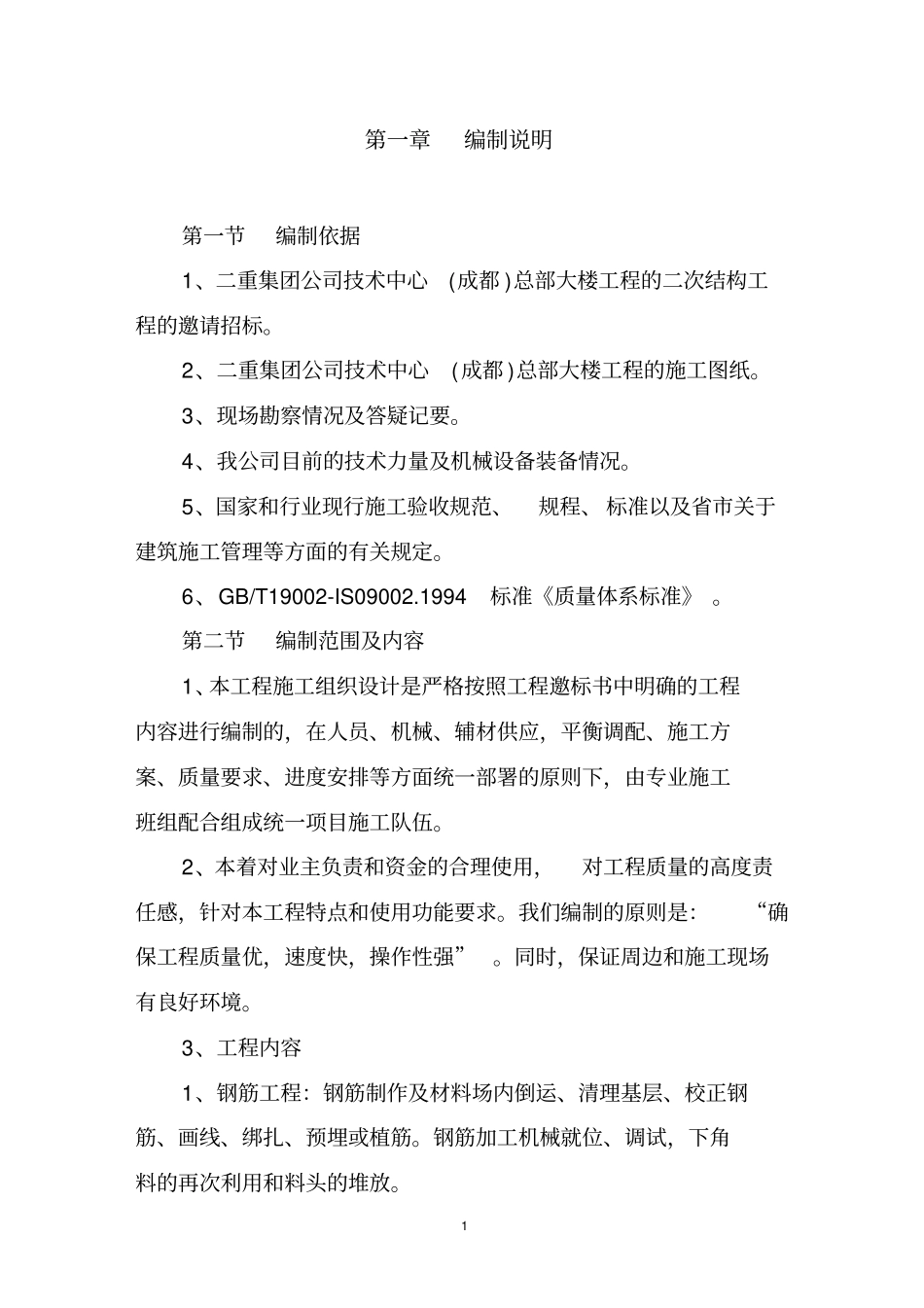

完美WORD 格式专业 知识分享二重集团公司技术中心 (成都 )总部大楼工程施工组织设计编制单位:四川省资阳市第二建筑工程公司二 OO 九年七月十四日1 第一章编制说明第一节编制依据1、二重集团公司技术中心(成都 )总部大楼工程的二次结构工程的邀请招标
2、二重集团公司技术中心(成都 )总部大楼工程的施工图纸
3、现场勘察情况及答疑记要
4、我公司目前的技术力量及机械设备装备情况
5、国家和行业现行施工验收规范、规程、 标准以及省市关于建筑施工管理等方面的有关规定
6、GB/T19002-IS09002
1994标准《质量体系标准》
第二节编制范围及内容1、本工程施工组织设计是严格按照工程邀标书中明确的工程内容进行编制的,在人员、机械、辅材供应,平衡调配、施工方案、质量要求、进度安排等方面统一部署的原则下,由专业施工班组配合组成统一项目施工队伍
2、本着对业主负责和资金的合理使用,对工程质量的高度责任感,针对本工程特点和使用功能要求
我们编制的原则是:“确保工程质量优,速度快,操作性强”
同时,保证周边和施工现场有良好环境
3、工程内容1、钢筋工程:钢筋制作及材料场内倒运、清理基层、校正钢筋、画线、绑扎、预埋或植筋
钢筋加工机械就位、调试,下角料的再次利用和料头的堆放

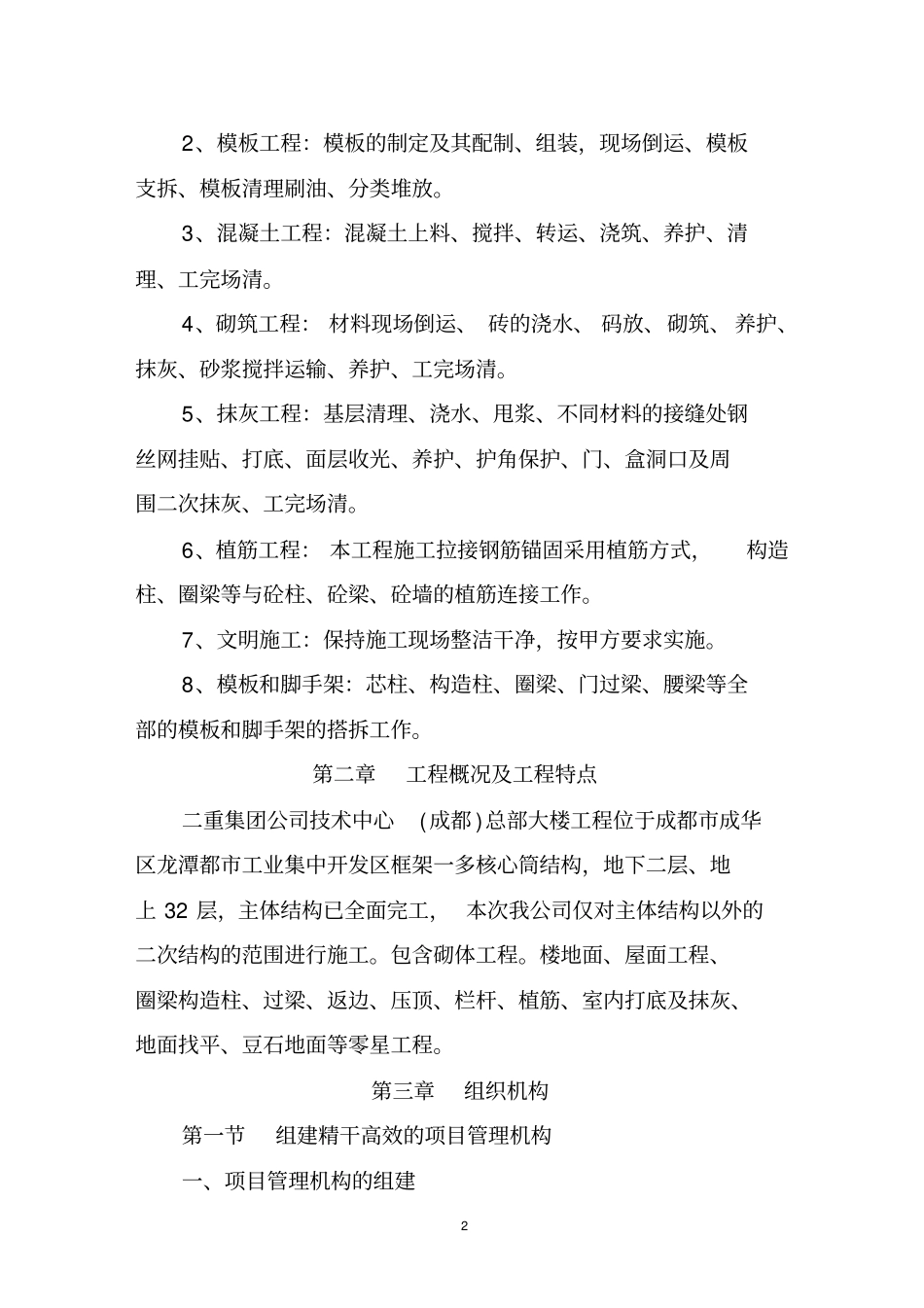

2 2、模板工程:模板的制定及其配制、组装,现场倒运、模板支拆、模板清理刷油、分类堆放
3、混凝土工程:混凝土上料、搅拌、转运、浇筑、养护、清理、工完场清
4、砌筑工程: 材料现场倒运、 砖的浇水、 码放、砌筑、 养护、抹灰、砂浆搅拌运输、养护、工完场清
5、抹灰工程:基层清理、浇水、甩浆、不同材料的接缝处钢丝网挂贴、打底、面层收光、养护、护角保护、门、盒洞口及周围二次抹灰、工完场清
6、植筋工程: 本工程施工拉接钢筋锚固采用植筋方式,构造柱、圈梁等与砼柱、砼梁、砼墙的植筋连接工作
7、文明施工:保持施工现
