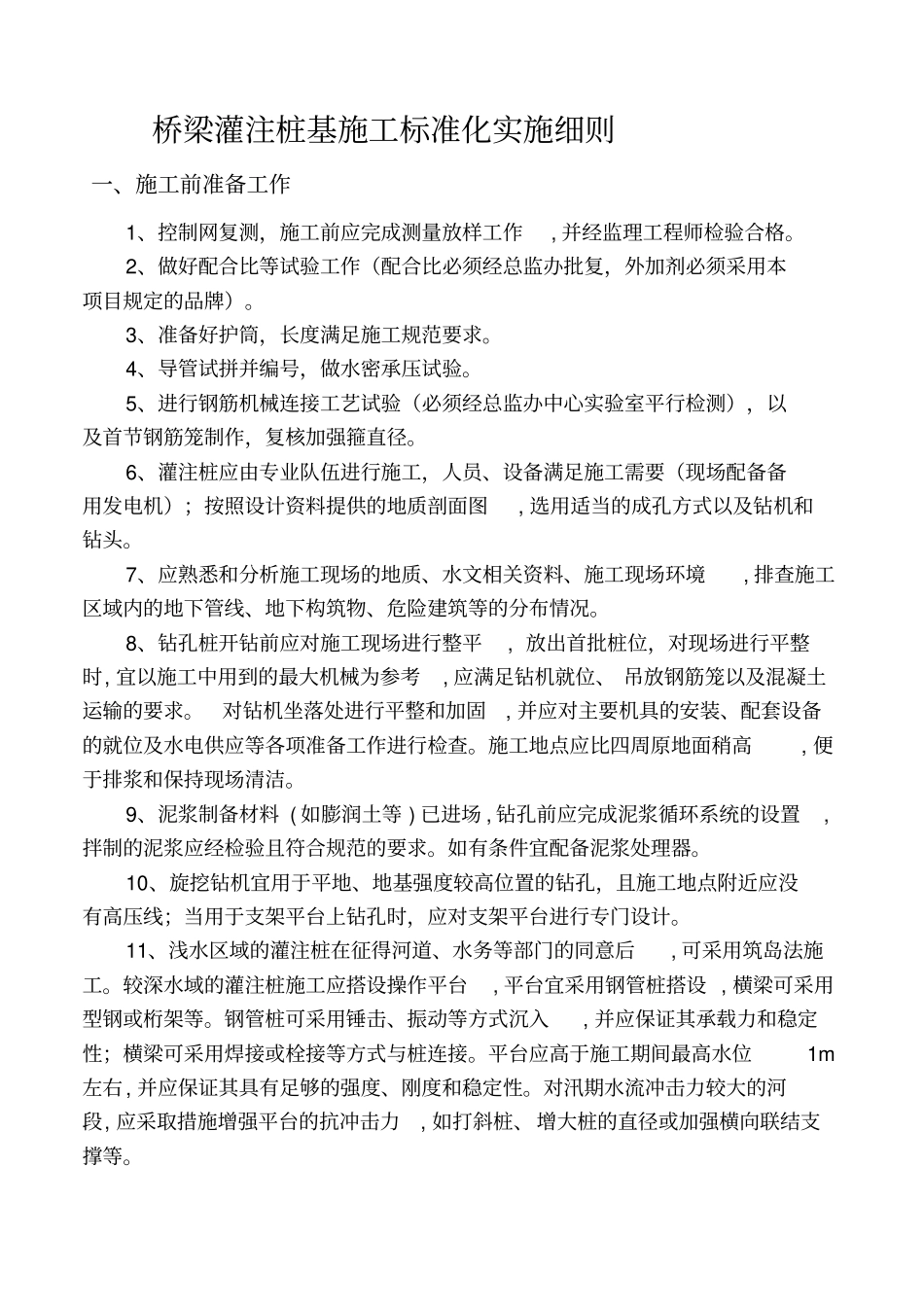

桥梁灌注桩基施工标准化实施细则一、施工前准备工作1、控制网复测,施工前应完成测量放样工作, 并经监理工程师检验合格
2、做好配合比等试验工作(配合比必须经总监办批复,外加剂必须采用本项目规定的品牌)
3、准备好护筒,长度满足施工规范要求
4、导管试拼并编号,做水密承压试验
5、进行钢筋机械连接工艺试验(必须经总监办中心实验室平行检测),以及首节钢筋笼制作,复核加强箍直径
6、灌注桩应由专业队伍进行施工,人员、设备满足施工需要(现场配备备用发电机);按照设计资料提供的地质剖面图, 选用适当的成孔方式以及钻机和钻头
7、应熟悉和分析施工现场的地质、水文相关资料、施工现场环境, 排查施工区域内的地下管线、地下构筑物、危险建筑等的分布情况
8、钻孔桩开钻前应对施工现场进行整平, 放出首批桩位,对现场进行平整时, 宜以施工中用到的最大机械为参考, 应满足钻机就位、 吊放钢筋笼以及混凝土运输的要求
对钻机坐落处进行平整和加固, 并应对主要机具的安装、配套设备的就位及水电供应等各项准备工作进行检查
施工地点应比四周原地面稍高, 便于排浆和保持现场清洁
9、泥浆制备材料 ( 如膨润土等 ) 已进场 , 钻孔前应完成泥浆循环系统的设置,拌制的泥浆应经检验且符合规范的要求
如有条件宜配备泥浆处理器
10、旋挖钻机宜用于平地、地基强度较高位置的钻孔,且施工地点附近应没有高压线;当用于支架平台上钻孔时,应对支架平台进行专门设计
11、浅水区域的灌注桩在征得河道、水务等部门的同意后, 可采用筑岛法施工
较深水域的灌注桩施工应搭设操作平台, 平台宜采用钢管桩搭设 , 横梁可采用型钢或桁架等
钢管桩可采用锤击、振动等方式沉入, 并应保证其承载力和稳定性;横梁可采用焊接或栓接等方式与桩连接
平台应高于施工期间最高水位1m左右, 并应保证其具有足够的强度、刚度和稳定性
对汛期水流冲击力较大的河段, 应采取措
