施工技术交底记录苏TJ1
8工程名称2015-G-24地块二期项目分部工程名称主体分项工程名称砌体工程交底记录一、施工准备(施工作业环境、材料、机具要求及劳动力安排);1、施工作业环境二次结构施工作业主要在室内进行,但由于本工程楼层空洞多、存在交叉存在,危险因素较多,施工过程中,主要存在着高空坠落、物体(如材料、机具等)打击、触电、机械伤害等安全隐患,施工中,作业人员要特别注意安全
2、材料、机具要求材料准备(1)蒸压砂加气混凝土砌块,规格:600mm×200mm×200mm、600mm×200mm×100mm、600mm×200mm×250mm;240mm×200mm×200mm.(2)自拌砂浆,强度:M5
0;(3)墙拉筋,规格:Φ6;构造柱钢筋,规格:Φ10;门框柱、腰梁钢筋,规格:Φ10;过梁钢筋,规格:Φ10;箍筋,规格:Φ6
(4)模板,规格:1830×915×12
机具准备手推车、垂直运输工具、铁锹、小白线、铺灰铲、大铲、刀锯、带齿刃、小锤、线锤、托线板、水平尺、灰桶、小水桶、圆盘锯、手锯、钢筋加工机械等;3、劳动力安排钢筋、模板、瓦工班组要根据现场情况和进度要求合理安排施工人员,以保证施工进度
二、墙体砌筑施工1、导墙浇筑要求1)导墙施工前,构造柱、门框柱的植筋应提前完成
2)导墙浇筑前,应将模板内的杂物清理干净并洒水湿润
3)浇筑过程中,施工人员要控制好插入式振动棒,确保混凝土振捣密实,以防出现蜂窝、麻面、空洞等质量缺陷
浇筑完成后,止水坎的表面要抹平收光以使其表面平整光滑

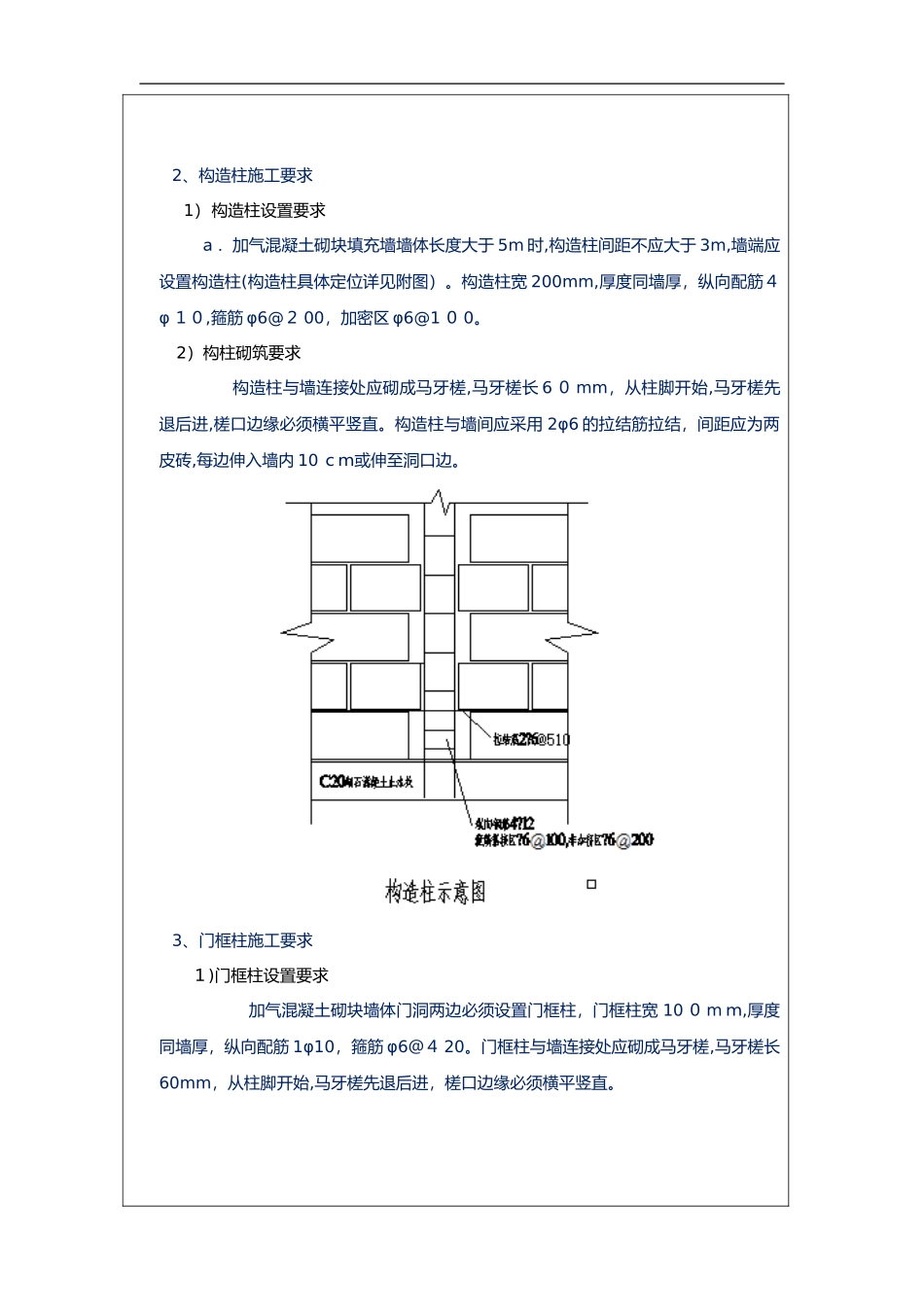

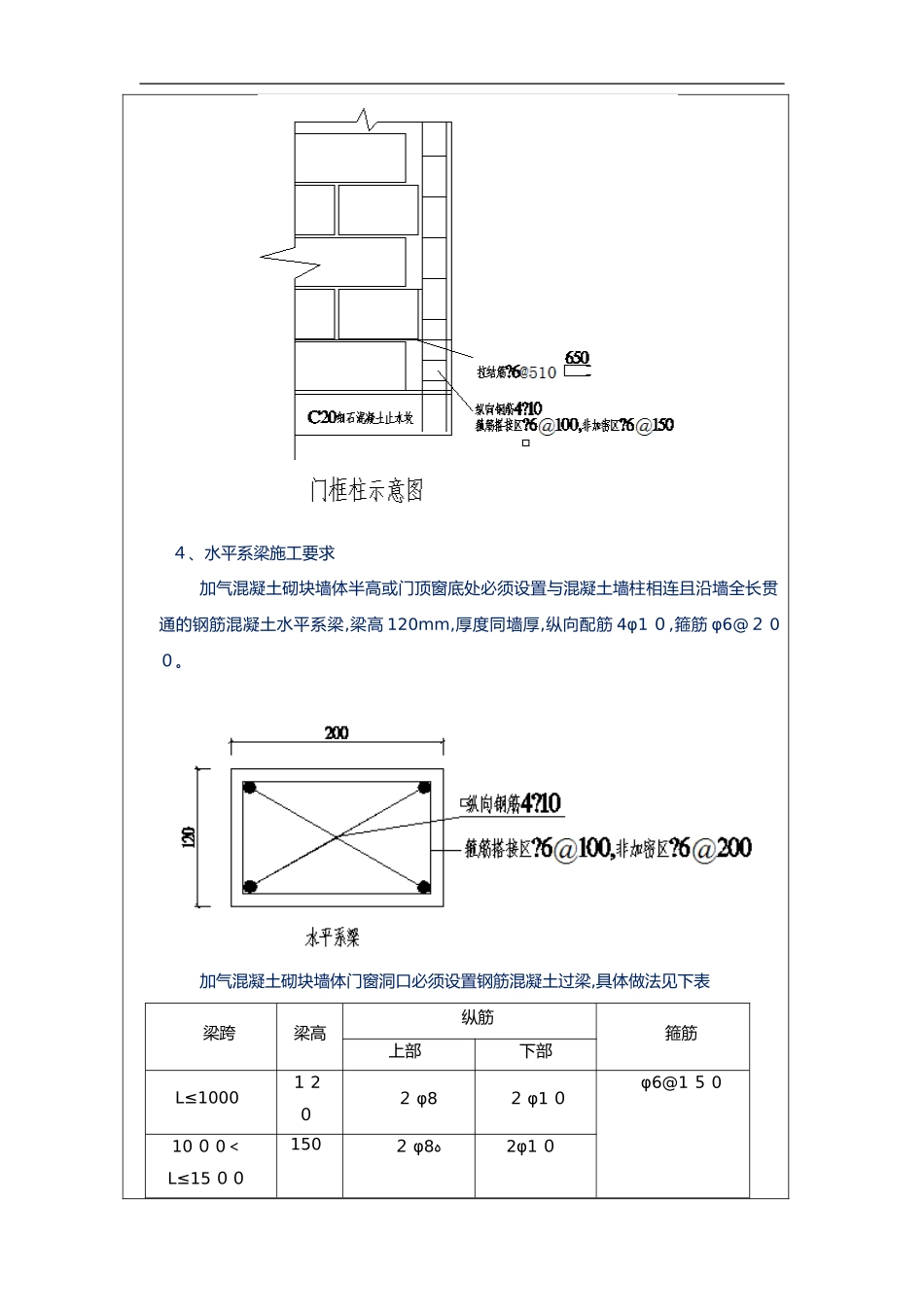

2、构造柱施工要求1)构造柱设置要求a.加气混凝土砌块填充墙墙体长度大于5m时,构造柱间距不应大于3m,墙端应设置构造柱(构造柱具体定位详见附图)
构造柱宽200mm,厚度同墙厚,纵向配筋4φ10,箍筋φ6@200,加密区φ6@100
2)构柱砌筑要求构造柱与墙连接处应砌成马牙槎,马牙
