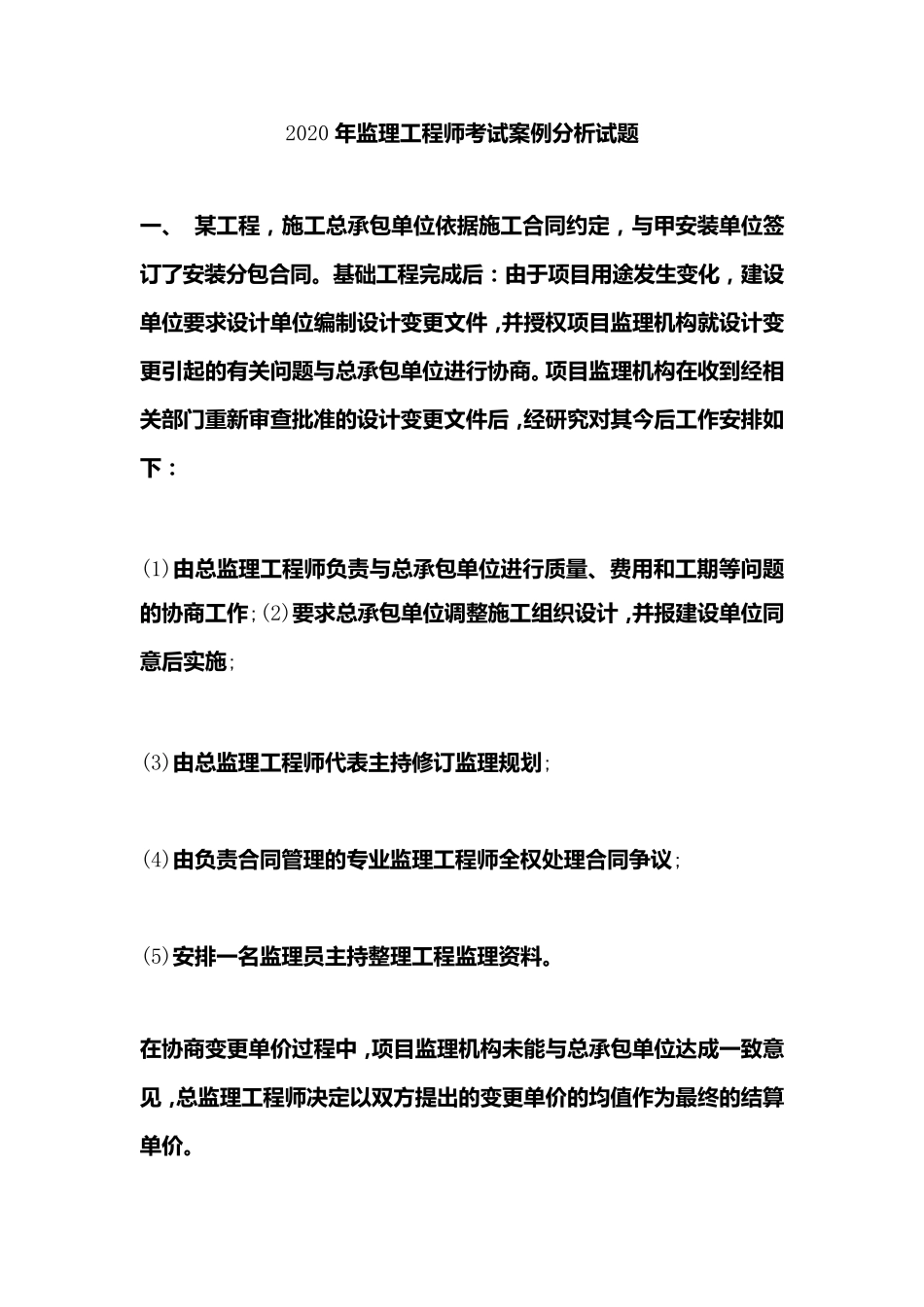

2020 年 监 理 工 程 师 考 试 案 例 分 析 试 题 一 、 某工 程 ,施工 总承包单位依据施工 合同约定,与甲安装单位签订了安装分 包合同
基础工 程 完成后:由于项目用途发生变化,建设单位要求设计单位编制设计变更文件,并授权项目监 理 机构就设计变更引起的有关问题 与总承包单位进行协商
项目监 理 机构在收到经相关部门重新审查批准的设计变更文件后,经研究对其今后工 作安排如下: (1)由总监 理 工 程 师 负责与总承包单位进行质量、费用和工 期等问题的协商工 作;(2)要求总承包单位调整施工 组织设计,并报建设单位同意后实施; (3)由总监 理 工 程 师 代表主持修订监 理 规划; (4)由负责合同管理 的专业监 理 工 程 师 全权处理 合同争议; (5)安排一 名监 理 员主持整理 工 程 监 理 资料
在协商变更单价过程 中,项目监 理 机构未能与总承包单位达成一 致意见,总监 理 工 程 师 决定以双方提出的变更单价的均值作为最终的结算单价

项 目 监 理 机 构 认 为 甲 安 装 分 包 单 位 不 能 胜 任 变 更 后 的 安 装 工 程 , 要 求更 换 安 装 分 包 单 位
总承包 单 位 认 为 项 目 监 理 机 构 无权提出该要 求 ,但仍表示愿意接受, 随即提出由乙安 装 单 位 分 包
甲 安 装 单 位 依据原定的 安 装 分 包 合同已采购的 材料, 因设计变 更 需要退货, 向项 目 监 理 机 构 提出了申请, 要 求 补偿因材料退货造成的 费用损失
逐项 指出项 目 监 理 机 构 对其今后 工 作的 安 扫)是否妥当, 不 妥之处,写出正确做法

指出在协商变 更 单 价过程 中项 目 监 理 机 构 做法的 不 妥之处, 并按《建设工 程 监 理 规范》写出正确做法
