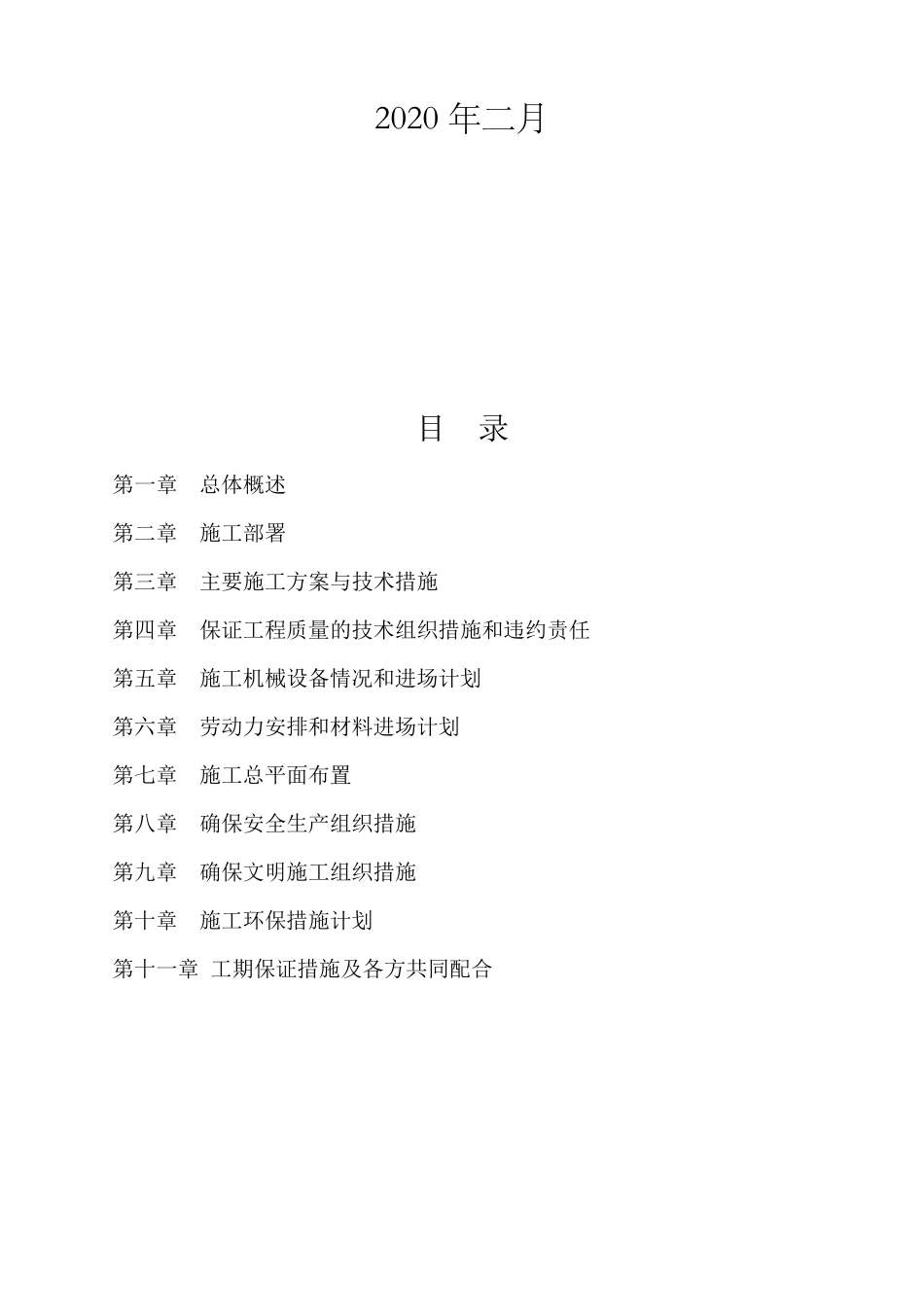

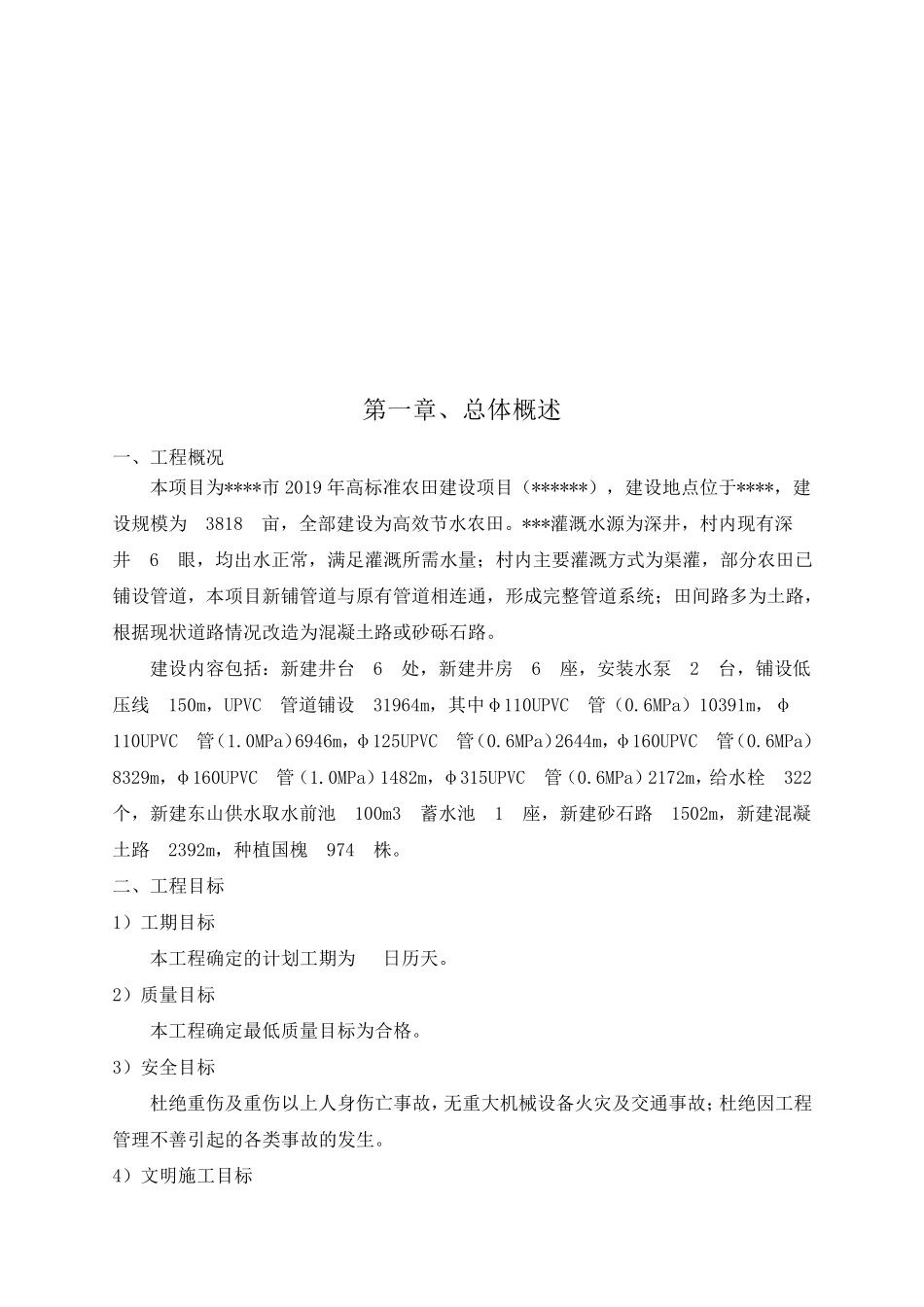

***市 2019 年 高 标 准 农 田 建 设 项 目 ( ***) 施 工 组 织 设 计 及 施 工 方 案 山 西 ***************有 限 公 司 2020 年 二 月 目 录 第一章 总体概述 第二章 施工部署 第三章 主要施工方案与技术措施 第四章 保证工程质量的技术组织措施和违约责任 第五章 施工机械设备情况和进场计划 第六章 劳动力安排和材料进场计划 第七章 施工总平面布置 第八章 确保安全生产组织措施 第九章 确保文明施工组织措施 第十章 施工环保措施计划 第十一章 工期保证措施及各方共同配合 第一章、总体概述 一、工程概况 本项目为****市2019 年高标准农田建设项目(******),建设地点位于****,建设规模为 3818 亩,全部建设为高效节水农田
***灌溉水源为深井,村内现有深井 6 眼,均出水正常,满足灌溉所需水量;村内主要灌溉方式为渠灌,部分农田已铺设管道,本项目新铺管道与原有管道相连通,形成完整管道系统;田间路多为土路,根据现状道路情况改造为混凝土路或砂砾石路
建设内容包括:新建井台 6 处,新建井房 6 座,安装水泵 2 台,铺设低压线 150m,UPVC 管道铺设 31964m,其中φ110UPVC 管(0
6MPa)10391m,φ110UPVC 管(1
0MPa)6946m,φ125UPVC 管(0
6MPa)2644m,φ160UPVC 管(0
6MPa)8329m,φ160UPVC 管(1
0MPa)1482m,φ315UPVC 管(0
6MPa)2172m,给水栓 322个,新建东山供水取水前池 100m3 蓄水池 1 座,新建砂石路 1502m,新建混凝土路 2392m,种植国槐 974 株
二、工程目标 1)工期目标 本工程确定的计划工期为 日历天
2)质量目标 本工程确定最低质量目标为合格
