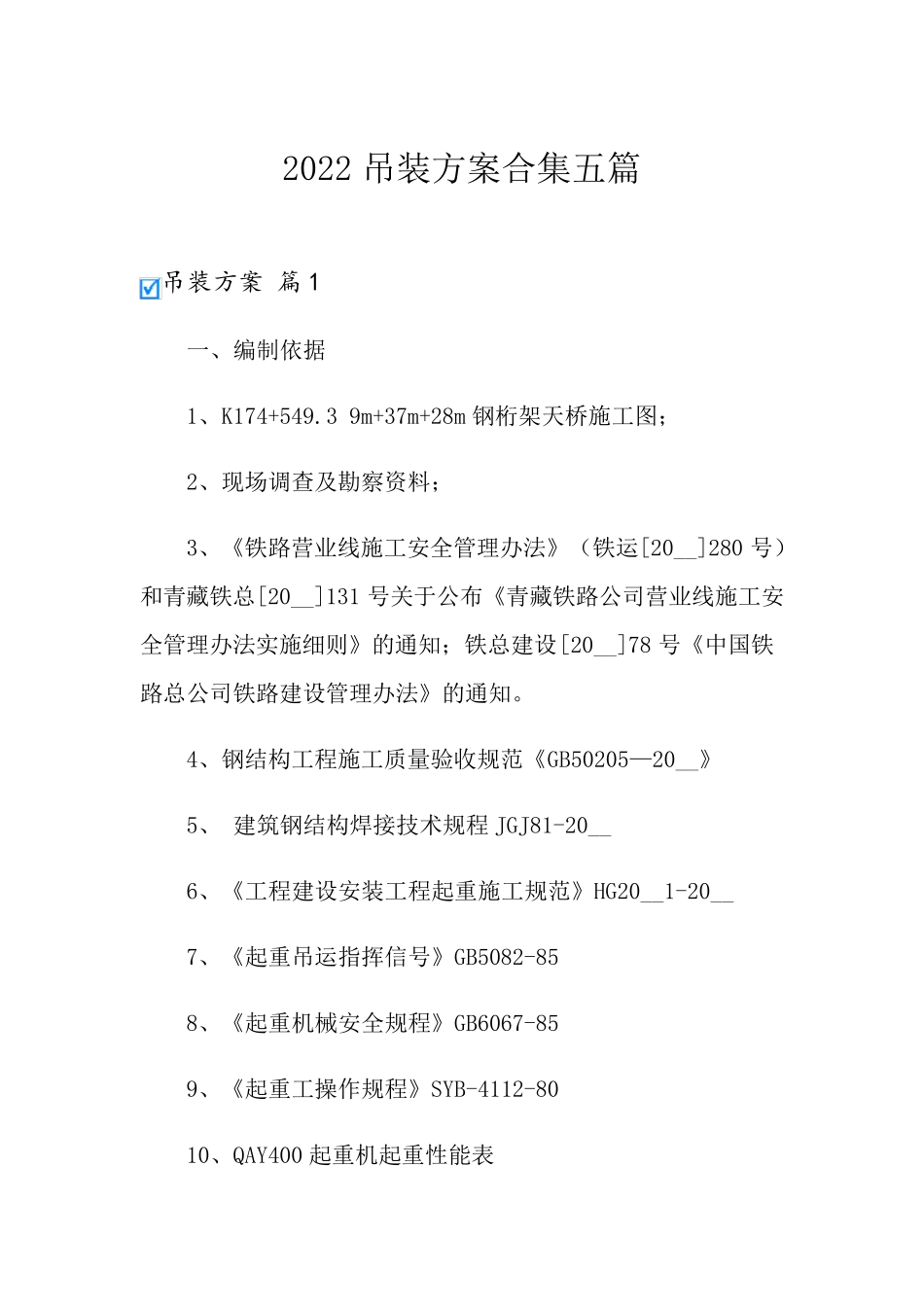

2022 吊装方案合集五篇 吊装方案 篇 1 一、编制依据 1、K174+549
3 9m+37m+28m 钢桁架天桥施工图; 2、现场调查及勘察资料; 3、《铁路营业线施工安全管理办法》(铁运[20__]280 号)和青藏铁总[20__]131 号关于公布《青藏铁路公司营业线施工安全管理办法实施细则》的通知;铁总建设[20__]78 号《中国铁路总公司铁路建设管理办法》的通知

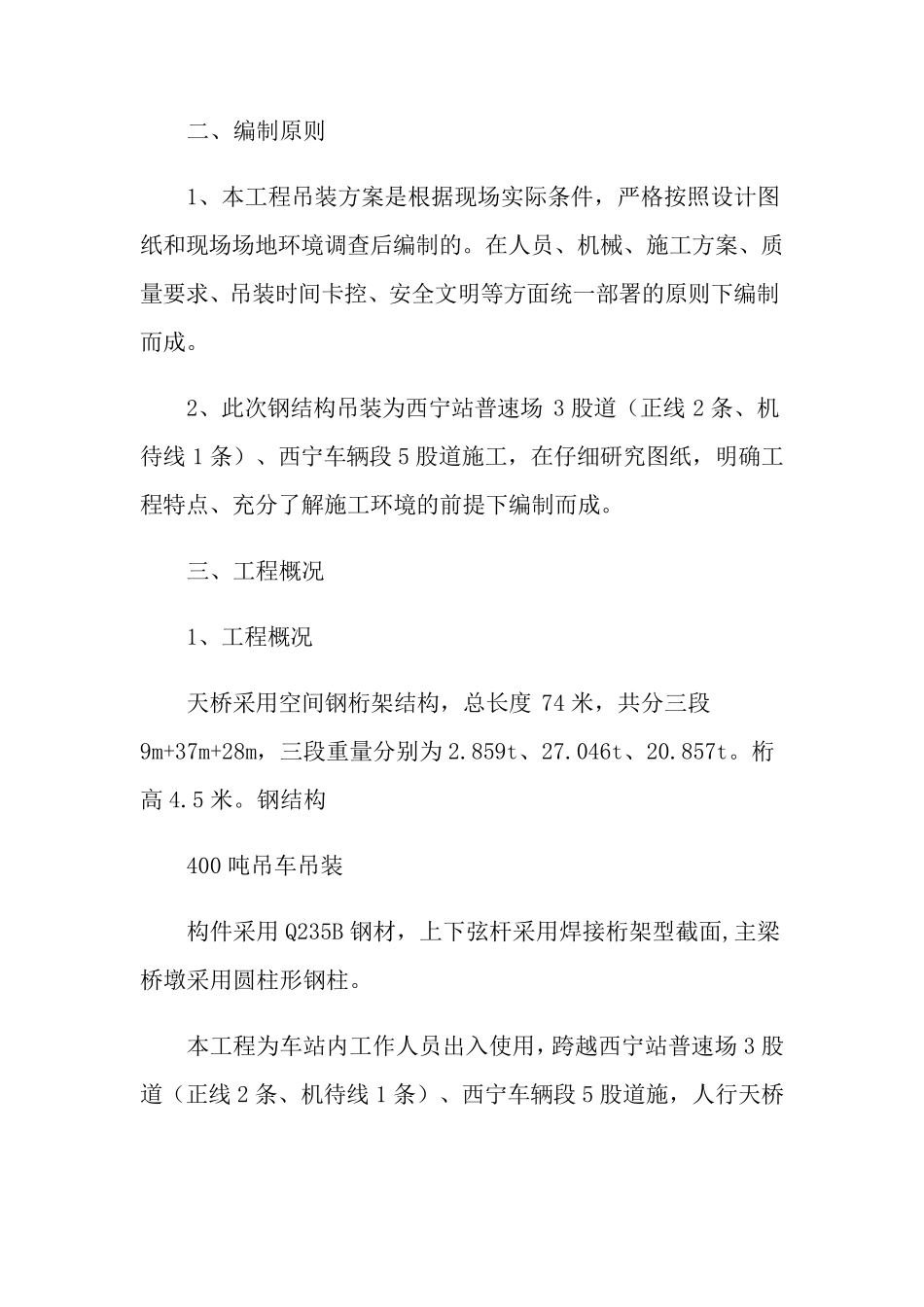

4、钢结构工程施工质量验收规范《GB50205—20__》 5、 建筑钢结构焊接技术规程JGJ81-20__ 6、《工程建设安装工程起重施工规范》HG20__1-20__ 7、《起重吊运指挥信号》GB5082-85 8、《起重机械安全规程》GB6067-85 9、《起重工操作规程》SYB-4112-80 10、QAY400 起重机起重性能表 二、编制原则 1、本工程吊装方案是根据现场实际条件,严格按照设计图纸和现场场地环境调查后编制的
在人员、机械、施工方案、质量要求、吊装时间卡控、安全文明等方面统一部署的原则下编制而成
2、此次钢结构吊装为西宁站普速场 3 股道(正线 2 条、机待线 1 条)、西宁车辆段 5 股道施工,在仔细研究图纸,明确工程特点、充分了解施工环境的前提下编制而成
三、工程概况 1、工程概况 天桥采用空间钢桁架结构,总长度 74 米,共分三段9m+37m+28m,三段重量分别为 2
859t、27
046t、20
钢结构 400 吨吊车吊装 构件采用 Q235B 钢材,上下弦杆采用焊接桁架型截面,主梁桥墩采用圆柱形钢柱
本工程为车站内工作人员出入使用,跨越西宁站普速场 3 股道(正线 2 条、机待线 1 条)、西宁车辆段 5 股道施,人行天桥与铁路线路正交

由于跨既有铁路线吊装,场地有限,兼之吊装范围内既有线接触网的影响,对吊装作业产生了一定难
