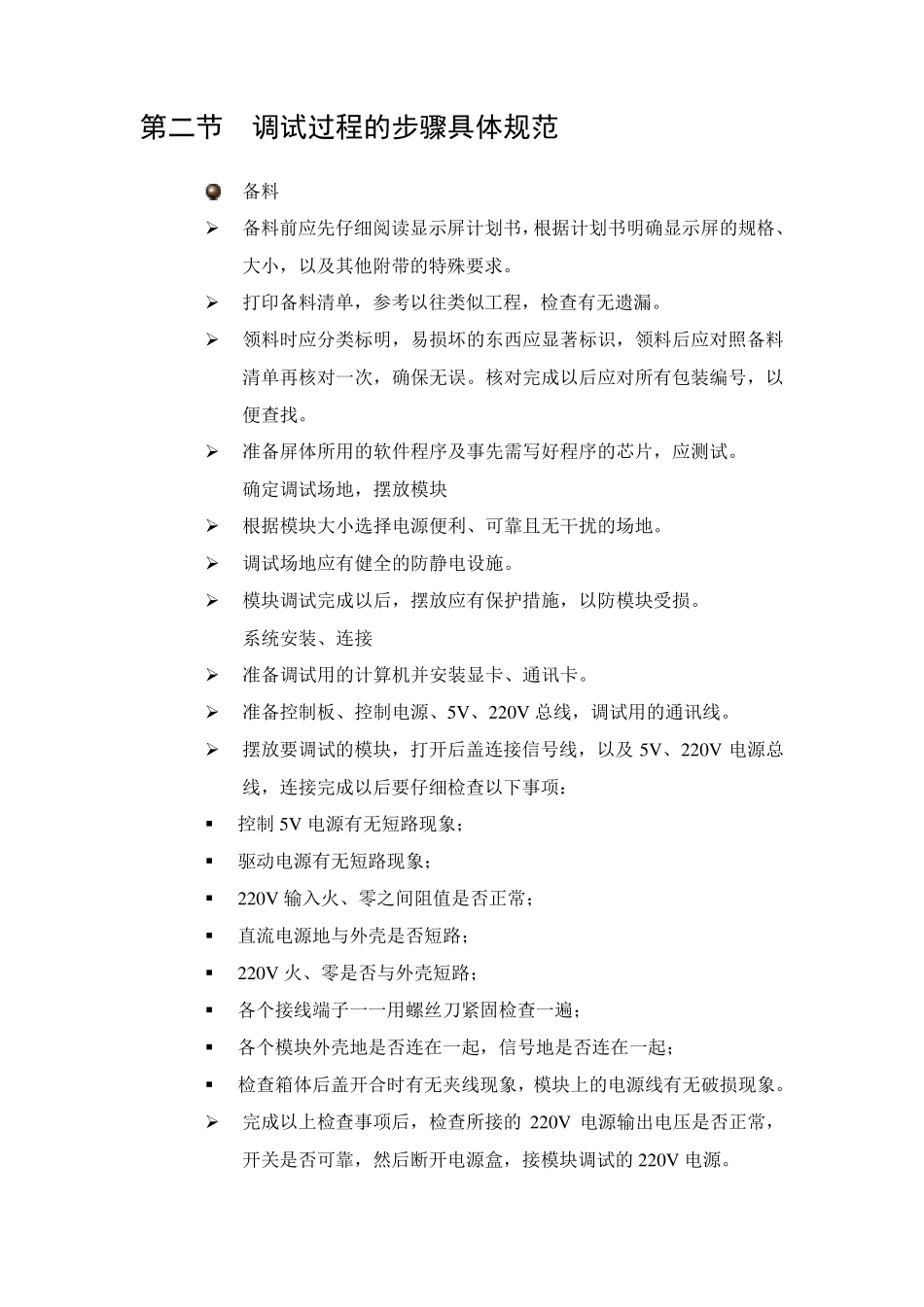

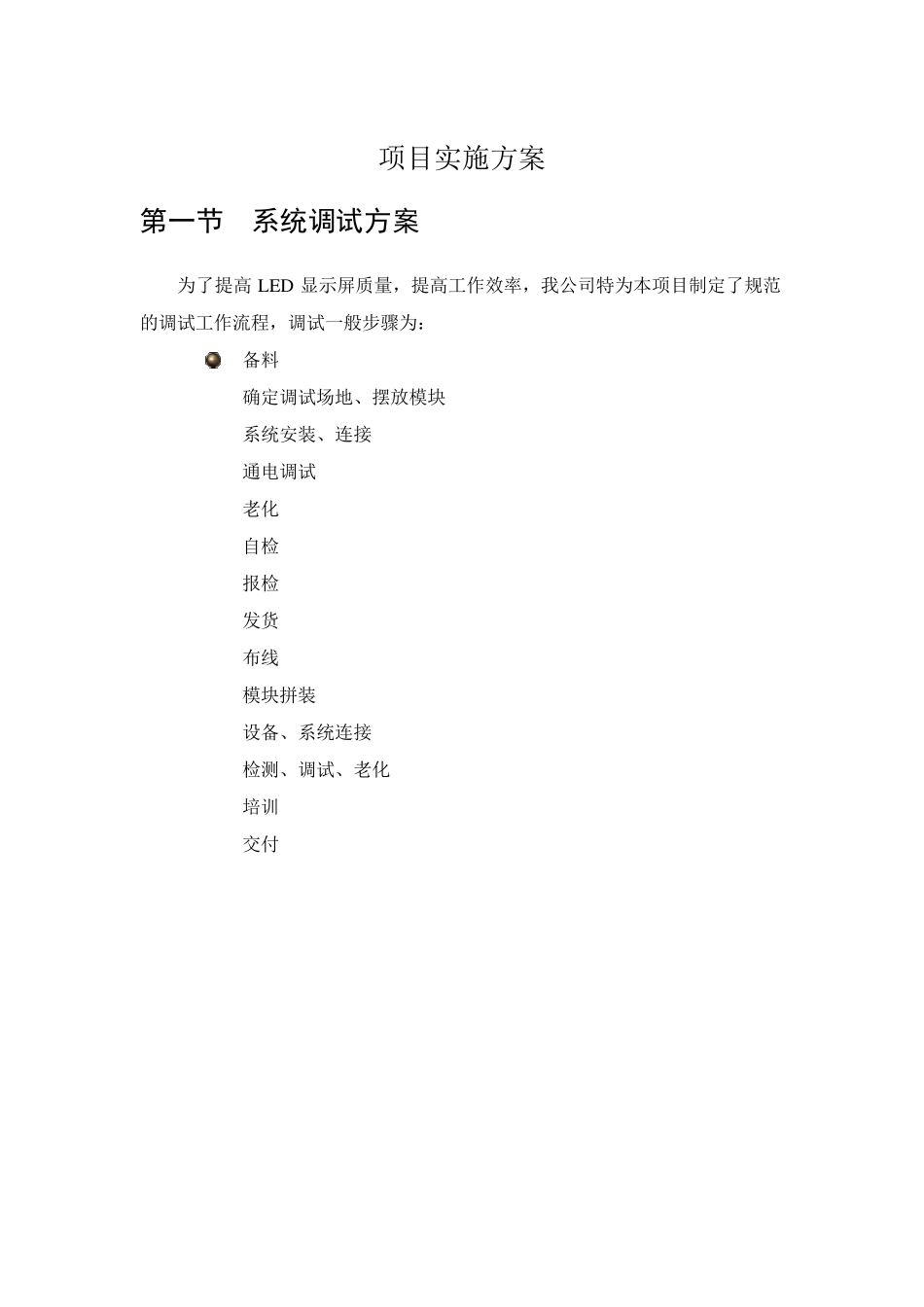

项目实施方案 第一节 系统调试方案 为了提高LED 显示屏质量,提高工作效率,我公司特为本项目制定了规范的调试工作流程,调试一般步骤为: 备料 确定调试场地、摆放模块 系统安装、连接 通电调试 老化 自检 报检 发货 布线 模块拼装 设备、系统连接 检测、调试、老化 培训 交付 第二节 调试过程的步骤具体规范 备料 ➢ 备料前应先仔细阅读显示屏计划书,根据计划书明确显示屏的规格、大小,以及其他附带的特殊要求
➢ 打印备料清单,参考以往类似工程,检查有无遗漏
➢ 领料时应分类标明,易损坏的东西应显著标识,领料后应对照备料清单再核对一次,确保无误
核对完成以后应对所有包装编号,以便查找
➢ 准备屏体所用的软件程序及事先需写好程序的芯片,应测试
确定调试场地,摆放模块 ➢ 根据模块大小选择电源便利、可靠且无干扰的场地
➢ 调试场地应有健全的防静电设施
➢ 模块调试完成以后,摆放应有保护措施,以防模块受损
系统安装、连接 ➢ 准备调试用的计算机并安装显卡、通讯卡
➢ 准备控制板、控制电源、5V 、220V 总线,调试用的通讯线
➢ 摆放要调试的模块,打开后盖连接信号线,以及 5V 、220V 电源总线,连接完成以后要仔细检查以下事项: ▪ 控制 5V 电源有无短路现象; ▪ 驱动电源有无短路现象; ▪ 220V 输入火、零之间阻值是否正常; ▪ 直流电源地与外壳是否短路; ▪ 220V 火、零是否与外壳短路; ▪ 各个接线端子一一用螺丝刀紧固检查一遍; ▪ 各个模块外壳地是否连在一起,信号地是否连在一起; ▪ 检查箱体后盖开合时有无夹线现象,模块上的电源线有无破损现象
➢ 完成以上检查事项后,检查所接的220V 电源输出电压是否正常,开关是否可靠,然后断开电源盒,接模块调试的220V 电源

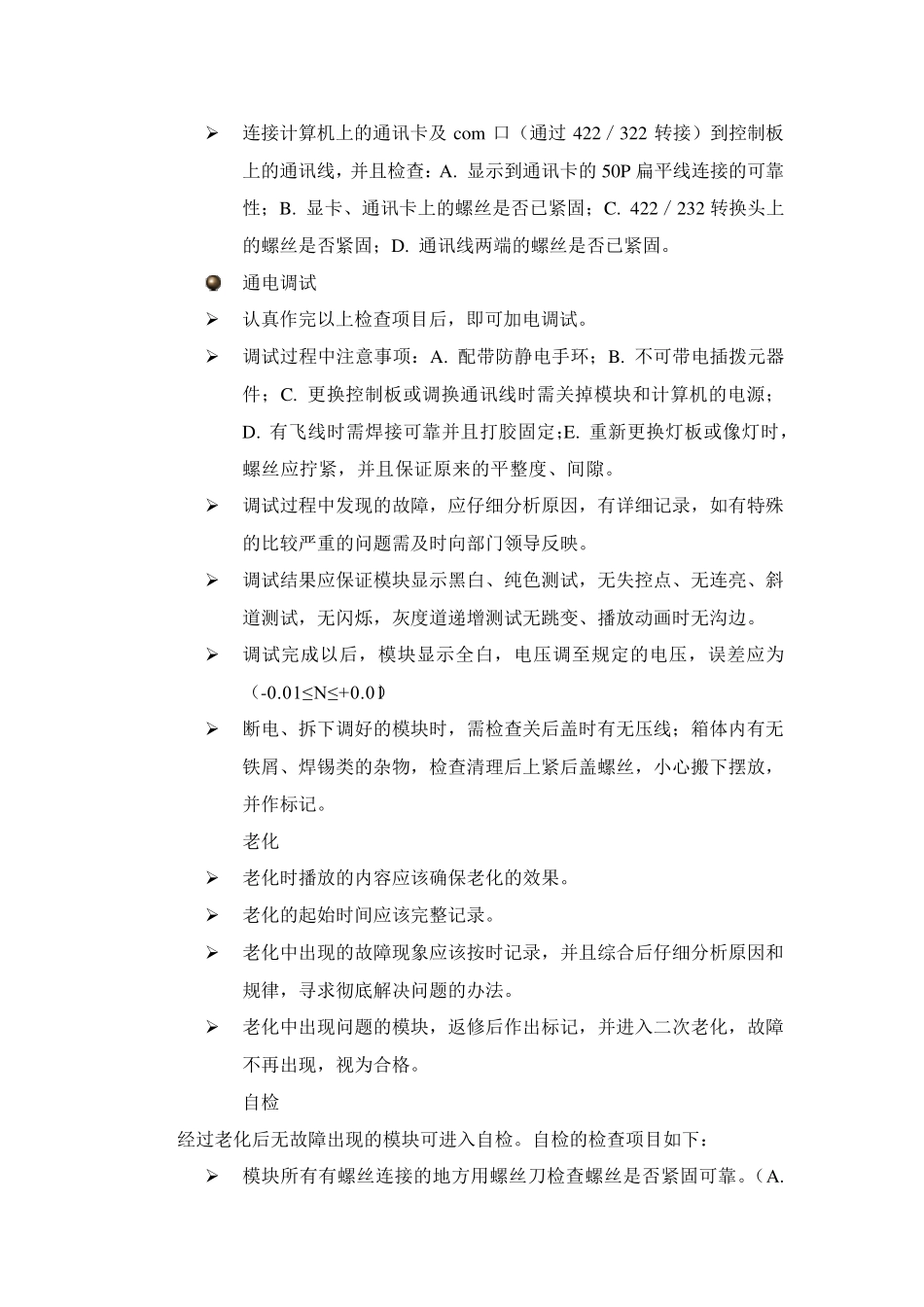

➢ 连接计算机上的通讯卡及com 口(通过422/322 转接)到控制
