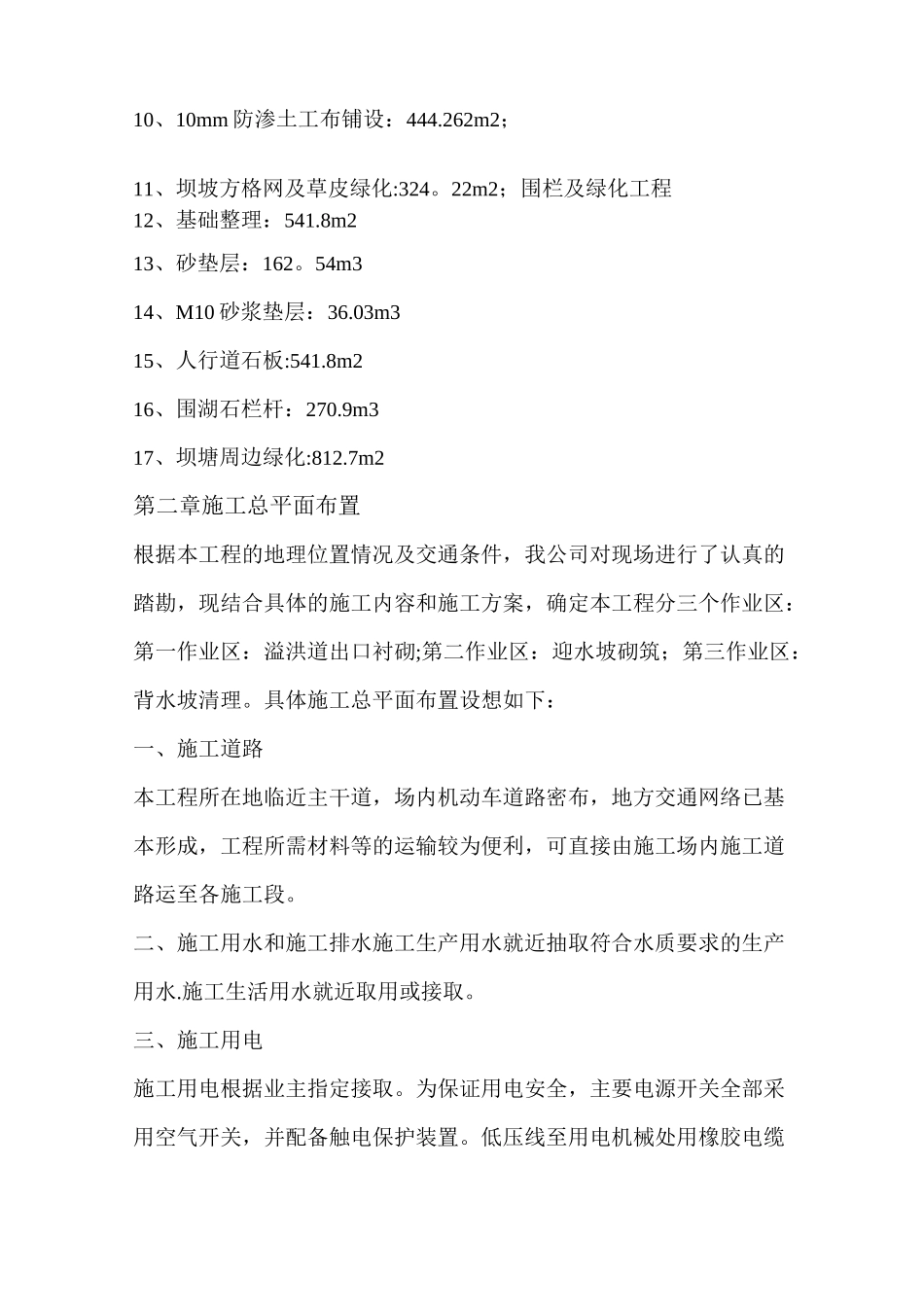

第一章工程概况一、工程概况弥阳镇章保村委会久益小组坝塘除险加固工程项目。该工程位于弥勒市弥阳镇章保村委会久益小组,此次涉及到的主要是库塘清淤、坝塘整理、回填夯压、10mm 防渗土工布铺设、坝坡方格网及草皮绿化、围湖石栏杆、坝塘周边绿化等。本工程主要设计工程量有:基础处理工程1、库塘清淤及外运:2974。23m3;2、砂垫层:297.42m3;3、M7.5 浆砌块石基础:594。85m3;4、C15 砼底板:297.42m3;挡墙工程5、M7.5 浆砌块石挡墙:266。27m3;6、回填夯压土方:286。8m3;坝坡工程7、坝坡整理:324.2m2;8、M7。5 浆砌块石底脚挡墙:36。03m3;9、M7.5 浆砌块石路沿:19。22m3;10、10mm 防渗土工布铺设:444.262m2;11、坝坡方格网及草皮绿化:324。22m2;围栏及绿化工程12、基础整理:541.8m213、砂垫层:162。54m314、M10 砂浆垫层:36.03m315、人行道石板:541.8m216、围湖石栏杆:270.9m317、坝塘周边绿化:812.7m2第二章施工总平面布置根据本工程的地理位置情况及交通条件,我公司对现场进行了认真的踏勘,现结合具体的施工内容和施工方案,确定本工程分三个作业区:第一作业区:溢洪道出口衬砌;第二作业区:迎水坡砌筑;第三作业区:背水坡清理。具体施工总平面布置设想如下:一、施工道路本工程所在地临近主干道,场内机动车道路密布,地方交通网络已基本形成,工程所需材料等的运输较为便利,可直接由施工场内施工道路运至各施工段。二、施工用水和施工排水施工生产用水就近抽取符合水质要求的生产用水.施工生活用水就近取用或接取。三、施工用电施工用电根据业主指定接取。为保证用电安全,主要电源开关全部采用空气开关,并配备触电保护装置。低压线至用电机械处用橡胶电缆连接。线路架设高度不低于 5m。四、临时用房施工临时用房中的项目经理部、民工宿舍、仓库、钢筋棚、木工棚、试验室等就近搭设临时用房,共计 230m2。五、砼拌和站根据本工程的特点,为更好地实施施工方案,投入一台移动式 0.35M3拌和机,其拌和站和砂石骨料场地设在:左坝临近公路侧,以满足各施工区域内施工强度的要求。具体详见施工总平面布置图。第三章各分项工程施工方案一、土方开挖工程本工程土方开挖主要包括基础土方开挖.1、开挖工程动工前,必须实测开挖区的原始断面图、或地形图;开挖过程中,应定期测量收方断面图或地形图,使之符合设计断面;开挖工程结束后,必须实测竣工地形图,作为工程结算的依据,并经设计、地质、监理和业主验收认可,...
