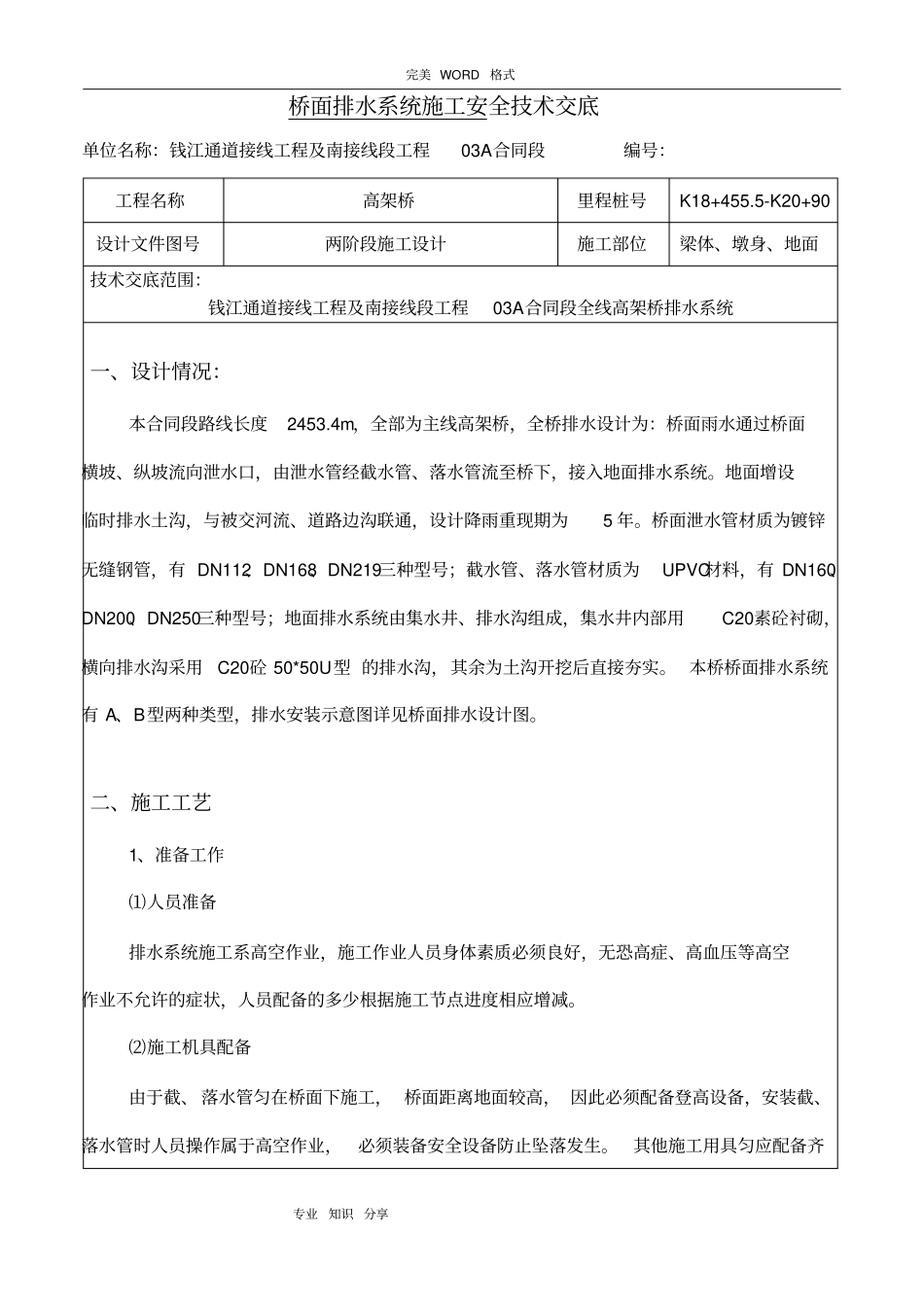

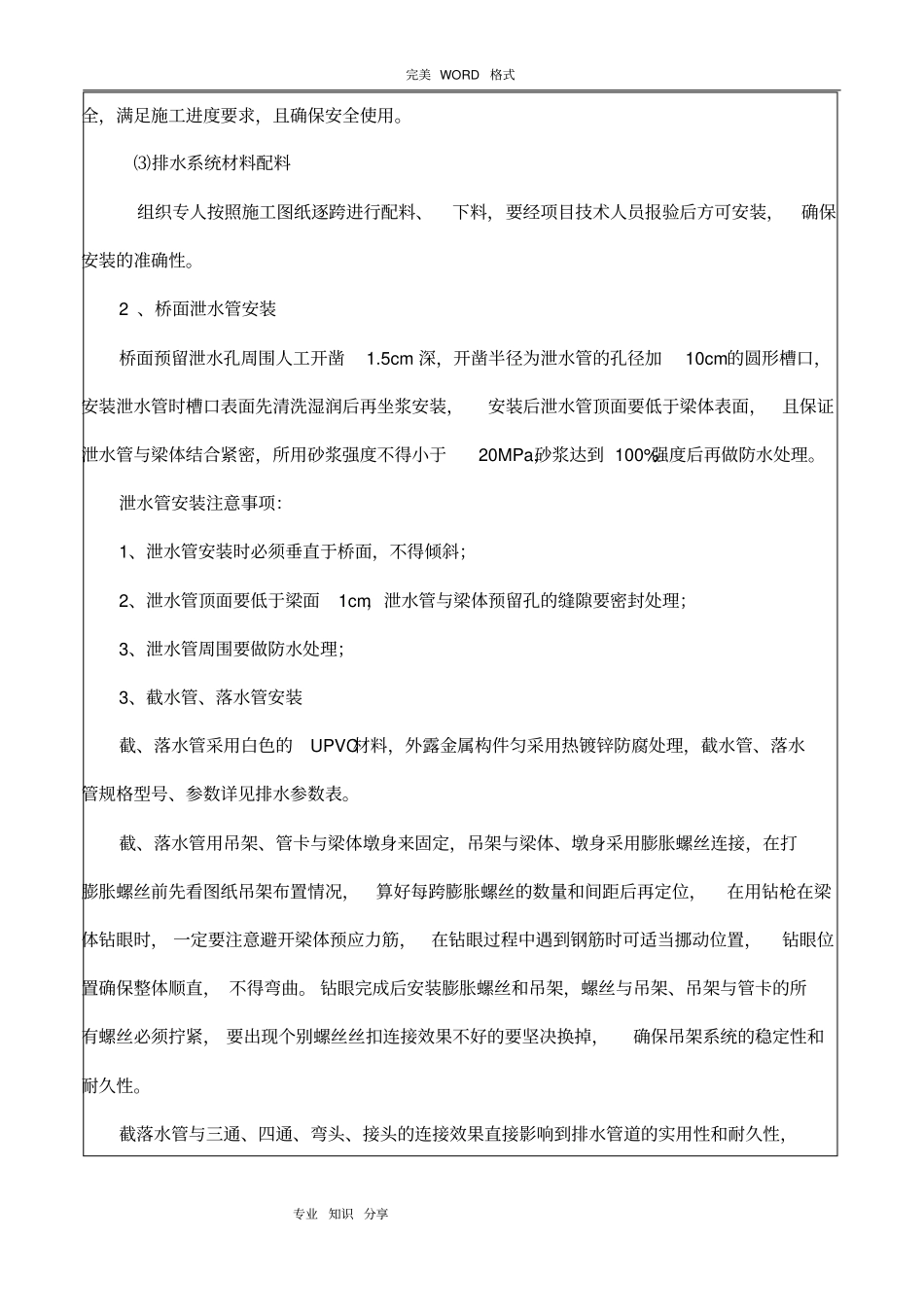

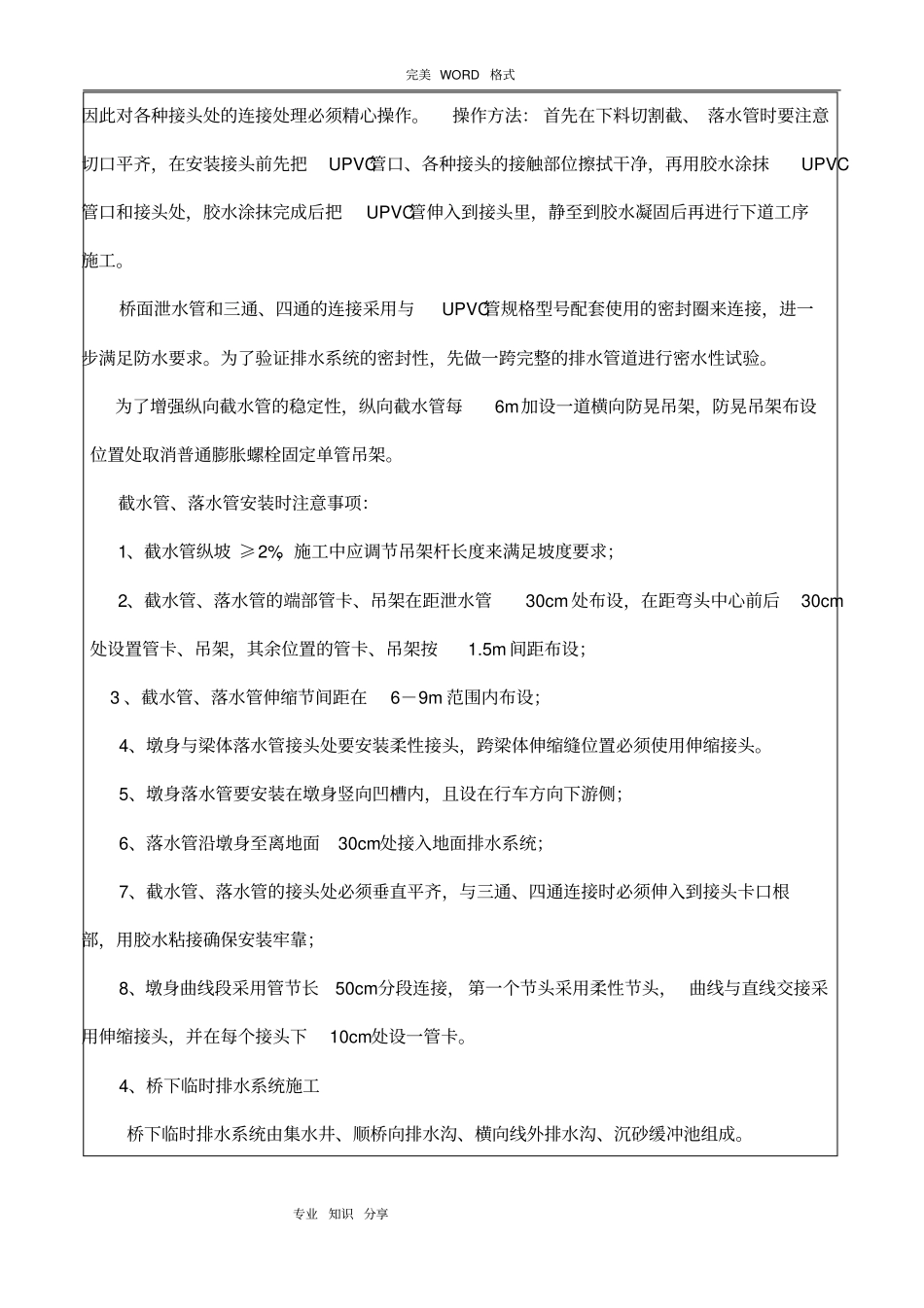

完美 WORD 格式专业知识 分享桥面排水系统施工安全技术交底单位名称:钱江通道接线工程及南接线段工程03A合同段编号:工程名称高架桥里程桩号K18+455.5-K20+90设计文件图号两阶段施工设计施工部位梁体、墩身、地面技术交底范围:钱江通道接线工程及南接线段工程03A合同段全线高架桥排水系统一、设计情况:本合同段路线长度2453.4m,全部为主线高架桥,全桥排水设计为:桥面雨水通过桥面横坡、纵坡流向泄水口,由泄水管经截水管、落水管流至桥下,接入地面排水系统。地面增设临时排水土沟,与被交河流、道路边沟联通,设计降雨重现期为5 年。桥面泄水管材质为镀锌无缝钢管,有 DN112、DN168、DN219三种型号;截水管、落水管材质为UPVC材料,有 DN160、DN200、DN250三种型号;地面排水系统由集水井、排水沟组成,集水井内部用C20素砼衬砌,横向排水沟采用C20砼 50*50U型 的排水沟,其余为土沟开挖后直接夯实。 本桥桥面排水系统有 A、B型两种类型,排水安装示意图详见桥面排水设计图。二、施工工艺1、准备工作⑴人员准备排水系统施工系高空作业,施工作业人员身体素质必须良好,无恐高症、高血压等高空作业不允许的症状,人员配备的多少根据施工节点进度相应增减。⑵施工机具配备由于截、 落水管匀在桥面下施工, 桥面距离地面较高, 因此必须配备登高设备,安装截、落水管时人员操作属于高空作业,必须装备安全设备防止坠落发生。其他施工用具匀应配备齐完美 WORD 格式专业知识 分享全,满足施工进度要求,且确保安全使用。⑶排水系统材料配料组织专人按照施工图纸逐跨进行配料、下料,要经项目技术人员报验后方可安装,确保安装的准确性。2 、桥面泄水管安装桥面预留泄水孔周围人工开凿1.5cm 深,开凿半径为泄水管的孔径加10cm的圆形槽口,安装泄水管时槽口表面先清洗湿润后再坐浆安装,安装后泄水管顶面要低于梁体表面,且保证泄水管与梁体结合紧密,所用砂浆强度不得小于20MPa,砂浆达到 100%强度后再做防水处理。泄水管安装注意事项:1、泄水管安装时必须垂直于桥面,不得倾斜;2、泄水管顶面要低于梁面1cm,泄水管与梁体预留孔的缝隙要密封处理;3、泄水管周围要做防水处理;3、截水管、落水管安装截、落水管采用白色的UPVC材料,外露金属构件匀采用热镀锌防腐处理,截水管、落水管规格型号、参数详见排水参数表。截、落水管用吊架、管卡与梁体墩身来固定,吊架与梁体、墩身采用膨胀螺丝连接,在打膨胀螺丝前先看图纸吊架布...
