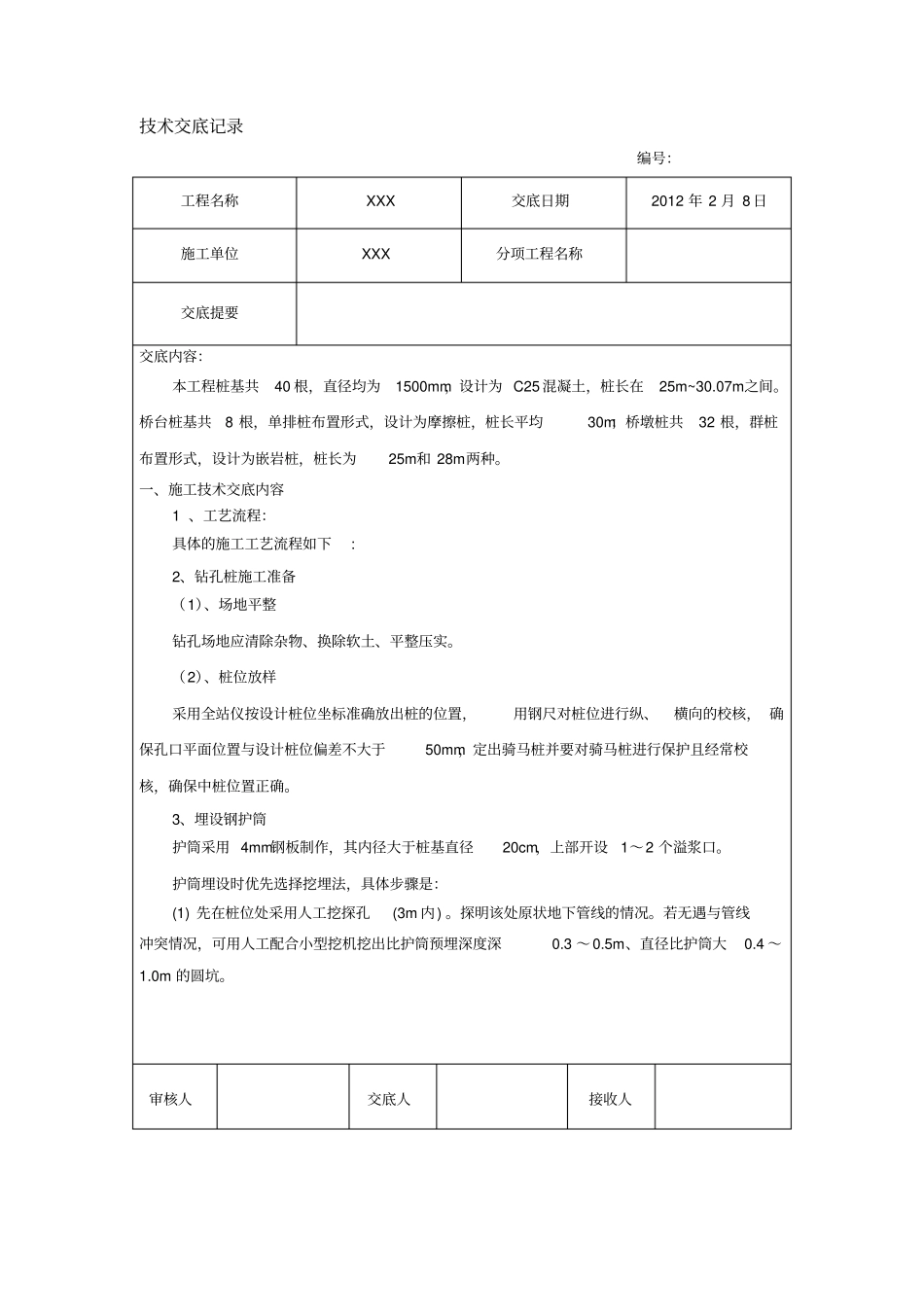

技术交底记录编号:工程名称XXX交底日期2012 年 2 月 8 日施工单位XXX 分项工程名称交底提要交底内容:本工程桩基共40 根,直径均为1500mm,设计为 C25 混凝土,桩长在25m~30.07m之间。桥台桩基共8 根,单排桩布置形式,设计为摩擦桩,桩长平均30m;桥墩桩共32 根,群桩布置形式,设计为嵌岩桩,桩长为25m和 28m两种。一、施工技术交底内容1 、工艺流程:具体的施工工艺流程如下: 2、钻孔桩施工准备(1)、场地平整钻孔场地应清除杂物、换除软土、平整压实。(2)、桩位放样采用全站仪按设计桩位坐标准确放出桩的位置,用钢尺对桩位进行纵、横向的校核, 确保孔口平面位置与设计桩位偏差不大于50mm,定出骑马桩并要对骑马桩进行保护且经常校核,确保中桩位置正确。3、埋设钢护筒护筒采用 4mm钢板制作,其内径大于桩基直径20cm,上部开设1~2 个溢浆口。护筒埋设时优先选择挖埋法,具体步骤是:(1) 先在桩位处采用人工挖探孔(3m 内) 。探明该处原状地下管线的情况。若无遇与管线冲突情况,可用人工配合小型挖机挖出比护筒预埋深度深0.3 ~0.5m、直径比护筒大0.4 ~1.0m 的圆坑。审核人交底人接收人技术交底记录编号:工程名称XXX交底日期2012 年 2 月 8 日施工单位XXX 分项工程名称交底提要审核人交底人接收人技术交底记录编号:工程名称XXX交底日期2012 年 2 月 8 日施工单位XXX 分项工程名称交底提要(2) 在坑底填 0.3 ~0.5m 厚的粘土并夯实。(3) 将钻孔中心位置标于坑底,并将护筒放进坑内,用十字线加线坠找出护筒中心位置,移动护筒使护筒中心与坑底中心重合,其中心轴线与桩位偏差不得大于200mm,且护筒保持垂直。(4) 用水平尺校直护筒。(5) 在护筒四周对称均匀的回填、夯实粘土。护筒的埋设深度应根据施工规范及不同土质类别确定。护筒上口用钢丝绳对称吊紧,防止下窜。4、开挖泥浆池选择和备足良好的造浆粘土或膨润土,造浆量为 2 倍的桩的混凝土体积,泥浆比重可根据钻进不同地层及时进行调整。泥浆性能指标如下:泥浆比重: 岩石不大于1.2 ,砂黏土不大于1.3 ,坚硬大漂石、 卵石夹粗砂不宜大于1.4 。粘度:一般地层16~22s,松散易坍地层19~ 28s。含砂率:新制泥浆不大于4%。胶体率:不小于95%。PH值:大于 6.5 。泥浆池周围用钢管和安全网进行维护,保证施工安全。5、钻孔(1) 安装钻机安装钻机时要求底部应垫平,保持稳定, 不得产生位移和沉陷,顶端用缆风绳对称拉紧,钻头与...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

桩基技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
