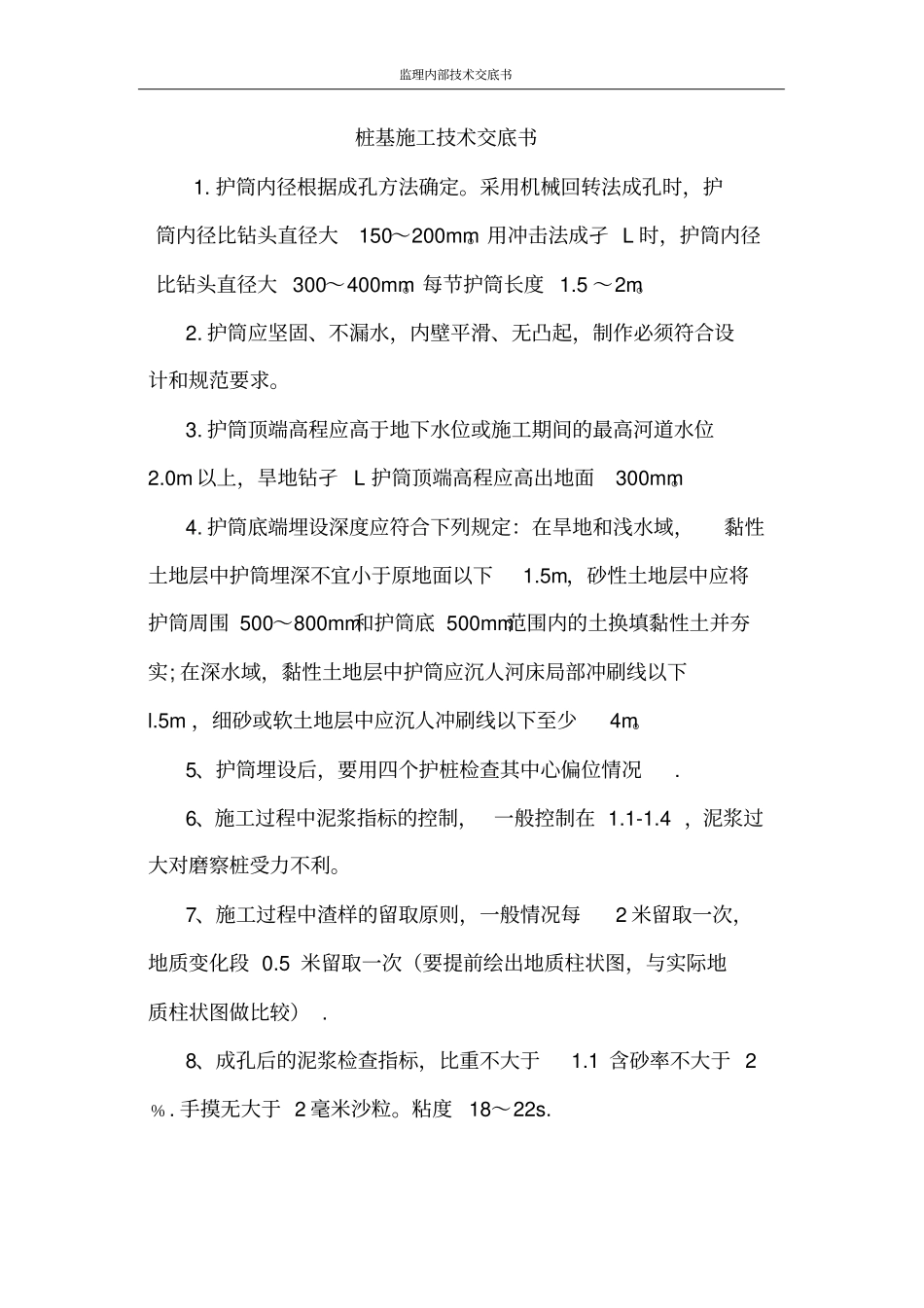

监理内部技术交底书桩基施工技术交底书1
护筒内径根据成孔方法确定
采用机械回转法成孔时,护筒内径比钻头直径大150~200mm
用冲击法成孑 L 时,护筒内径比钻头直径大 300~400mm
每节护筒长度 1
护筒应坚固、不漏水,内壁平滑、无凸起,制作必须符合设计和规范要求
护筒顶端高程应高于地下水位或施工期间的最高河道水位2
0m 以上,旱地钻孑 L 护筒顶端高程应高出地面300mm
护筒底端埋设深度应符合下列规定:在旱地和浅水域,黏性土地层中护筒埋深不宜小于原地面以下1
5m,砂性土地层中应将护筒周围 500~800mm和护筒底 500mm范围内的土换填黏性土并夯实; 在深水域,黏性土地层中护筒应沉人河床局部冲刷线以下l
5m ,细砂或软土地层中应沉人冲刷线以下至少4m
5、护筒埋设后,要用四个护桩检查其中心偏位情况
6、施工过程中泥浆指标的控制, 一般控制在 1
4 ,泥浆过大对磨察桩受力不利
7、施工过程中渣样的留取原则,一般情况每2 米留取一次,地质变化段 0
5 米留取一次(要提前绘出地质柱状图,与实际地质柱状图做比较)
8、成孔后的泥浆检查指标,比重不大于1
1 含砂率不大于 2﹪
手摸无大于 2 毫米沙粒
粘度18~22s

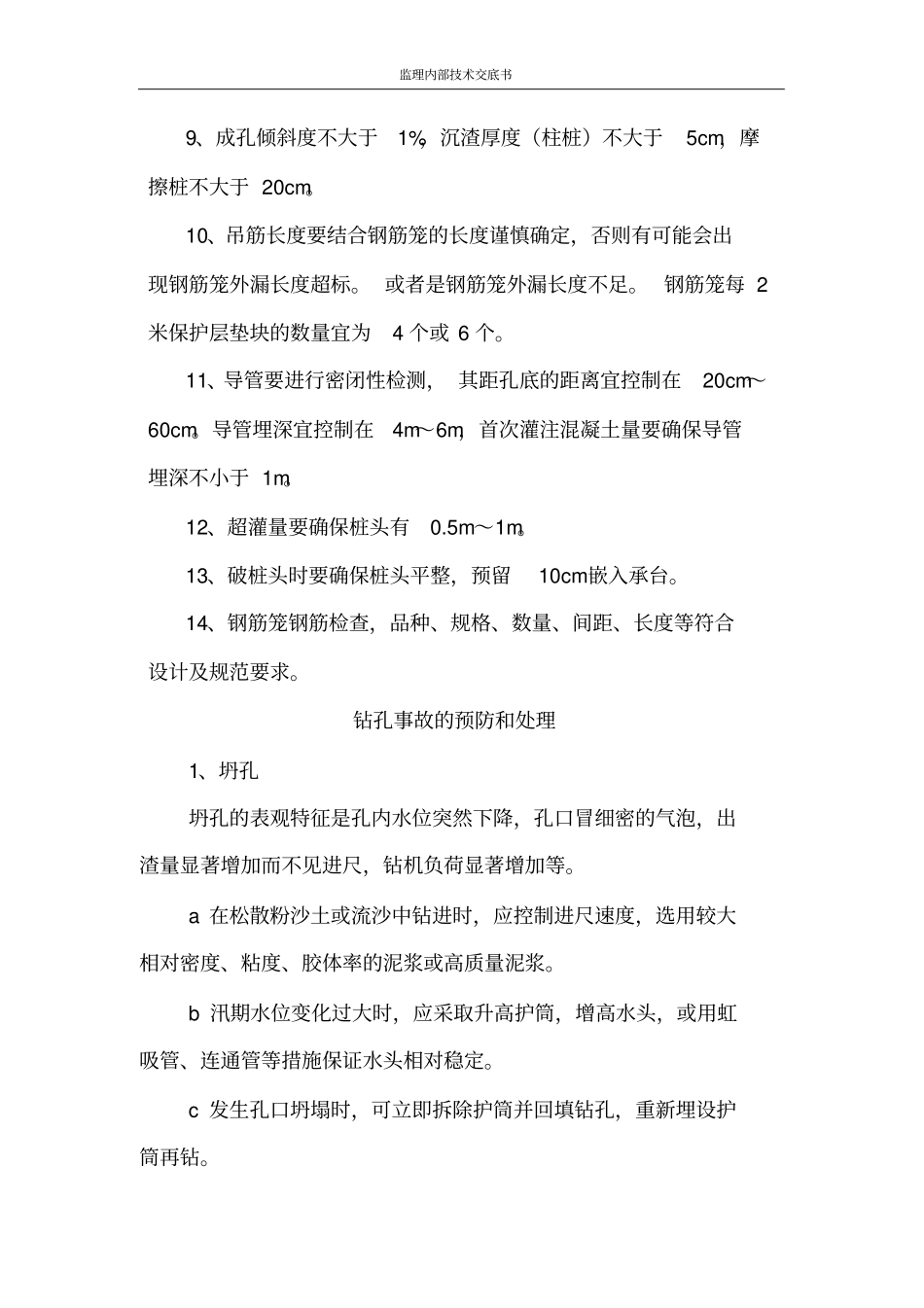

监理内部技术交底书9、成孔倾斜度不大于1%,沉渣厚度(柱桩)不大于5cm,摩擦桩不大于 20cm

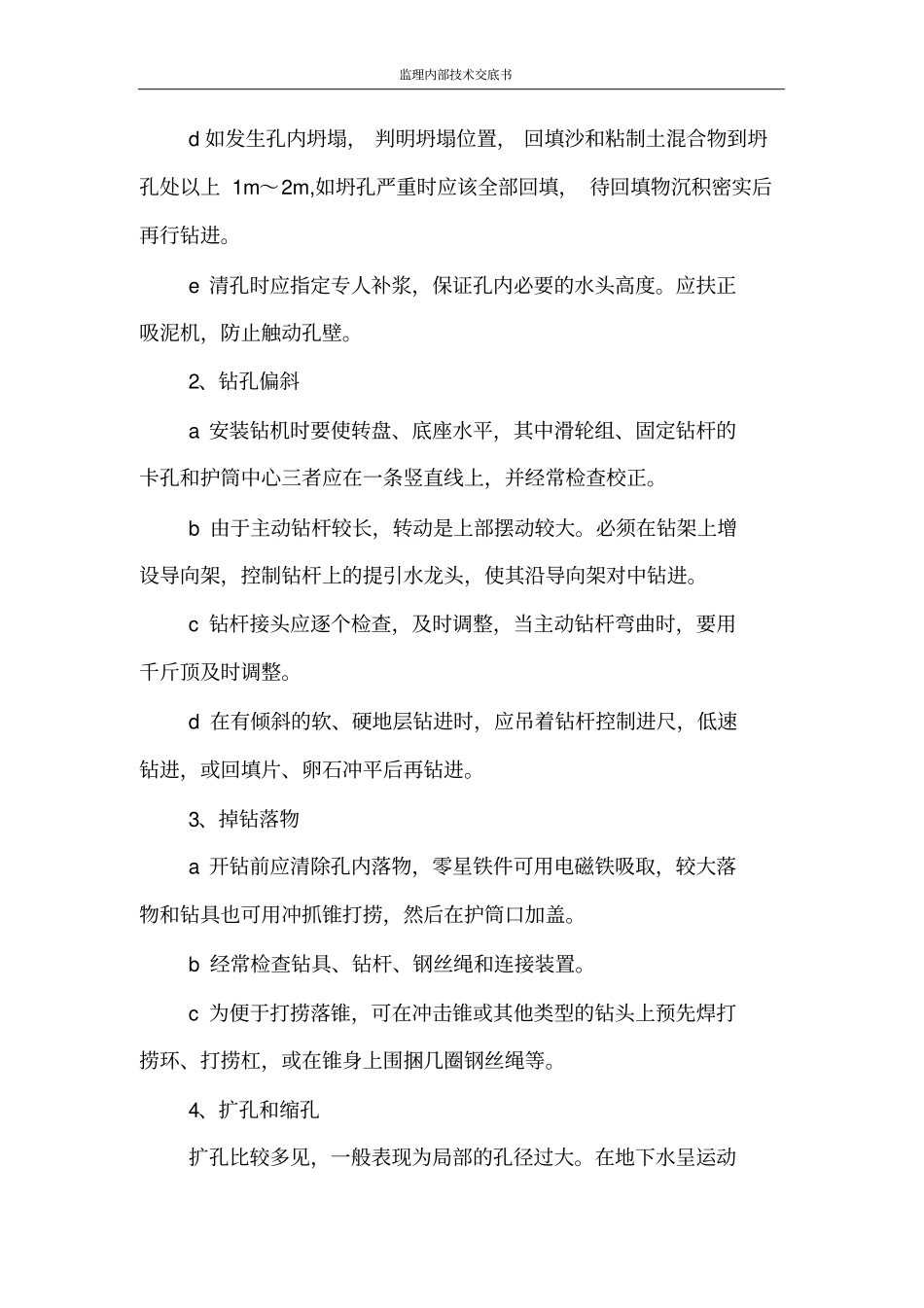

10、吊筋长度要结合钢筋笼的长度谨慎确定,否则有可能会出现钢筋笼外漏长度超标
或者是钢筋笼外漏长度不足
钢筋笼每 2米保护层垫块的数量宜为4 个或 6 个
11、导管要进行密闭性检测, 其距孔底的距离宜控制在20cm~60cm
导管埋深宜控制在4m~6m,首次灌注混凝土量要确保导管埋深不小于 1m
12、超灌量要确保桩头有0
13、破桩头时要确保桩头平整,预留10cm嵌入承台
