完美 WORD 格式专业 知识分享五犍沐快速公路五犍界至下渡乡段技术交底单位:贵州建工集团有限公司承包人交底部位技 术 交 底 内 容:(见后附交底内容)针对性交底:冲孔桩施工交底人签名职务交底时间接受交底人签名完美 WORD 格式专业 知识分享注: 1、项目对操作人员进行安全技术交底时填写此表;2、签名处不够时,应将签到表附后

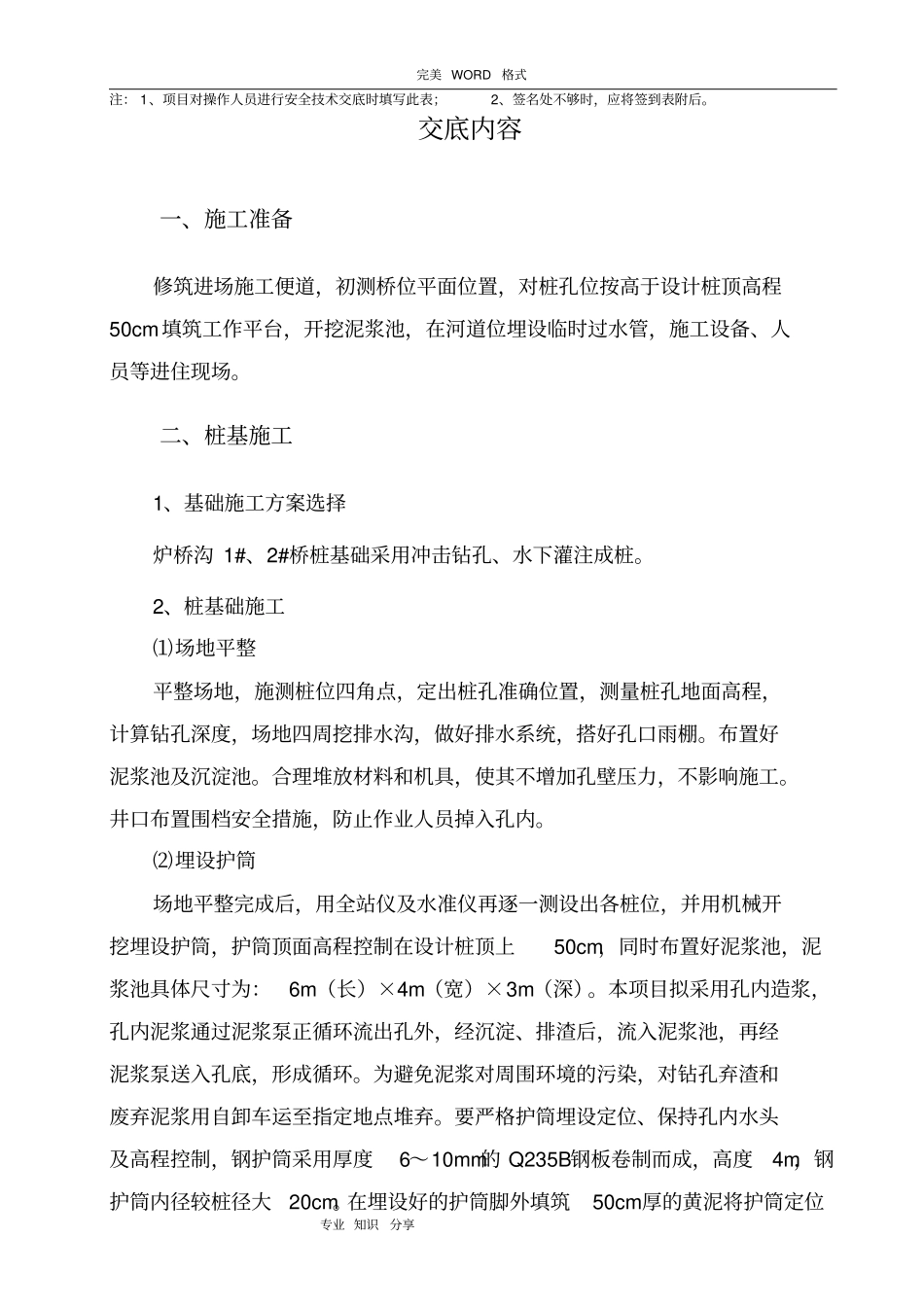

交底内容一、施工准备修筑进场施工便道,初测桥位平面位置,对桩孔位按高于设计桩顶高程50cm填筑工作平台,开挖泥浆池,在河道位埋设临时过水管,施工设备、人员等进住现场
二、桩基施工1、基础施工方案选择炉桥沟 1#、2#桥桩基础采用冲击钻孔、水下灌注成桩
2、桩基础施工⑴场地平整平整场地,施测桩位四角点,定出桩孔准确位置,测量桩孔地面高程,计算钻孔深度,场地四周挖排水沟,做好排水系统,搭好孔口雨棚
布置好泥浆池及沉淀池
合理堆放材料和机具,使其不增加孔壁压力,不影响施工
井口布置围档安全措施,防止作业人员掉入孔内
⑵埋设护筒场地平整完成后,用全站仪及水准仪再逐一测设出各桩位,并用机械开挖埋设护筒,护筒顶面高程控制在设计桩顶上50cm,同时布置好泥浆池,泥浆池具体尺寸为: 6m(长)× 4m(宽)× 3m(深)
本项目拟采用孔内造浆,孔内泥浆通过泥浆泵正循环流出孔外,经沉淀、排渣后,流入泥浆池,再经泥浆泵送入孔底,形成循环
为避免泥浆对周围环境的污染,对钻孔弃渣和废弃泥浆用自卸车运至指定地点堆弃
要严格护筒埋设定位、保持孔内水头及高程控制,钢护筒采用厚度6~10mm的 Q235B钢板卷制而成,高度4m,钢护筒内径较桩径大20cm
在埋设好的护筒脚外填筑50cm厚的黄泥将护筒定位完美 WORD 格式专业 知识分享并防止孔内水渗漏
基桩钢护筒构造及埋设示意图⑶冲击钻孔施工钻孔施工示意图在埋好护筒和准备好护壁泥浆后,将钻机就位,立好钻架,对准桩孔中心,开始冲击
