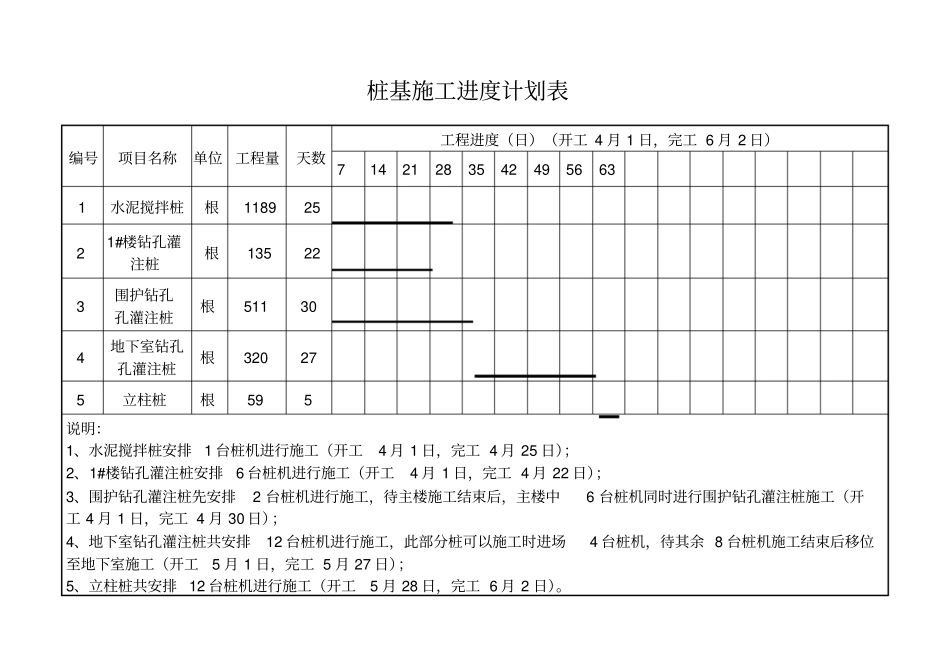

桩基施工进度计划表编号项目名称单位工程量天数工程进度(日)(开工 4 月 1 日,完工 6 月 2 日)714212835424956631水泥搅拌桩根11892521#楼钻孔灌注桩根135223围护钻孔孔灌注桩根511304地下室钻孔孔灌注桩根320275立柱桩根595说明:1、水泥搅拌桩安排1 台桩机进行施工(开工4 月 1 日,完工 4 月 25 日);2、1#楼钻孔灌注桩安排6 台桩机进行施工(开工4 月 1 日,完工 4 月 22 日);3、围护钻孔灌注桩先安排2 台桩机进行施工,待主楼施工结束后,主楼中6 台桩机同时进行围护钻孔灌注桩施工(开工 4 月 1 日,完工 4 月 30 日);4、地下室钻孔灌注桩共安排12 台桩机进行施工,此部分桩可以施工时进场4 台桩机,待其余 8 台桩机施工结束后移位至地下室施工(开工5 月 1 日,完工 5 月 27 日);5、立柱桩共安排12 台桩机进行施工(开工5 月 28 日,完工 6 月 2 日)。
