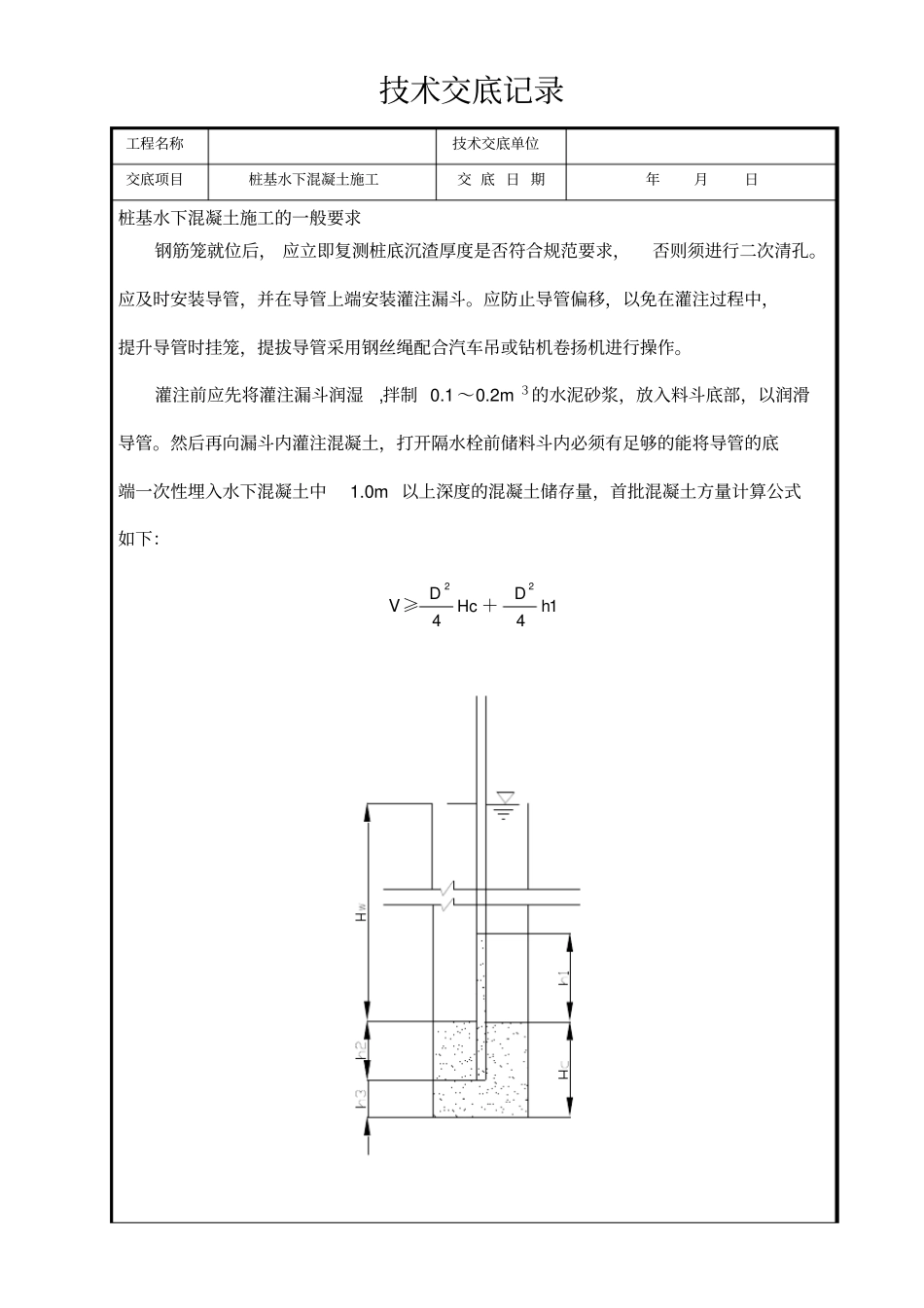

技术交底记录工程名称技术交底单位交底项目桩基水下混凝土施工交 底 日 期年月日桩基水下混凝土施工的一般要求钢筋笼就位后, 应立即复测桩底沉渣厚度是否符合规范要求,否则须进行二次清孔
应及时安装导管,并在导管上端安装灌注漏斗
应防止导管偏移,以免在灌注过程中,提升导管时挂笼,提拔导管采用钢丝绳配合汽车吊或钻机卷扬机进行操作
灌注前应先将灌注漏斗润湿,拌制 0
2m 3的水泥砂浆,放入料斗底部,以润滑导管
然后再向漏斗内灌注混凝土,打开隔水栓前储料斗内必须有足够的能将导管的底端一次性埋入水下混凝土中1

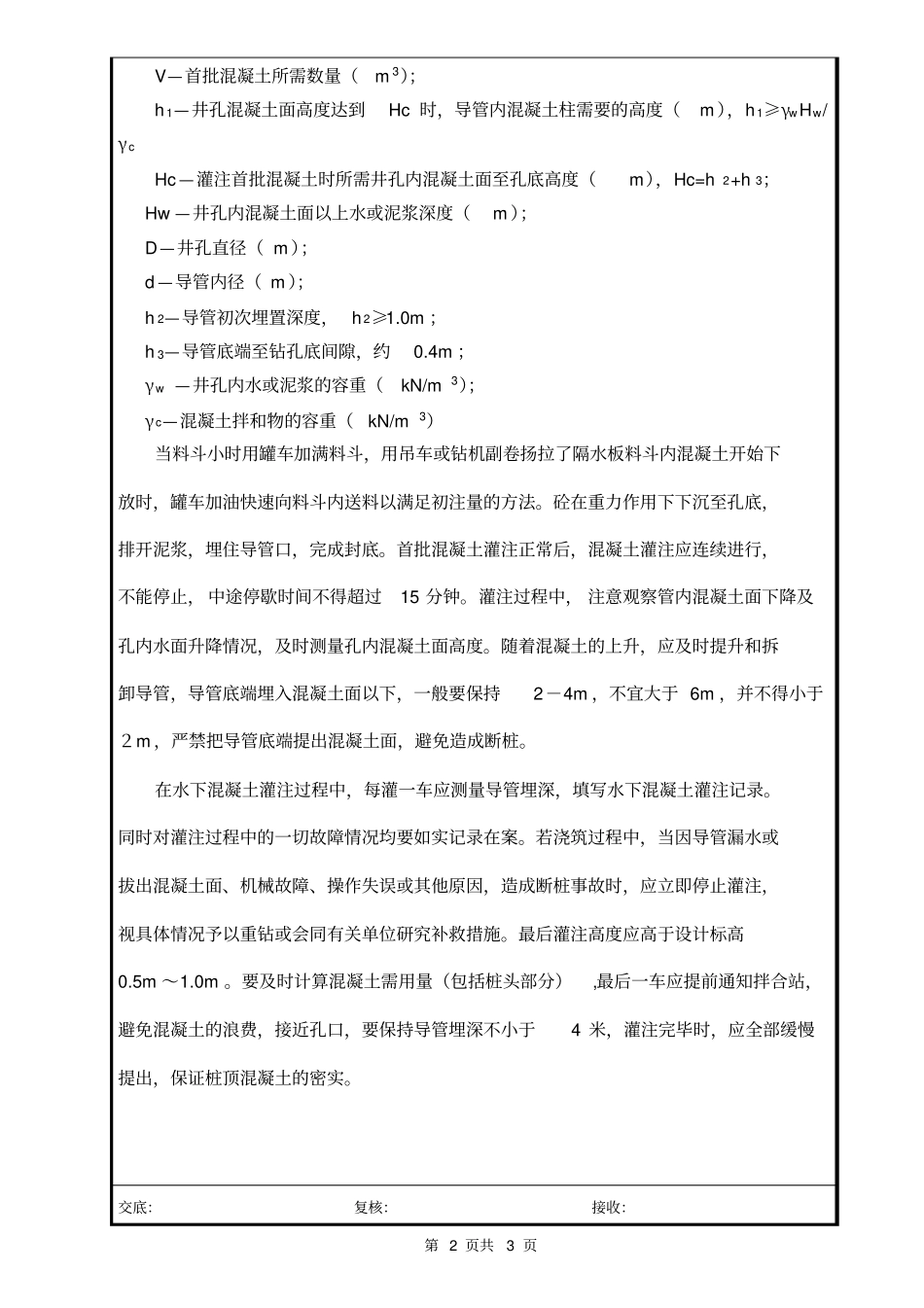

0m 以上深度的混凝土储存量,首批混凝土方量计算公式如下:V≥HcD42+142hD交底:复核:接收:第 1 页共3 页技术交底记录工程名称技术交底单位交底项目桩基水下混凝土施工交 底 日 期V—首批混凝土所需数量(m 3);h 1—井孔混凝土面高度达到Hc 时,导管内混凝土柱需要的高度(m ),h 1≥γwHw/γcHc —灌注首批混凝土时所需井孔内混凝土面至孔底高度(m),Hc=h 2+h 3;Hw —井孔内混凝土面以上水或泥浆深度(m );D—井孔直径( m );d —导管内径( m );h 2—导管初次埋置深度, h 2≥1
0m ;h 3—导管底端至钻孔底间隙,约0
4m ;γw —井孔内水或泥浆的容重(kN/m3);γc—混凝土拌和物的容重(kN/m3)当料斗小时用罐车加满料斗,用吊车或钻机副卷扬拉了隔水板料斗内混凝土开始下放时,罐车加油快速向料斗内送料以满足初注量的方法
砼在重力作用下下沉至孔底,排开泥浆,埋住导管口,完成封底
首批混凝土灌注正常后,混凝土灌注应连续进行,不能停止, 中途停歇时间不得超过15 分钟
灌注过程中, 注意观察管内混凝土面下降及孔内水面升降情况,及时测量孔内混凝土面高度
随着混凝土的上升,应及时提升和拆卸导管,导管底端埋入混凝土面
