CFG 桩复合地基施工方案一编制依据1、《深圳市后海湾填海区C 标段市政工程中心公园路南段(Ⅲ标段)施工图路基处理工程》;2、《深圳市后海湾填海区市政工程中心路初步设计阶段工程地质勘察报告》(深圳市工勘岩土工程有限公司,2008
08);3、《公路路基设计规范》 (JTG D30— 2004) 4、《地基处理手册》(第二版)5、《深圳地区地基处理技术规范》 (SJG04— 96)6、《建筑地基处理技术规范》 (JGJ 79— 2002)7、业主要求及施工现场实际情况
二、工程概况1、工程概况中心路—后海河(南段)项目工程第3 标段与招商路相交,起点里程 SW1+200(SE1+190)位于招商路北侧,终点里程SW1+755(SE1+730)位于招商路南侧,施工场地内交通便利
本工程位于西南部台地及冲洪积平原地带地貌区,原地貌为深圳湾后海浅海区,海床横坡平缓,现经填海工程改造已填为陆地,填土整平后,地势大体平整,地表高程3
根据地质勘察资料显示,工程场地范围内主要分布有填筑土层、全新统海相沉积层、上更新统河流相冲洪积层、海陆交互相沉积层、上更新统河流相冲洪积层、第四系残积层

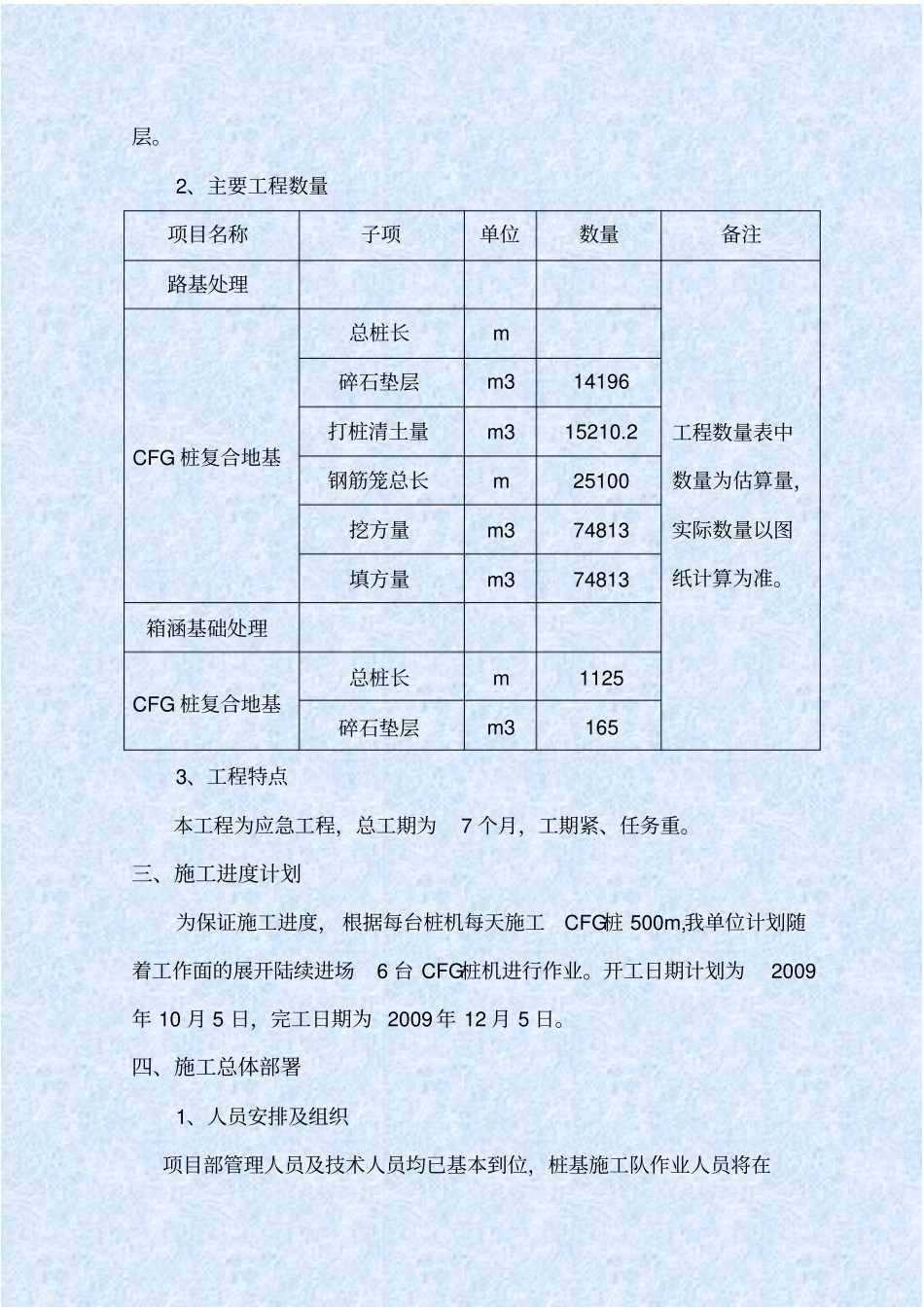

2、主要工程数量项目名称子项单位数量备注路基处理工程数量表中数量为估算量,实际数量以图纸计算为准
CFG 桩复合地基总桩长m 碎石垫层m3 14196 打桩清土量m3 15210
2 钢筋笼总长m 25100 挖方量m3 74813 填方量m3 74813 箱涵基础处理CFG 桩复合地基总桩长m 1125 碎石垫层m3 165 3、工程特点本工程为应急工程,总工期为7 个月,工期紧、任务重
三、施工进度计划为保证施工进度, 根据每台桩机每天施工CFG桩 500m,我单位计划随着工作面的展开陆续进场6 台 CFG桩机进行作业
开工日期计划为2009年 10 月 5 日,完工日期为 2009 年
