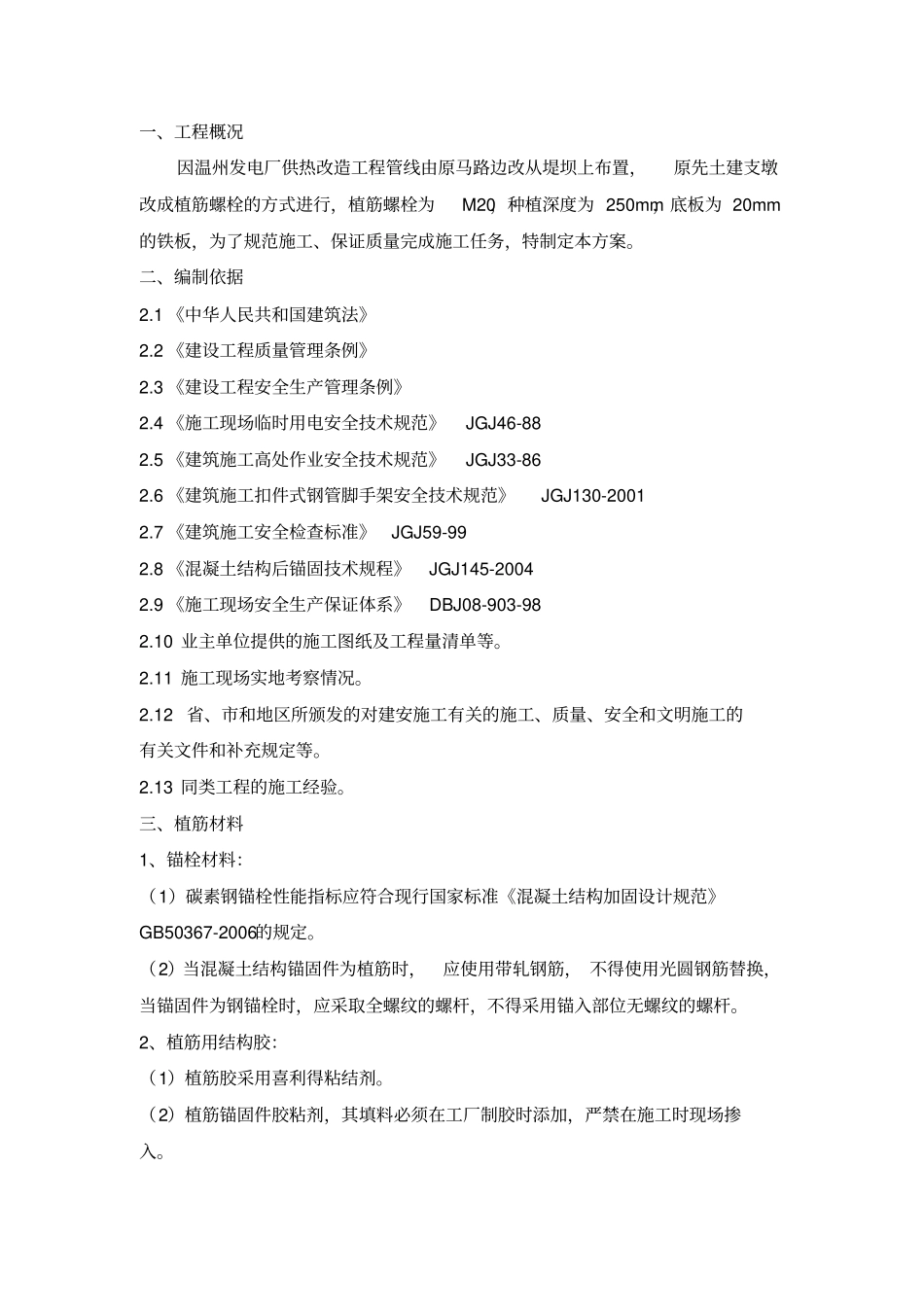

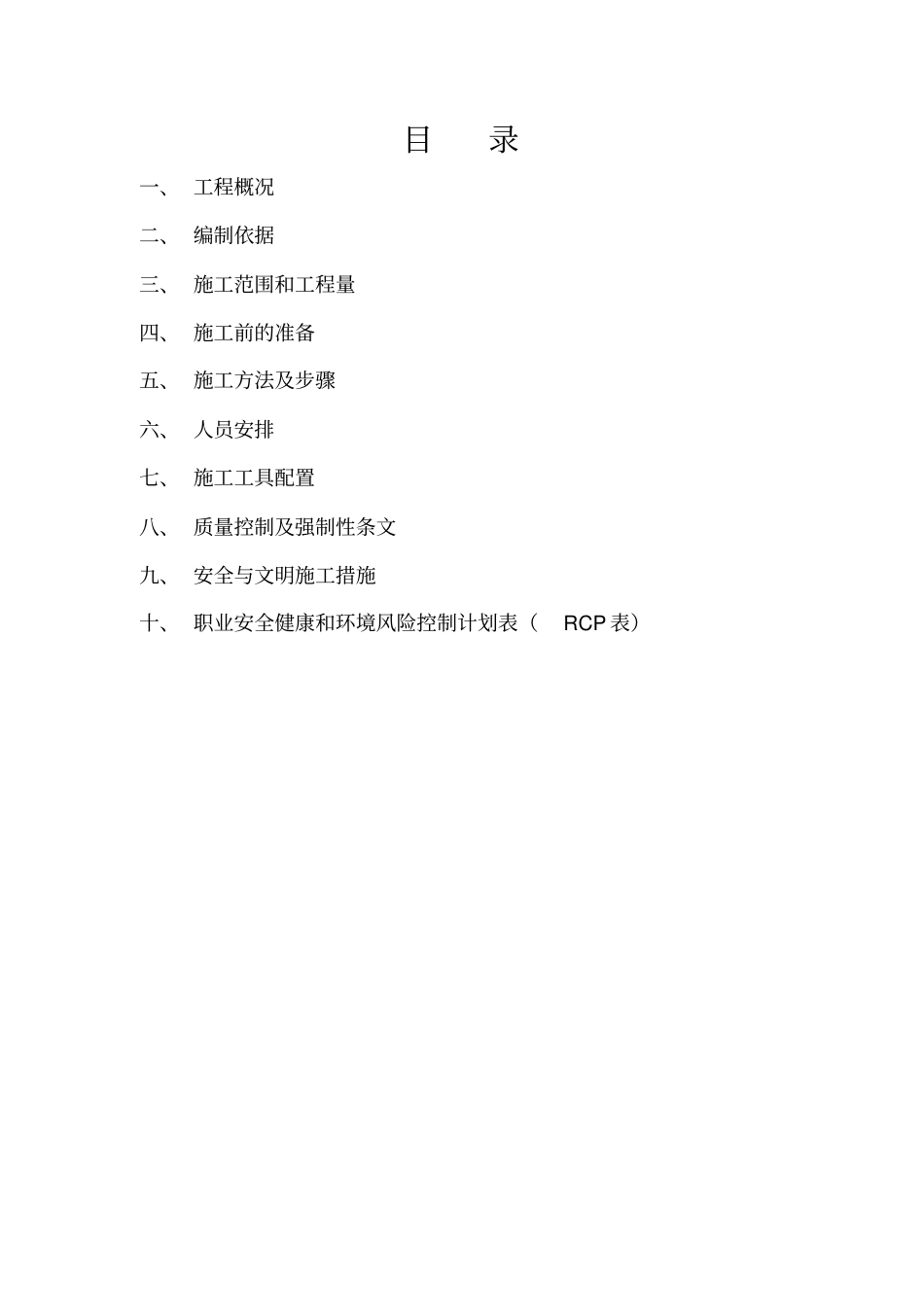

版本编制 /日期审核 /日期部门 /单位会签 /日期部门 /单位批准 /日期温州发电厂供热改造工程堤坝段植筋螺栓专项施工方案编码CODE发布:浙江省火电建设公司Issued By:Zhejiang Thermal Power Construction Company目录一、 工程概况二、 编制依据三、 施工范围和工程量四、 施工前的准备五、 施工方法及步骤六、 人员安排七、 施工工具配置八、 质量控制及强制性条文九、 安全与文明施工措施十、 职业安全健康和环境风险控制计划表(RCP 表)一、工程概况因温州发电厂供热改造工程管线由原马路边改从堤坝上布置,原先土建支墩改成植筋螺栓的方式进行,植筋螺栓为M20,种植深度为 250mm,底板为 20mm的铁板,为了规范施工、保证质量完成施工任务,特制定本方案
二、编制依据2
1 《中华人民共和国建筑法》2
2 《建设工程质量管理条例》2
3 《建设工程安全生产管理条例》2
4 《施工现场临时用电安全技术规范》JGJ46-88 2
5 《建筑施工高处作业安全技术规范》JGJ33-86 2
6 《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001 2
7 《建筑施工安全检查标准》JGJ59-99 2
8 《混凝土结构后锚固技术规程》JGJ145-2004 2
9 《施工现场安全生产保证体系》DBJ08-903-98 2
10 业主单位提供的施工图纸及工程量清单等
11 施工现场实地考察情况
12 省、市和地区所颁发的对建安施工有关的施工、质量、安全和文明施工的有关文件和补充规定等
13 同类工程的施工经验
三、植筋材料1、锚栓材料:(1)碳素钢锚栓性能指标应符合现行国家标准《混凝土结构加固设计规范》GB50367-2006的规定
(2)当混凝土结构锚固件为植筋时,应使用带轧钢筋, 不得使用光圆钢筋替换,当锚固件为钢
