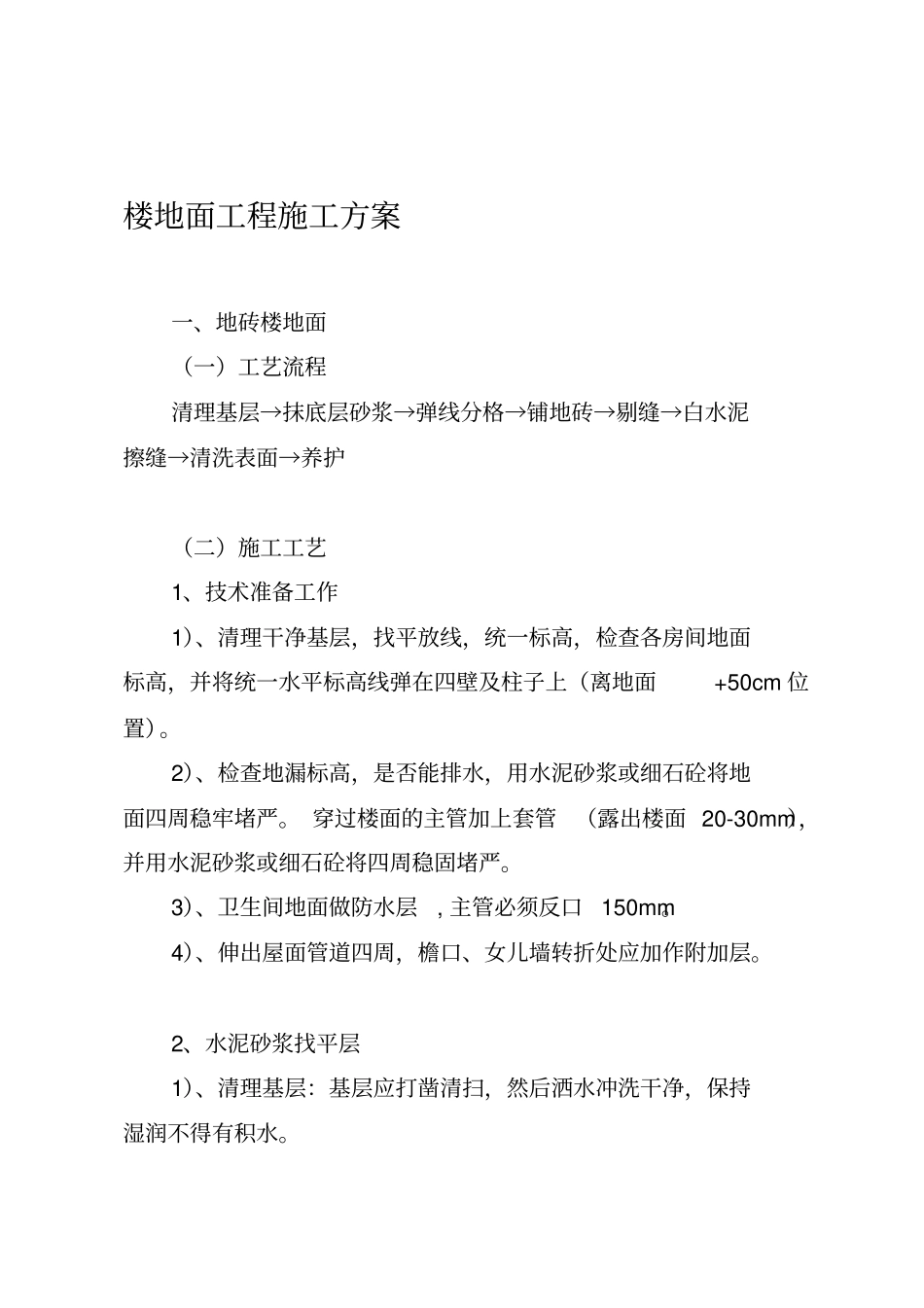

楼地面工程施工方案一、地砖楼地面(一)工艺流程清理基层→抹底层砂浆→弹线分格→铺地砖→剔缝→白水泥擦缝→清洗表面→养护(二)施工工艺1、技术准备工作1)、清理干净基层,找平放线,统一标高,检查各房间地面标高,并将统一水平标高线弹在四壁及柱子上(离地面+50cm 位置)
2)、检查地漏标高,是否能排水,用水泥砂浆或细石砼将地面四周稳牢堵严
穿过楼面的主管加上套管(露出楼面 20-30mm),并用水泥砂浆或细石砼将四周稳固堵严
3)、卫生间地面做防水层, 主管必须反口150mm
4)、伸出屋面管道四周,檐口、女儿墙转折处应加作附加层
2、水泥砂浆找平层1)、清理基层:基层应打凿清扫,然后洒水冲洗干净,保持湿润不得有积水
2)、弹线贴灰饼做冲筋:施工前应在四周及柱面弹出水平线,然后根据水平线做灰饼
有地漏或有排水要求的,按排水方向找出不小于0
5%的泛水或按设计要求找坡
小房间在四周贴灰饼即可,大房间按2×3 米间隔操作,灰饼可用1:3 水泥砂浆制作
3)砂浆拌制:砂浆按配合比设计要求, 搅拌时间不应小于90S
4) 、铺设:施工时应先刷一道水灰比为0
5的水泥浆一遍,然后随刷随铺砂浆厚度略高于灰饼,用铁铲刀拍压,木刮尺刮至与灰饼平,再用木抹刀找平层搓毛
5)、抹面 : 用刮尺找平,木抹刀找平、搓毛,边抹边用2 米靠尺检查表面平整度及铺设厚度,允许偏差 5mm,不符合要求者应随时进行修补
6)、养护: 24 小时后浇水养护

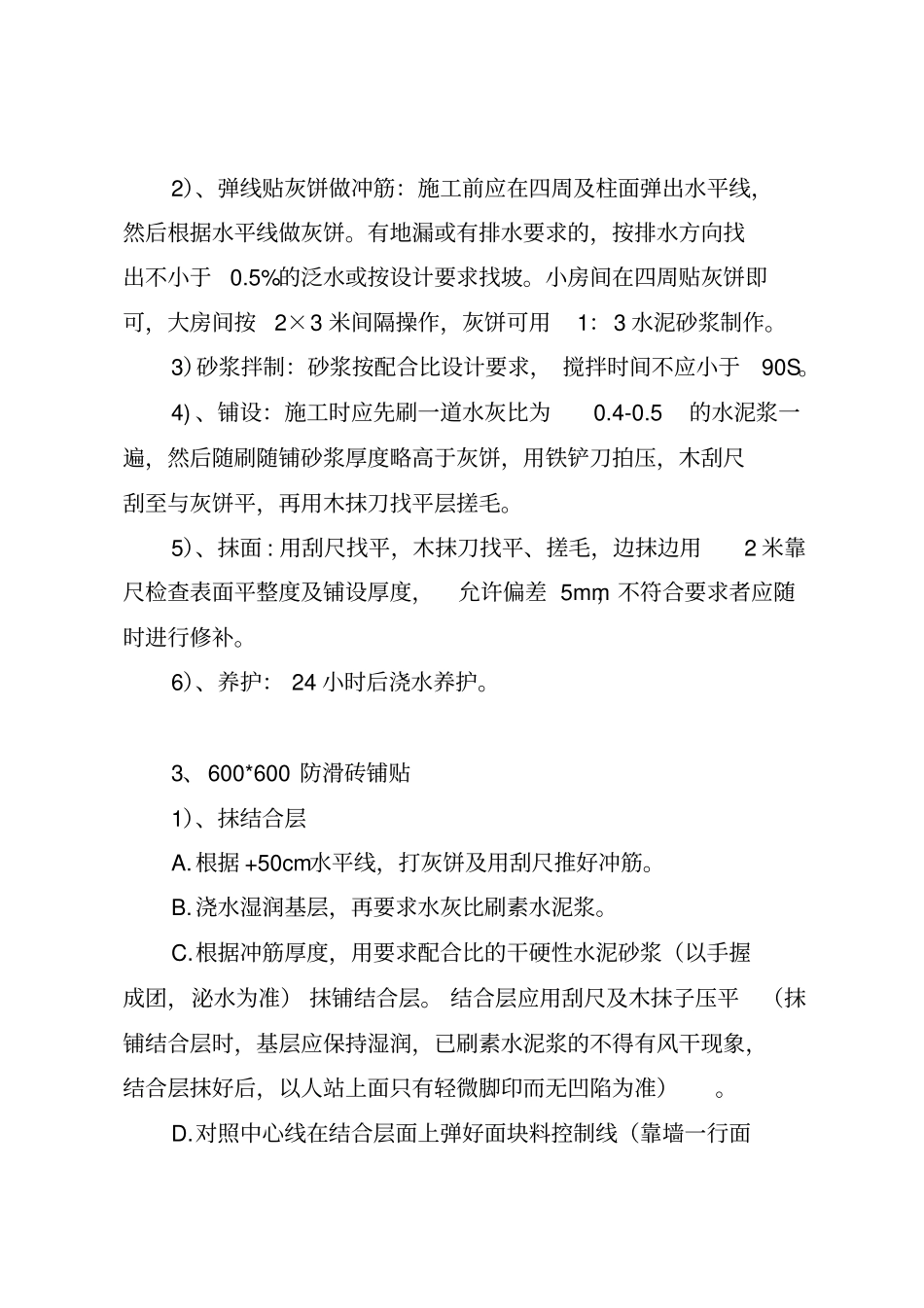

3、600*600 防滑砖铺贴1)、抹结合层A
根据 +50cm水平线,打灰饼及用刮尺推好冲筋
浇水湿润基层,再要求水灰比刷素水泥浆
根据冲筋厚度,用要求配合比的干硬性水泥砂浆(以手握成团,泌水为准) 抹铺结合层
结合层应用刮尺及木抹子压平(抹铺结合层时,基层应保持湿润,已刷素水泥浆的不得有风干现象,结合层抹好后,以人站上面只有轻微脚印而无
