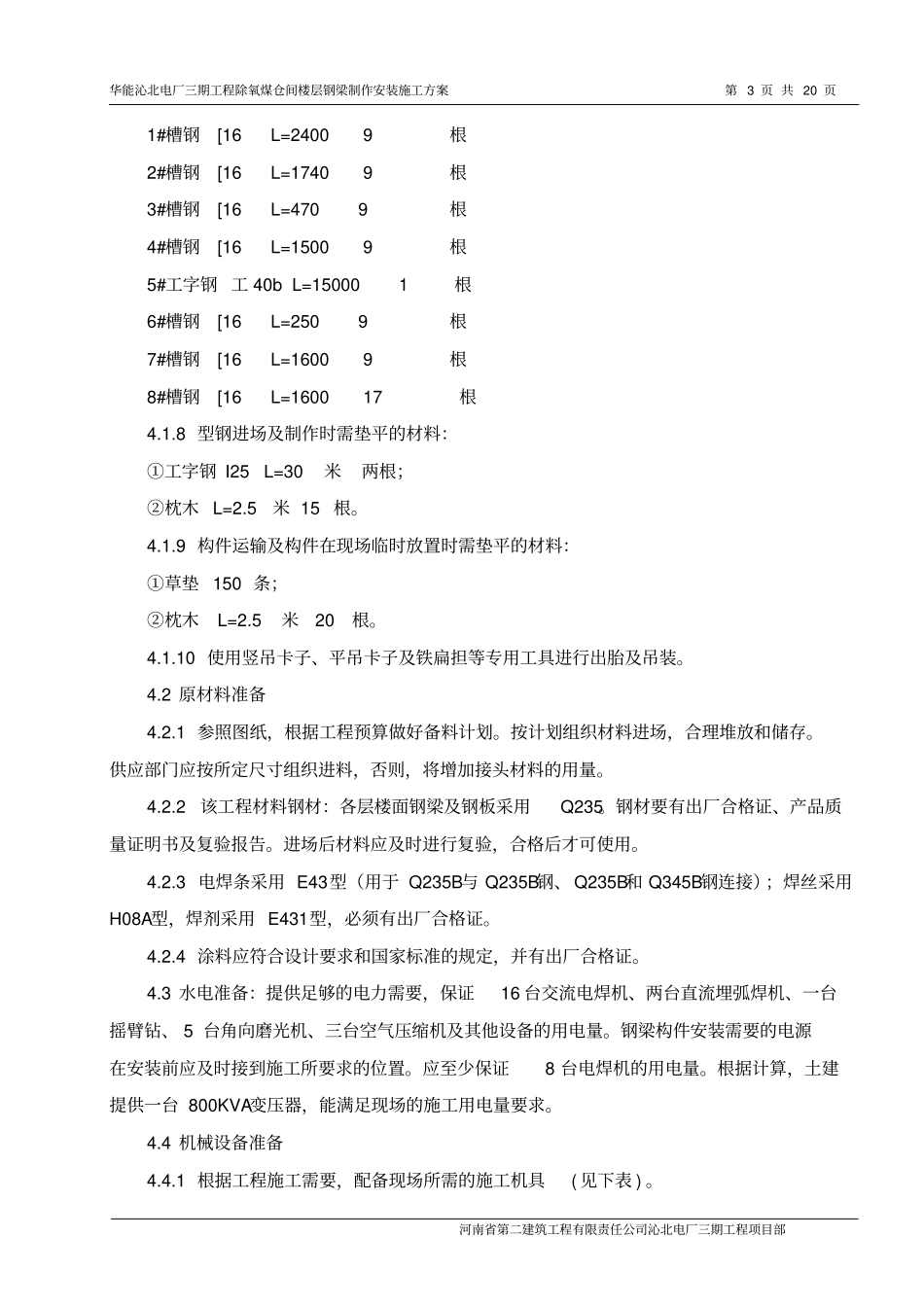

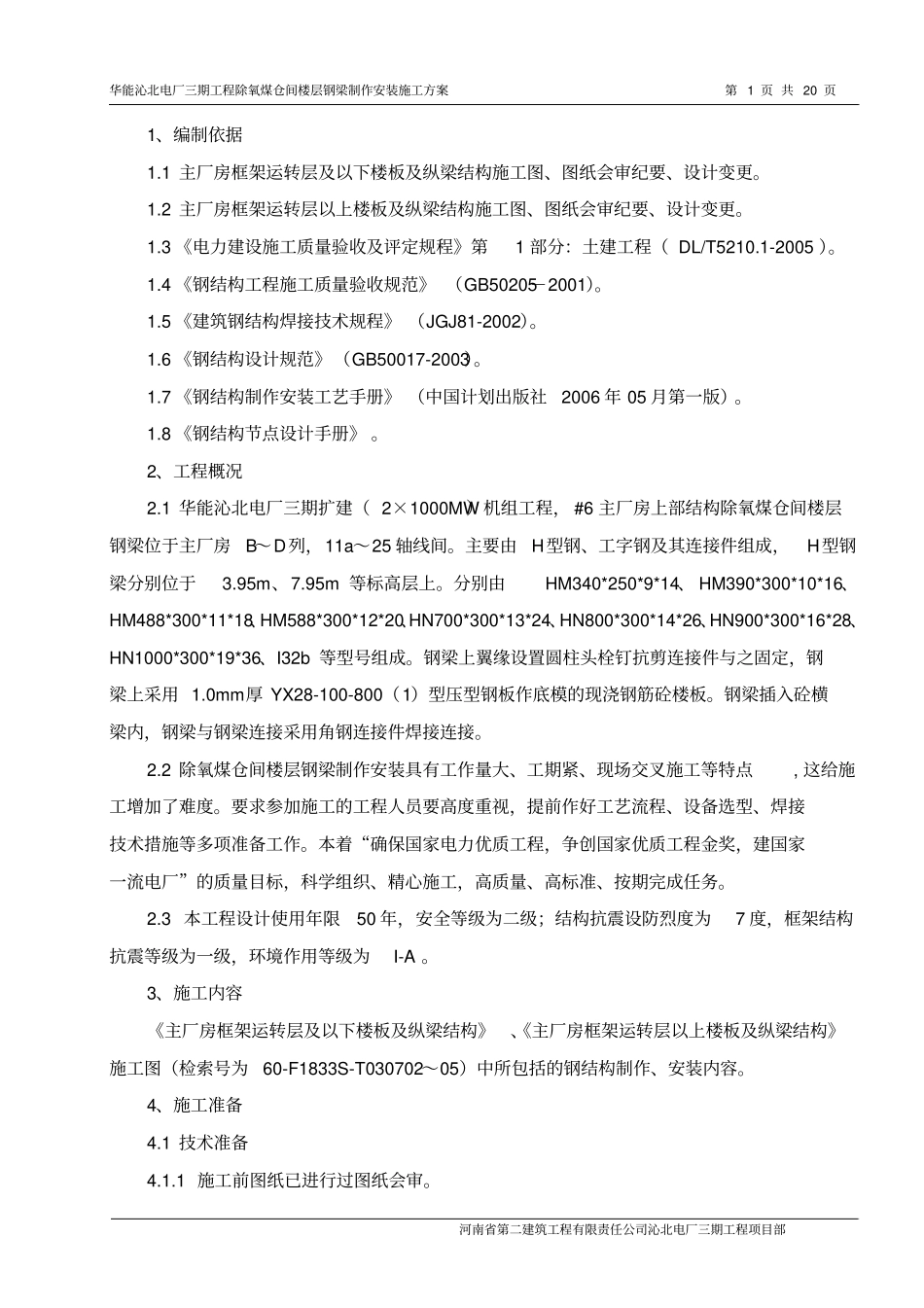

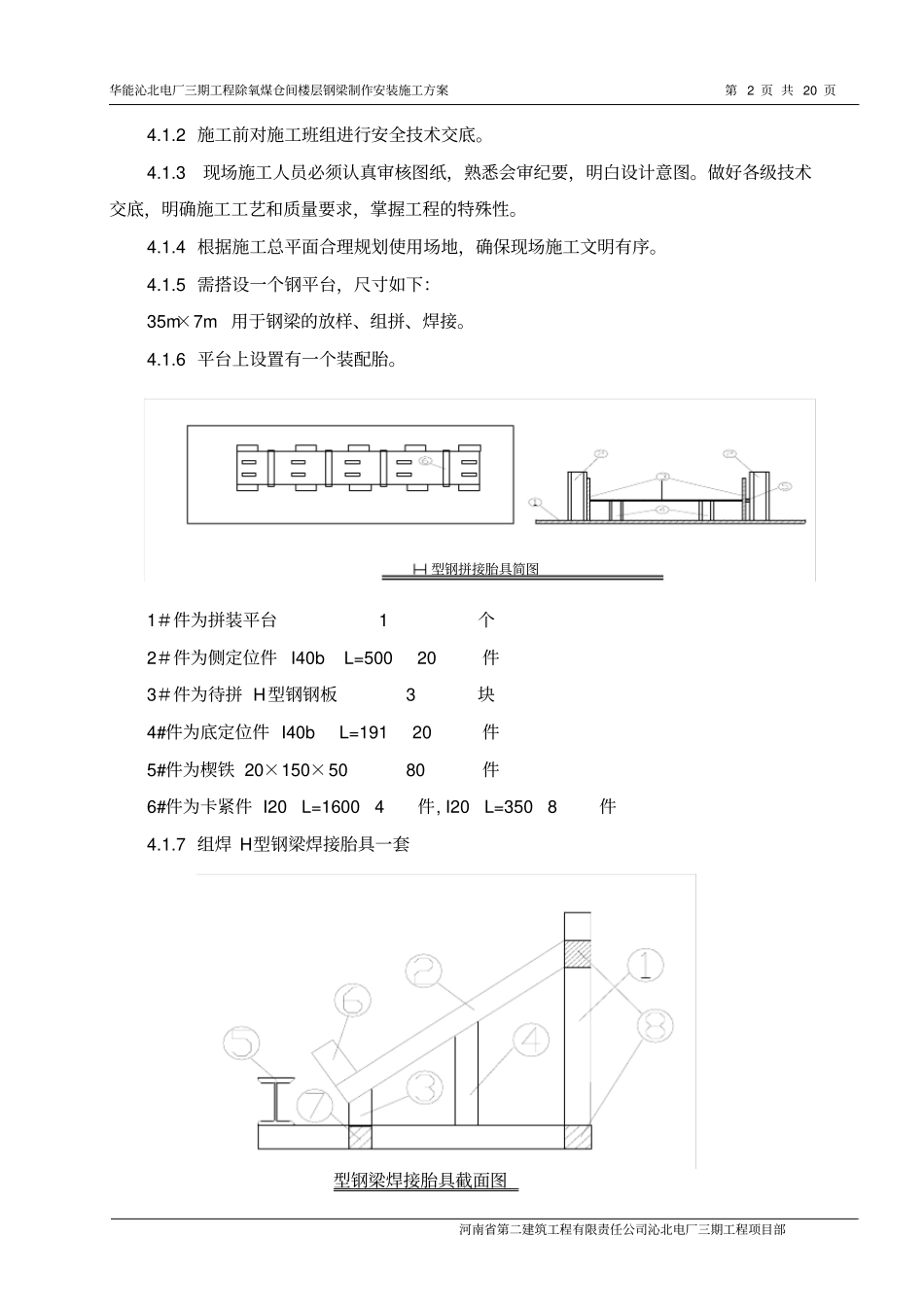

华能沁北电厂三期工程除氧煤仓间楼层钢梁制作安装施工方案第 1 页 共 20 页河南省第二建筑工程有限责任公司沁北电厂三期工程项目部1、编制依据1
1 主厂房框架运转层及以下楼板及纵梁结构施工图、图纸会审纪要、设计变更
2 主厂房框架运转层以上楼板及纵梁结构施工图、图纸会审纪要、设计变更
3 《电力建设施工质量验收及评定规程》第1 部分:土建工程( DL/T5210
1-2005 )
4 《钢结构工程施工质量验收规范》 (GB50205-2001)
5 《建筑钢结构焊接技术规程》 (JGJ81-2002)
6 《钢结构设计规范》(GB50017-2003)
7 《钢结构制作安装工艺手册》 (中国计划出版社2006 年 05 月第一版)
8 《钢结构节点设计手册》
2、工程概况2
1 华能沁北电厂三期扩建( 2×1000MW)机组工程, #6 主厂房上部结构除氧煤仓间楼层钢梁位于主厂房B~D列,11a~25 轴线间
主要由H型钢、工字钢及其连接件组成,H型钢梁分别位于3
95m 等标高层上
分别由HM340*250*9*14、 HM390*300*10*16、HM488*300*11*18、HM588*300*12*20、HN700*300*13*24、HN800*300*14*26、HN900*300*16*28、HN1000*300*19*36、I32b 等型号组成
钢梁上翼缘设置圆柱头栓钉抗剪连接件与之固定,钢梁上采用 1
0mm厚 YX28-100-800(1)型压型钢板作底模的现浇钢筋砼楼板
钢梁插入砼横梁内,钢梁与钢梁连接采用角钢连接件焊接连接
2 除氧煤仓间楼层钢梁制作安装具有工作量大、工期紧、现场交叉施工等特点, 这给施工增加了难度
要求参加施工的工程人员要高度重视,提前作好工艺流程、设备选型、焊接技术措施等多项准备
