技术交底记录交底内容:一、施工准备1
材料准备:石笔、粉笔、小线、钢丝刷、棉纱、墨斗或粉包;各种规格的钢筋、火烧丝、钢筋马凳、15mm水泥砂浆垫块
机具准备:钢筋弯曲机、切断机、钢筋钩、钢筋扳手、3
作业条件:3
顶板模板已支好,并做好预检;3
顶板上已弹好钢筋线;3
墙体根部及流水段的施工缝接茬处理完毕,包括剔除浮浆、松散石子、软弱层,露出坚实的石子;3
墙体和暗柱在顶板内部分的钢筋上的灰浆、锈迹已彻底清除干净,露出钢筋的本色;3
顶板面已清理干净,无杂物、锯末、土块
二、操作工艺1
工艺:施工缝的处理, 验收→弹好钢筋线→将成型的钢筋运至工作面→按线绑下铁→专业做管线→绑上铁,负铁→放水泥砂浆垫块, 调整钢筋, 放墙筋卡具,卡顶板施工缝→隐检→进行下道工序2
顶板厚度为 110-180mm
对施工缝进行剔凿,剔掉松散的表层露出石子,清理干净工作面;4
画钢筋位置线: 按图纸标明的钢筋间距, 依据轴线控制线弹出顶板钢筋位置线,第一根钢筋距墙边5cm
用红漆按图纸要求在顶板模板上画好各种洞口的外边线;6
将已检查好的成型钢筋运到顶板模板上,分部位、按规格挂牌堆放;7
下铁钢筋按顶板上弹好的墨线进行放置、绑扎、调整;绑完下铁水电专业做各种线管,之后放置马凳,马凳通长设置,间距1500mm一道,与下铁绑扎牢固
不同的马凳点刷不同颜色的油漆区分,在马凳上用石笔画出上铁的间距,并拉好小线,保证钢筋的顺直,并随时调整

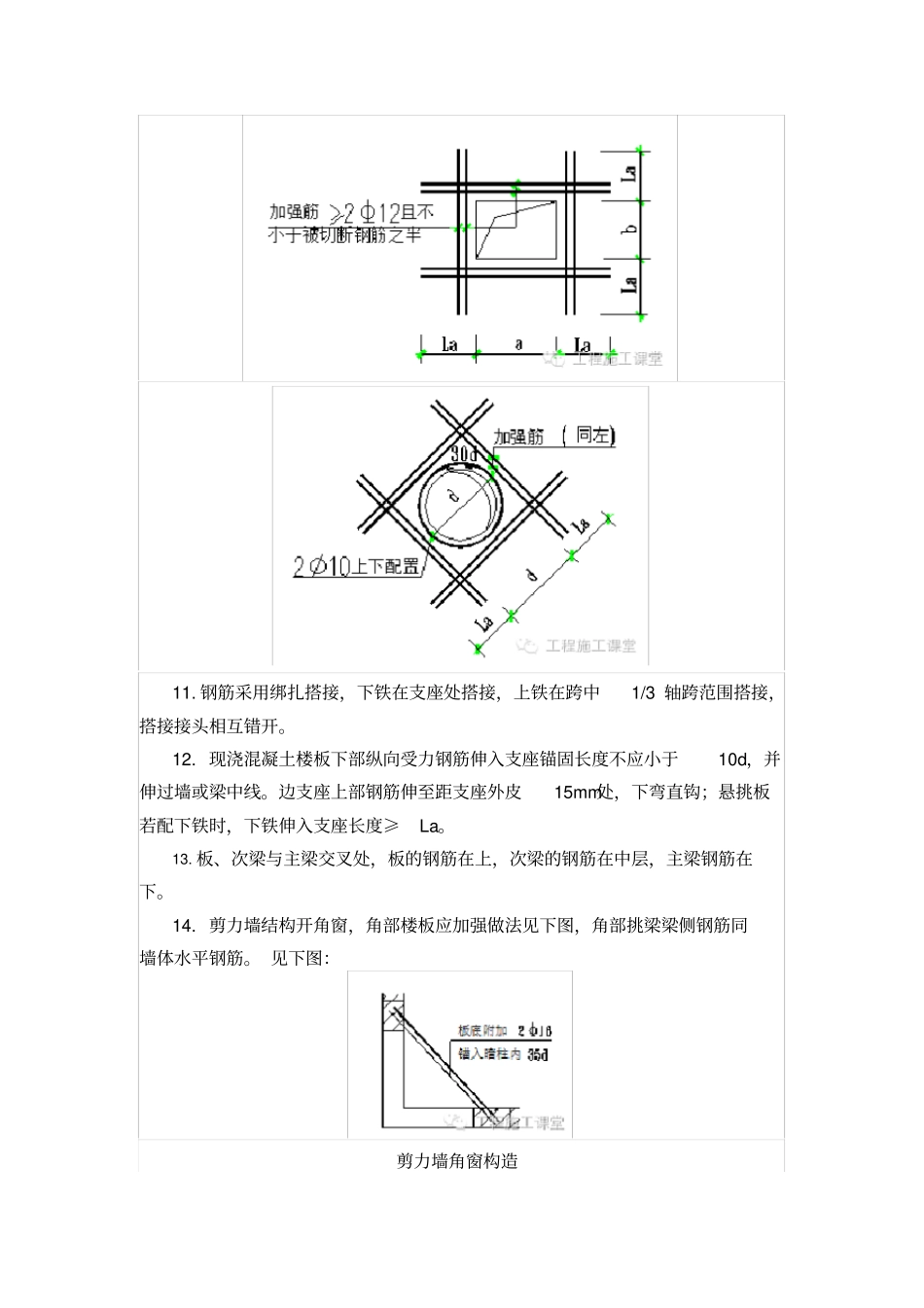

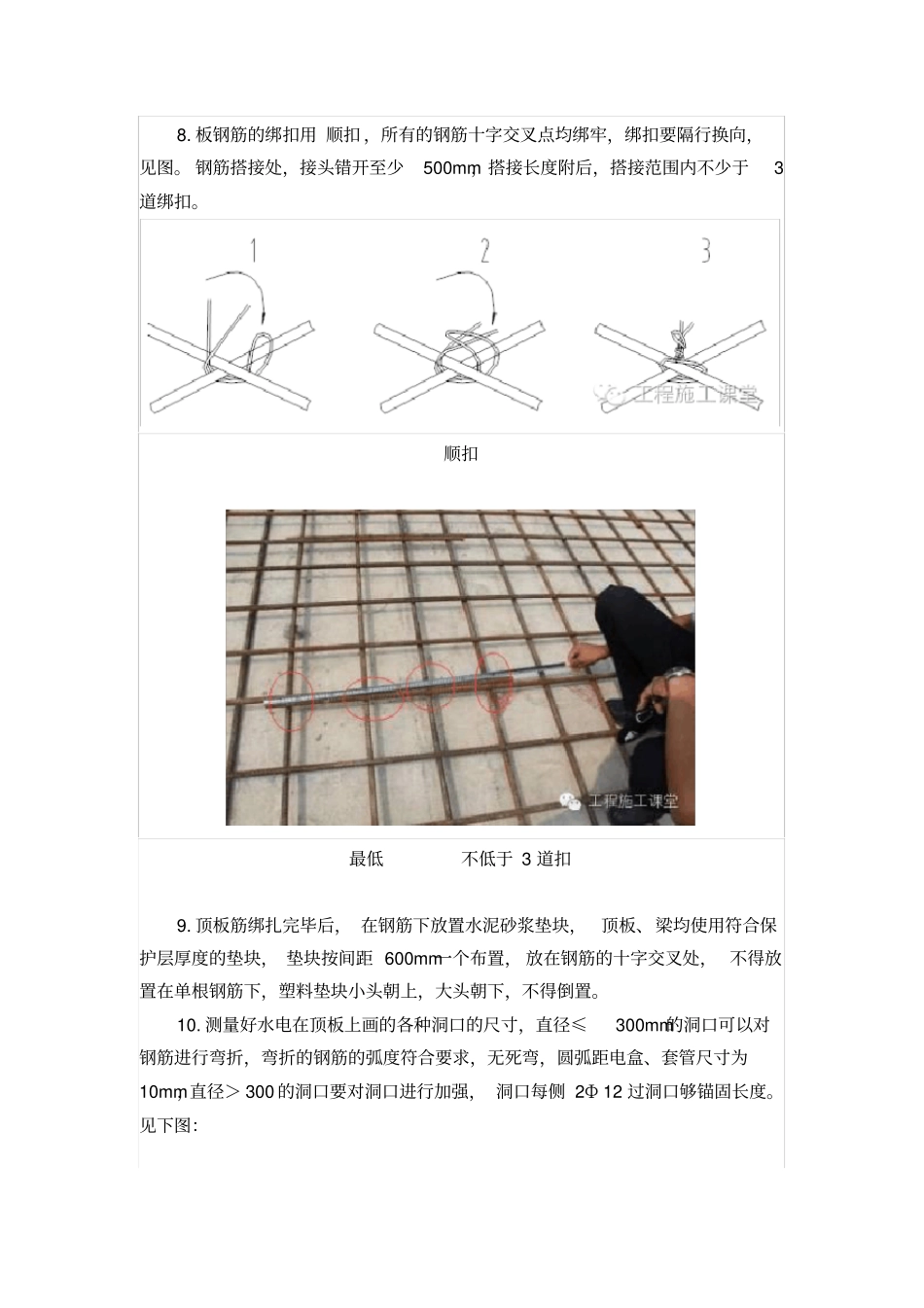

板钢筋的绑扣用 顺扣 ,所有的钢筋十字交叉点均绑牢,绑扣要隔行换向,见图
钢筋搭接处,接头错开至少500mm,搭接长度附后,搭接范围内不少于3道绑扣
顺扣最低不低于 3 道扣9
顶板筋绑扎完毕后, 在钢筋下放置水泥砂浆垫块,顶板、梁均使用符合保护层厚度的垫块, 垫块按间距 600mm一个布置, 放在
