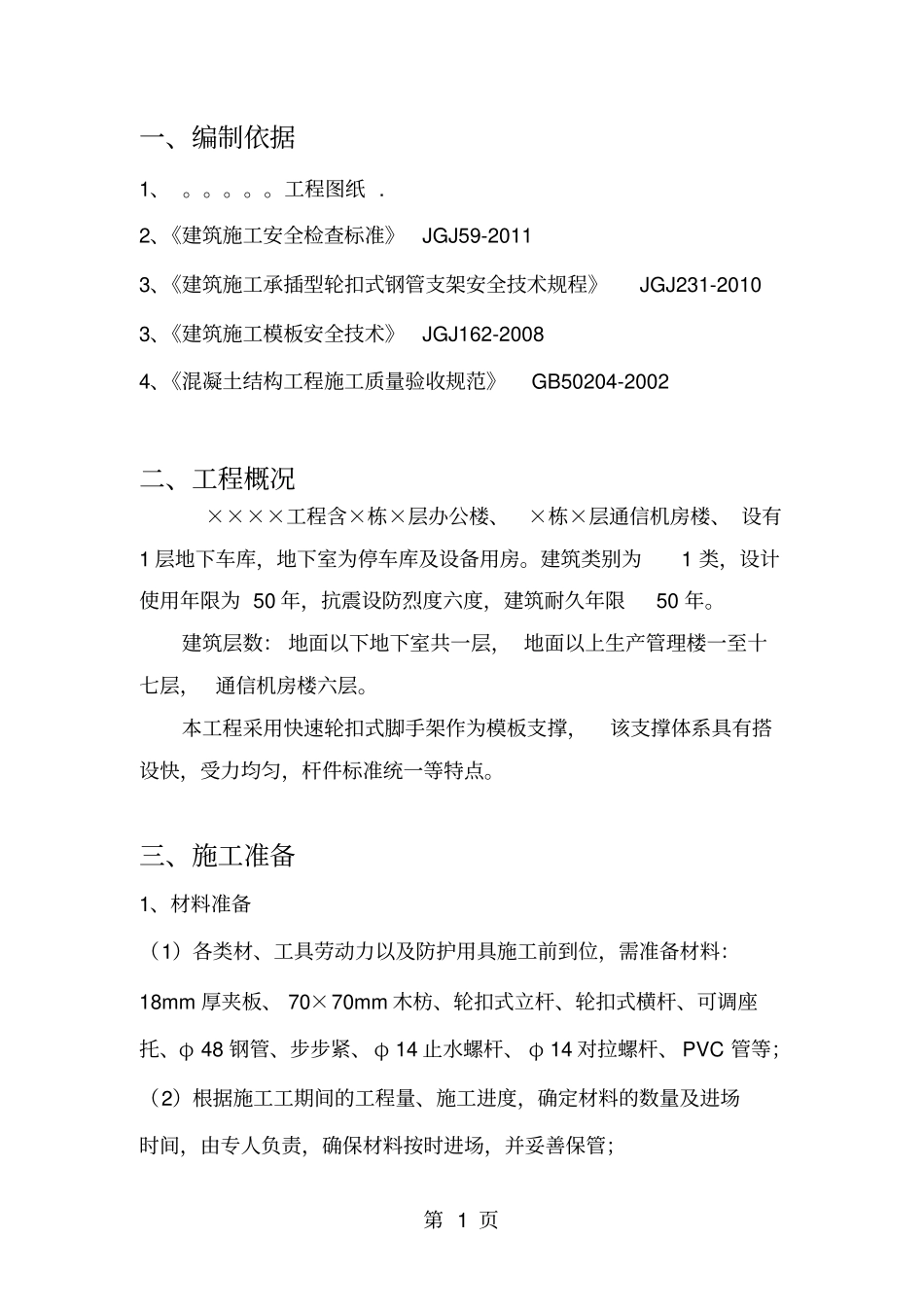

第 1 页一、编制依据1、
2、《建筑施工安全检查标准》JGJ59-2011 3、《建筑施工承插型轮扣式钢管支架安全技术规程》JGJ231-2010 3、《建筑施工模板安全技术》JGJ162-2008 4、《混凝土结构工程施工质量验收规范》GB50204-2002 二、工程概况××××工程含×栋×层办公楼、×栋×层通信机房楼、 设有1 层地下车库,地下室为停车库及设备用房
建筑类别为1 类,设计使用年限为 50 年,抗震设防烈度六度,建筑耐久年限50 年
建筑层数: 地面以下地下室共一层, 地面以上生产管理楼一至十七层, 通信机房楼六层
本工程采用快速轮扣式脚手架作为模板支撑,该支撑体系具有搭设快,受力均匀,杆件标准统一等特点

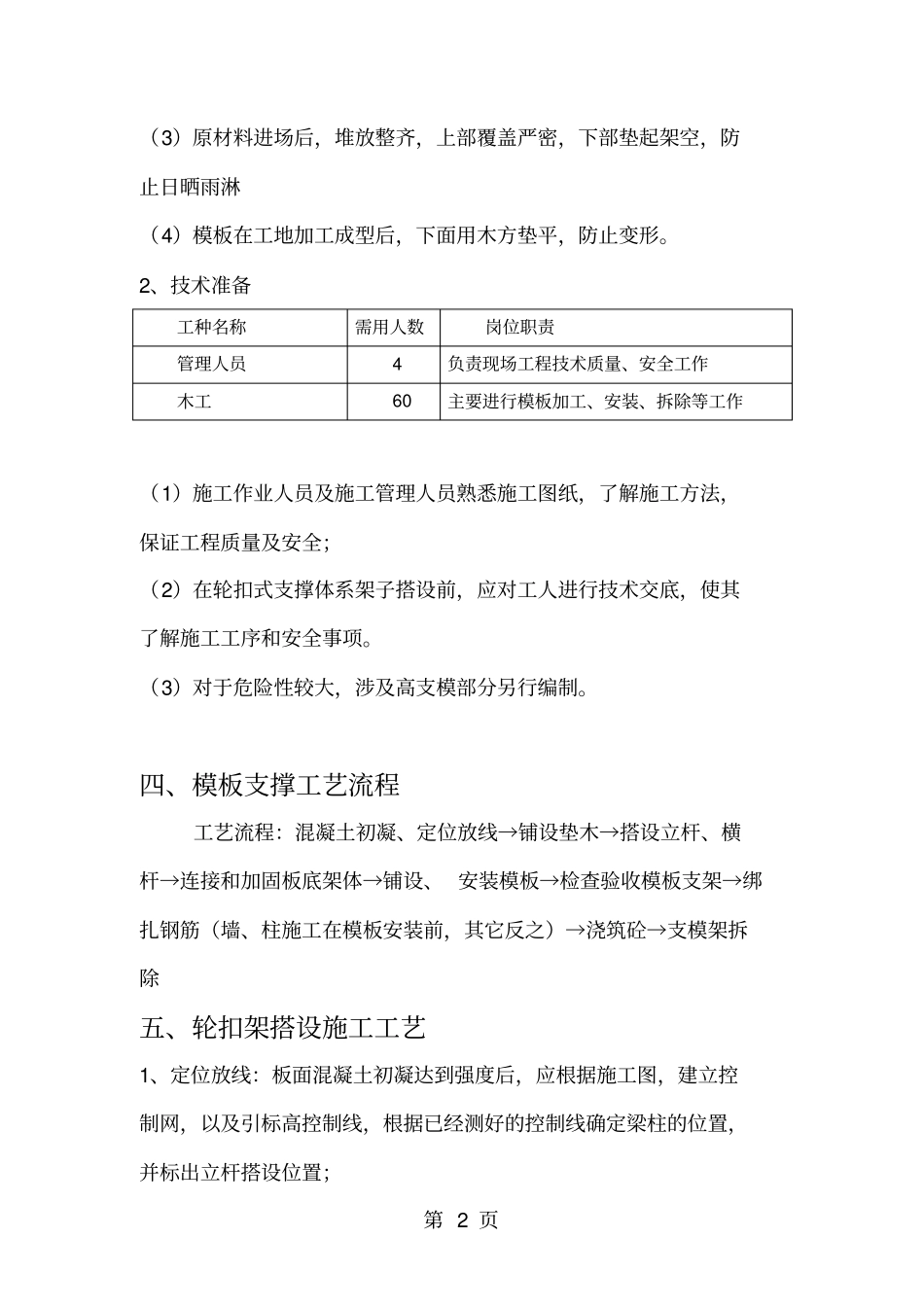

三、施工准备1、材料准备(1)各类材、工具劳动力以及防护用具施工前到位,需准备材料:18mm 厚夹板、 70×70mm 木枋、轮扣式立杆、轮扣式横杆、可调座托、φ 48 钢管、步步紧、φ 14 止水螺杆、 φ 14 对拉螺杆、 PVC 管等;(2)根据施工工期间的工程量、施工进度,确定材料的数量及进场时间,由专人负责,确保材料按时进场,并妥善保管;第 2 页(3)原材料进场后,堆放整齐,上部覆盖严密,下部垫起架空,防止日晒雨淋(4)模板在工地加工成型后,下面用木方垫平,防止变形
2、技术准备工种名称需用人数岗位职责管理人员4 负责现场工程技术质量、安全工作木工60 主要进行模板加工、安装、拆除等工作(1)施工作业人员及施工管理人员熟悉施工图纸,了解施工方法,保证工程质量及安全;(2)在轮扣式支撑体系架子搭设前,应对工人进行技术交底,使其了解施工工序和安全事项
(3)对于危险性较大,涉及高支模部分另行编制
四、模板支撑工艺流程工艺流程:混凝土初凝、定位放线→铺设垫木→搭设立杆、横杆→连接和加固板底架体→铺设、 安装模板→检查验收
