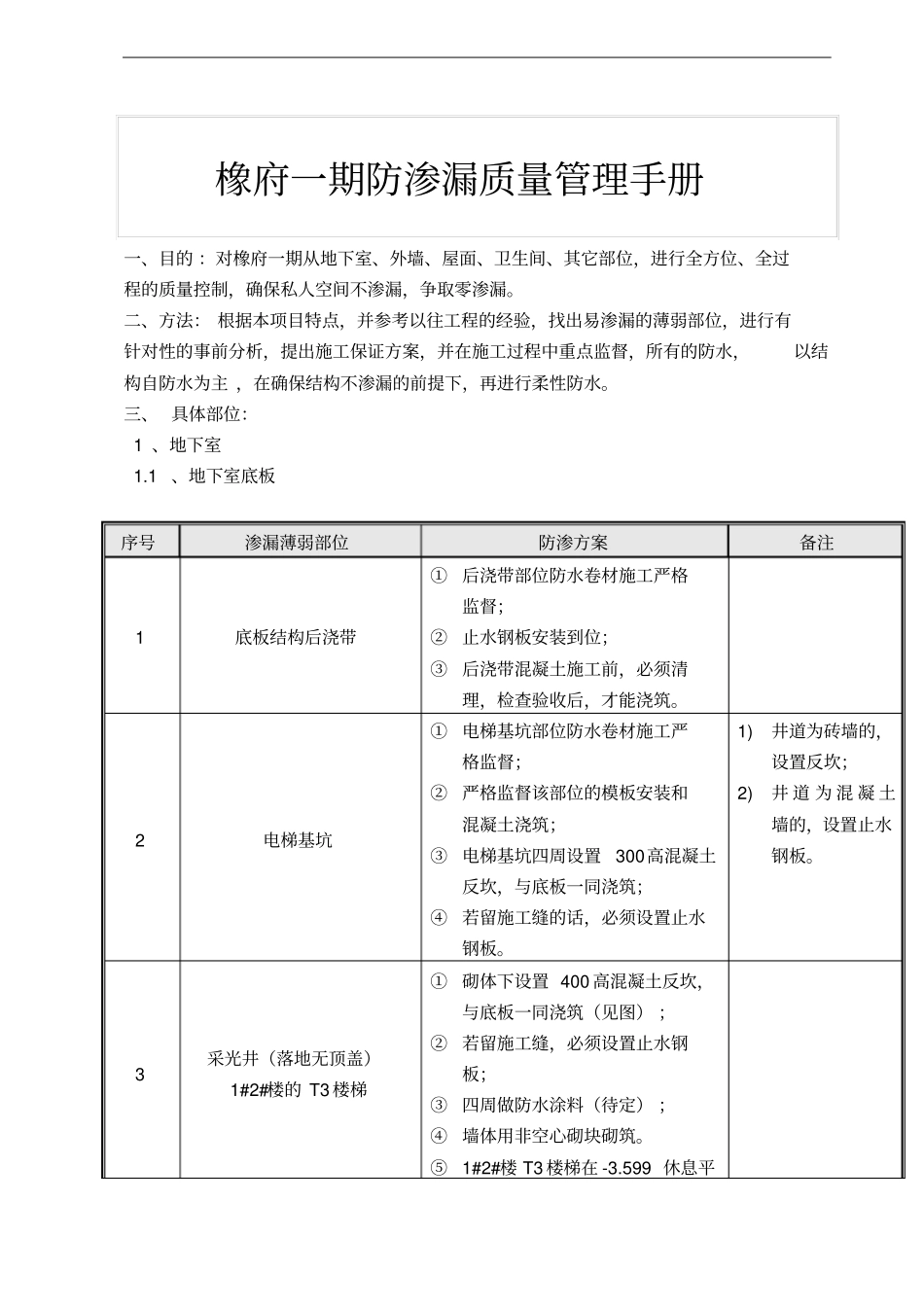

橡府一期防渗漏质量管理手册一、目的 :对橡府一期从地下室、外墙、屋面、卫生间、其它部位,进行全方位、全过程的质量控制,确保私人空间不渗漏,争取零渗漏
二、方法: 根据本项目特点,并参考以往工程的经验,找出易渗漏的薄弱部位,进行有针对性的事前分析,提出施工保证方案,并在施工过程中重点监督,所有的防水,以结构自防水为主 ,在确保结构不渗漏的前提下,再进行柔性防水
三、 具体部位: 1 、地下室 1
1 、地下室底板序号渗漏薄弱部位防渗方案备注1 底板结构后浇带①后浇带部位防水卷材施工严格监督;②止水钢板安装到位;③后浇带混凝土施工前,必须清理,检查验收后,才能浇筑
2 电梯基坑①电梯基坑部位防水卷材施工严格监督;②严格监督该部位的模板安装和混凝土浇筑;③电梯基坑四周设置300高混凝土反坎,与底板一同浇筑;④若留施工缝的话,必须设置止水钢板
1)井道为砖墙的,设置反坎;2)井 道 为 混 凝 土墙的,设置止水钢板
3 采光井(落地无顶盖)1#2#楼的 T3 楼梯①砌体下设置 400 高混凝土反坎,与底板一同浇筑(见图) ;②若留施工缝,必须设置止水钢板;③四周做防水涂料(待定) ;④墙体用非空心砌块砌筑
⑤1#2#楼 T3 楼梯在 -3
599 休息平序号渗漏薄弱部位防渗方案备注台处墙体设置 200 高混凝土反坎,与休息平台一次性浇筑,或留置水钢板
4 排水沟①排水沟边墙体下设置300高混凝土反坎
5 1#、2#楼之间坡道两侧①坡道侧砖砌墙体下设置300 高混凝土反坎,与坡道一起浇筑;②若留施工缝,必须设置止水钢板
2 、地下室侧墙序号渗漏薄弱部位防渗方案备注1 侧墙后浇带①止水钢板安装到位;②后浇带混凝土浇筑前,必须清理,检查验收后,才给予浇筑;③防水卷材施工,严格监督
2 地下室外墙①施工缝止水钢板;②防水穿墙螺;③对拉螺杆外倾,使内侧高于外侧 10mm

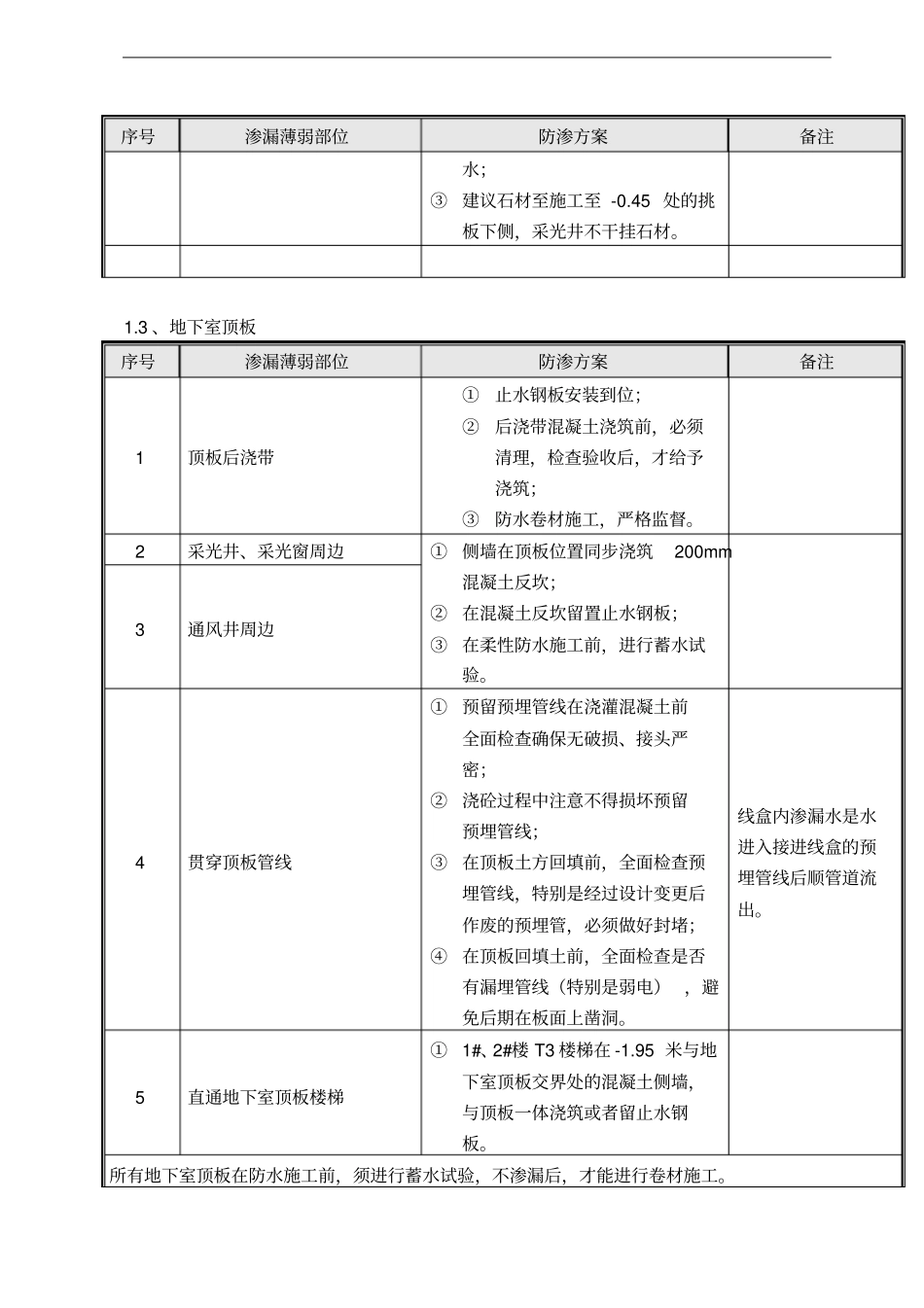

3 穿墙管道①穿
