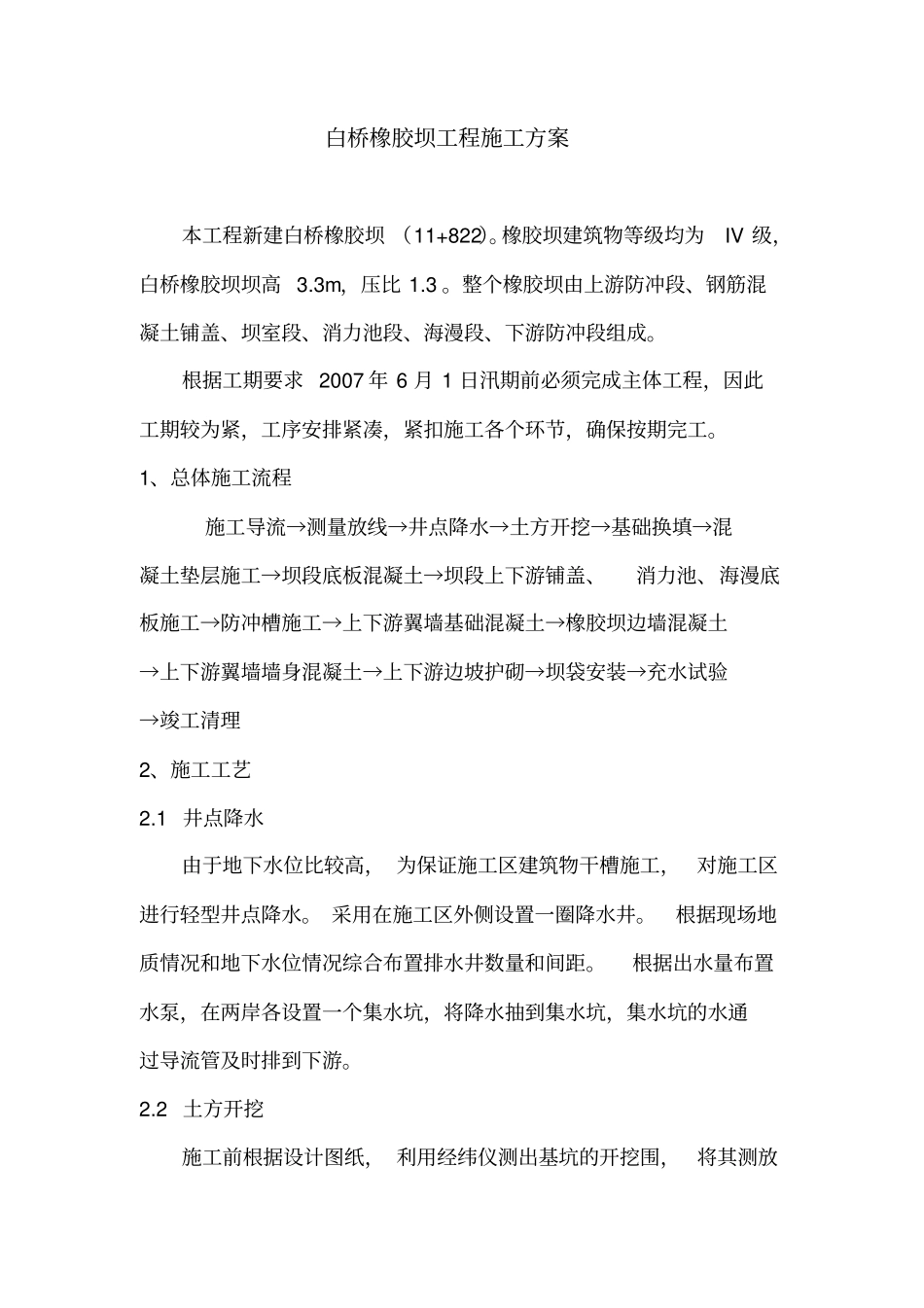

白桥橡胶坝工程施工方案本工程新建白桥橡胶坝 (11+822)
橡胶坝建筑物等级均为IV 级,白桥橡胶坝坝高 3
3m,压比 1
整个橡胶坝由上游防冲段、钢筋混凝土铺盖、坝室段、消力池段、海漫段、下游防冲段组成
根据工期要求 2007 年 6 月 1 日汛期前必须完成主体工程,因此工期较为紧,工序安排紧凑,紧扣施工各个环节,确保按期完工
1、总体施工流程施工导流→测量放线→井点降水→土方开挖→基础换填→混凝土垫层施工→坝段底板混凝土→坝段上下游铺盖、消力池、海漫底板施工→防冲槽施工→上下游翼墙基础混凝土→橡胶坝边墙混凝土→上下游翼墙墙身混凝土→上下游边坡护砌→坝袋安装→充水试验→竣工清理2、施工工艺2
1 井点降水由于地下水位比较高, 为保证施工区建筑物干槽施工,对施工区进行轻型井点降水
采用在施工区外侧设置一圈降水井
根据现场地质情况和地下水位情况综合布置排水井数量和间距
根据出水量布置水泵,在两岸各设置一个集水坑,将降水抽到集水坑,集水坑的水通过导流管及时排到下游
2 土方开挖施工前根据设计图纸, 利用经纬仪测出基坑的开挖围,将其测放于现场地面上
施工放线完成后,开始进行土方开挖
开挖前首先要在施工围做细致的物探检查, 将施工区域地下埋设物的位置,深度标注清楚,防止施工中造成损坏
用推土机和挖掘机将施工围的植被、杂物、积水、淤泥和垃圾等清除干净,清表厚度为30cm,树木根据业主和监理工程师的要求进行砍伐或移栽
基槽的开挖采用反铲挖掘机开挖,自上而下,分层进行,随开挖顺势留一定坡度,基槽四周预留肥槽,开挖土方装自卸汽车运至存土场

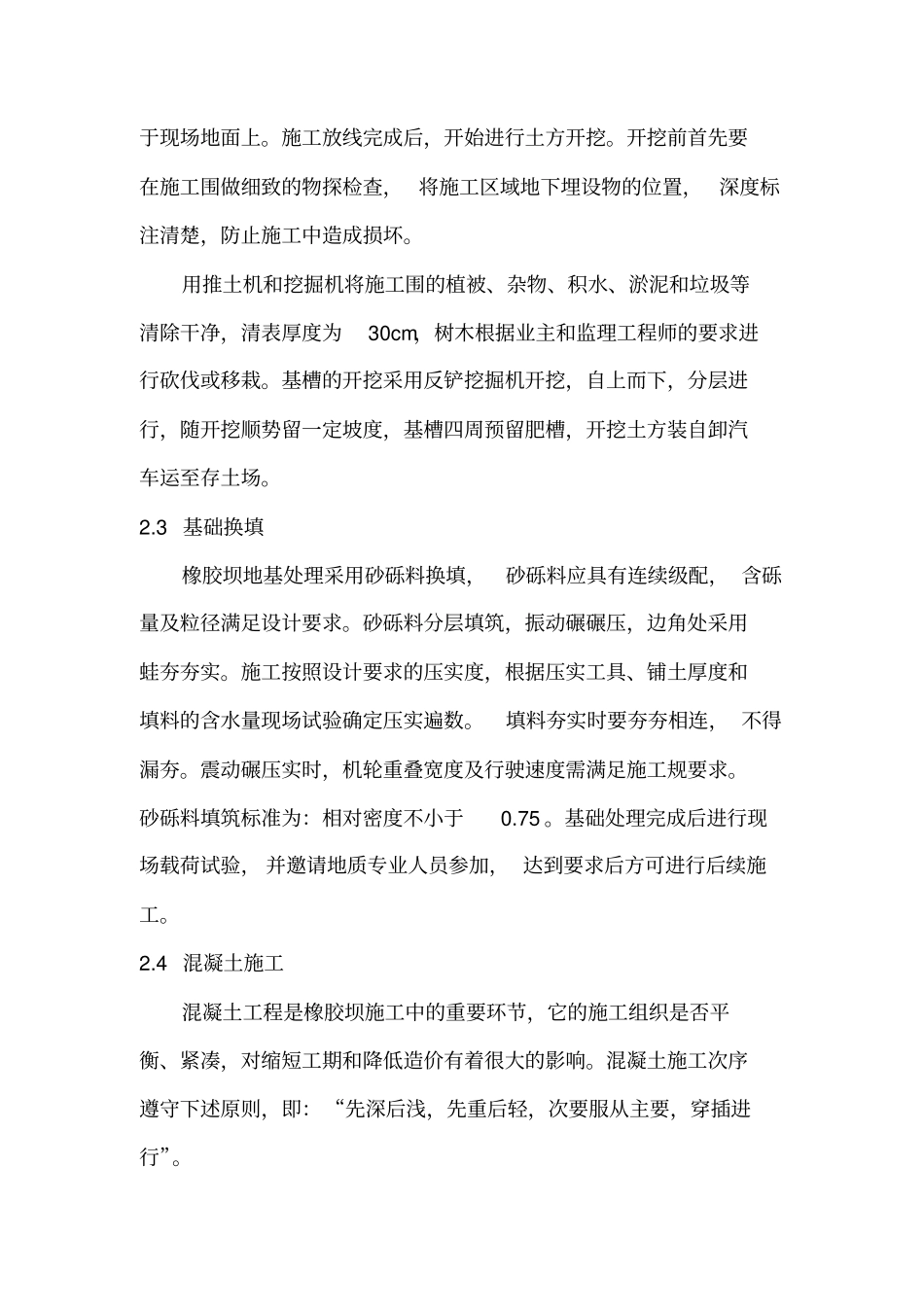

3 基础换填橡胶坝地基处理采用砂砾料换填,砂砾料应具有连续级配, 含砾量及粒径满足设计要求
砂砾料分层填筑,振动碾碾压,边角处采用蛙夯夯实
施工按照设计要求的压实度,根据压实工具、铺土厚度和填料的含水量现场试验确定压实遍数
