设备内壁橡胶衬里施工方案河南省第一防腐工程有限公司二 0 一 0 年十二月二十日1

编制依据 HGJ32-90《橡胶衬里化工设备》 HG/T 2698-95 《设备防腐衬里用橡胶板》 GB8923《涂装前钢板表面锈蚀和除锈等级》 EGTSPE-32《化工设备橡胶衬里通用技术规定》 HGJ 229-91 《工业设备、管道防腐蚀工程施工及验收规范》 Kerabuty1 Bs 胶板施工规范 Kerabuty1 Bs 胶板产品说明书2
各设备防腐施工工作量及其施工工艺序号项目工程量施工工艺1

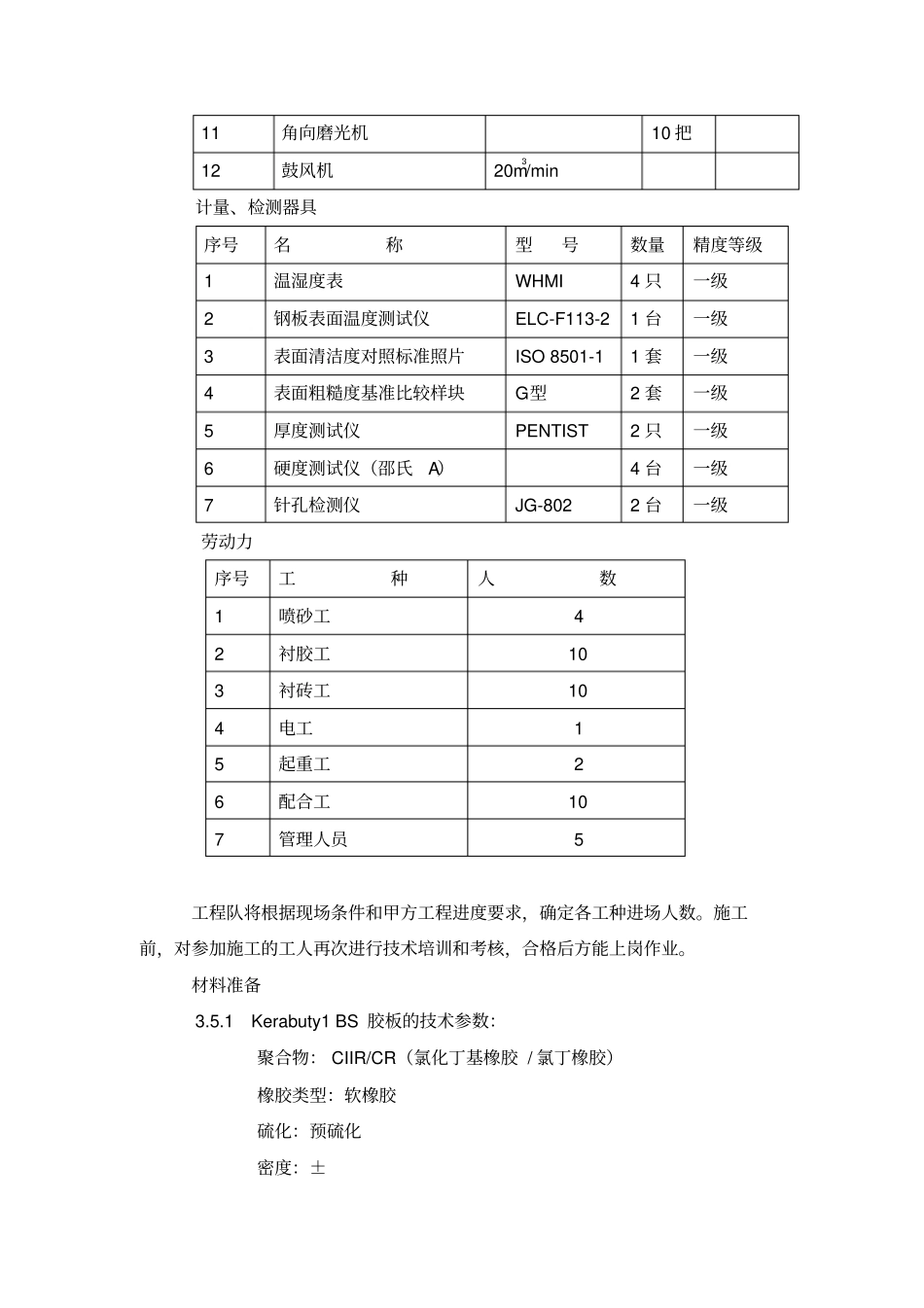

施工准备组织机构按照精干、统一、高效的原则组建一支防腐工程队,机构设置如下:施工机具序号名称型 号 规 格数量功率1空气压缩机WY-6/7-D 2 台45KW2油水分离器FSI-32 台3空气滤清器GKF-96022 台4喷砂罐PBM-27R5除湿机CF6-380V3KW6加热器1000W10 台7抽风机ZX-343KW8吸尘器NT7024KW9防爆电风扇SBB-5001KW10切砖机10 把11角向磨光机10 把12鼓风机20m3/min计量、检测器具序号名称型号数量精度等级1温湿度表WHMI4 只一级2钢板表面温度测试仪ELC-F113-21 台一级3表面清洁度对照标准照片ISO 8501-11 套一级4表面粗糙度基准比较样块G型2 套一级5厚度测试仪PENTIST2 只一级6硬度测试仪(邵氏A)4 台一级7针孔检测仪JG-8022 台一级劳动力序号工种人数1喷砂工42衬胶工103衬砖工104电工15起重工26配合工107管理人员5工程队将根据现场条件和甲方工程进度要求,确定各工种进场人数
施工前,对参加施工的工人再次进行技术培训和考核,合格后方能上岗作业
1Kerabuty1 BS 胶板的技术参数:聚合物: CIIR/CR(氯化丁基橡胶 / 氯丁橡胶
