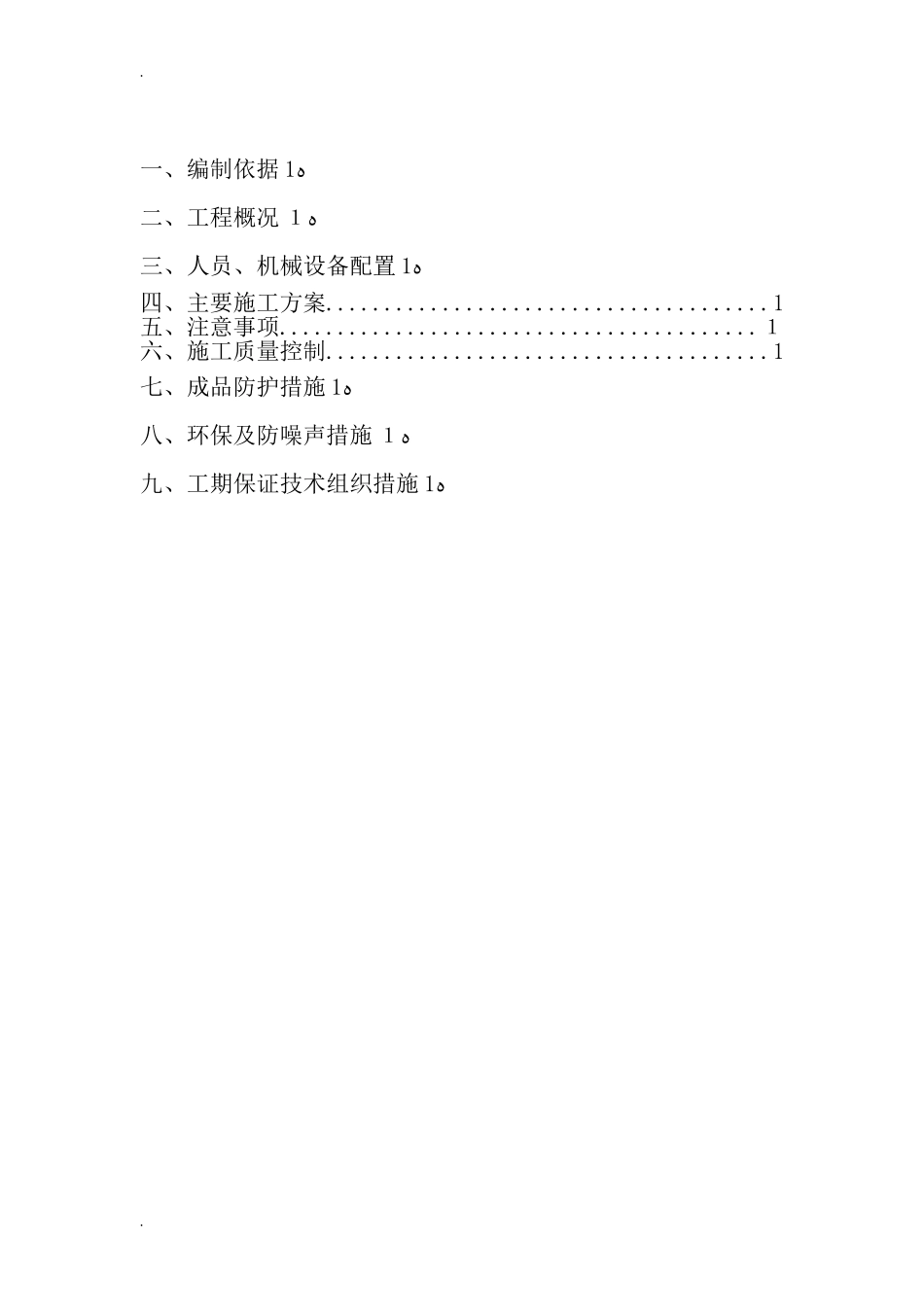

一、编制依据ﻩ1二、工程概况ﻩ1三、人员、机械设备配置ﻩ1四、主要施工方案
1五、注意事项
1六、施工质量控制
1七、成品防护措施ﻩ1八、环保及防噪声措施ﻩ1九、工期保证技术组织措施ﻩ1

一、编制依据1、国家现行有关法律、法规、施工及验收规范、规程等;2、本合同段招标文件,设计施工图,其它详见设计说明;3、业主、总监办、驻地监理的有关文件、规定等;4、我公司投入本项目的施工机械、上场人员等;二、工程概况本项目的CK2+765
735-CK2+806
64、CK3+013.36-CK3+046
735段左右幅人行道施工,从最底层到上层依次是4%水泥稳定级配碎石厚15cm,基层为12cm厚C20砼垫层和3cm厚M10水泥砂浆,面层为3cm厚花岗岩人行道砖,桥面上人行道为2cm水泥砂浆+3cm人行道砖
三、人员、机械设备配置(1)主要管理人员工程的主要管理人员表(2)、机械设备配置表主要施工机械及设备序号名称型号单位数量备注1推土机110KW台12压路机YZ18台13平地机PY180台14搅拌运输车6台25插入式振动器台46平板振动器台2
序号姓名职务备注123456789

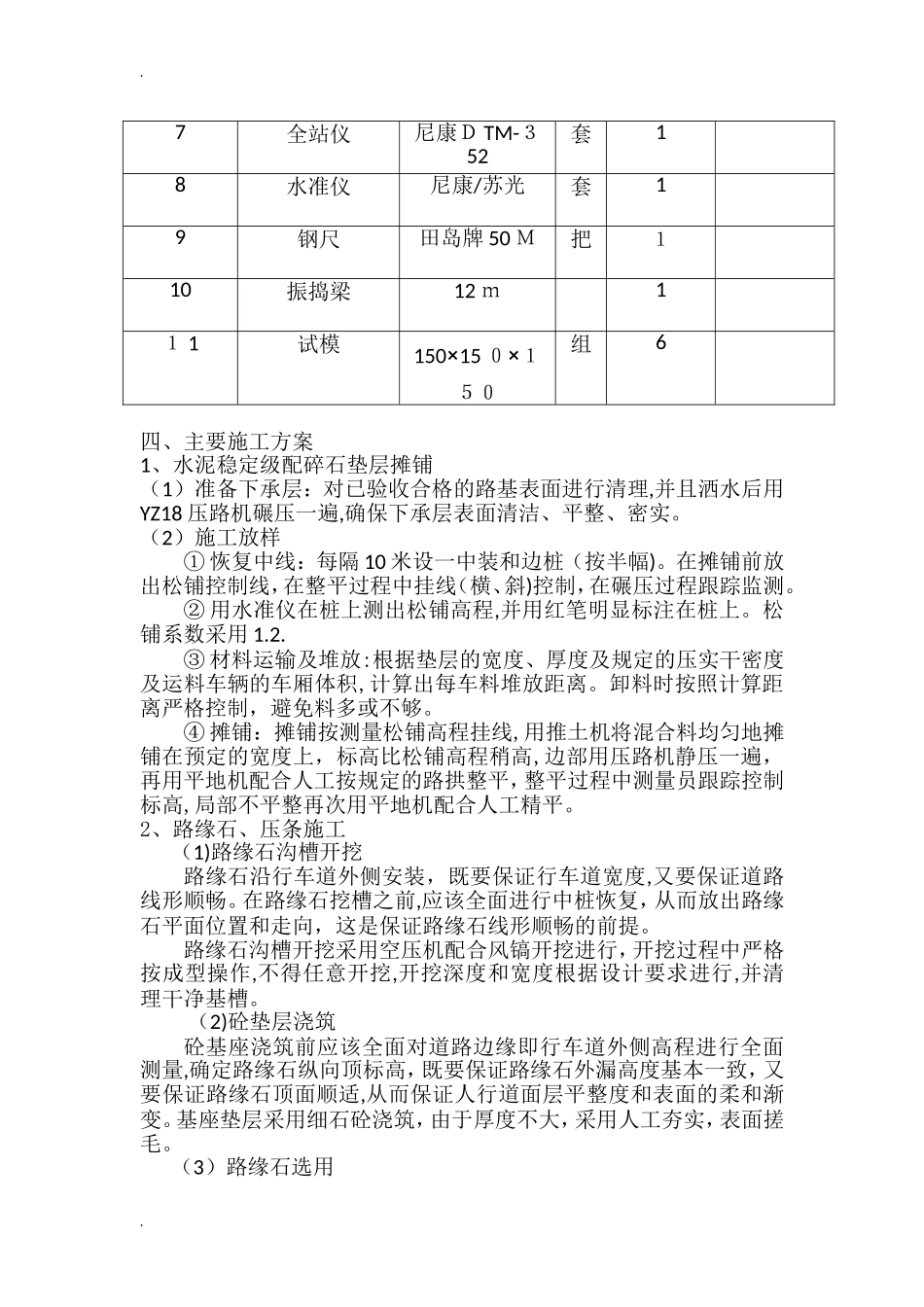

7全站仪尼康DTM-352套18水准仪尼康/苏光套19钢尺田岛牌50M把110振捣梁12m111试模150×150×150组6四、主要施工方案1、水泥稳定级配碎石垫层摊铺(1)准备下承层:对已验收合格的路基表面进行清理,并且洒水后用YZ18压路机碾压一遍,确保下承层表面清洁、平整、密实
(2)施工放样①恢复中线:每隔10米设一中装和边桩(按半幅)
在摊铺前放出松铺控制线,在整平过程
