XX 大桥中铁BT 工程 XX 大桥XX 辅道一工区 安全评估报告 中国中铁XX 大桥XX 辅道第一项目部 二零一三年九月三十日 1 目 录 一 、工程简介
2 二、工程安全评估依据
2 三、评估范围、目的
3 1、评估范围
3 2、评估目的
3 四、本项目危险源清单
4 五、危险源风险等级评估
5 六、本项目安全风险评估结果
9 附件:本项目安全评估人员名单

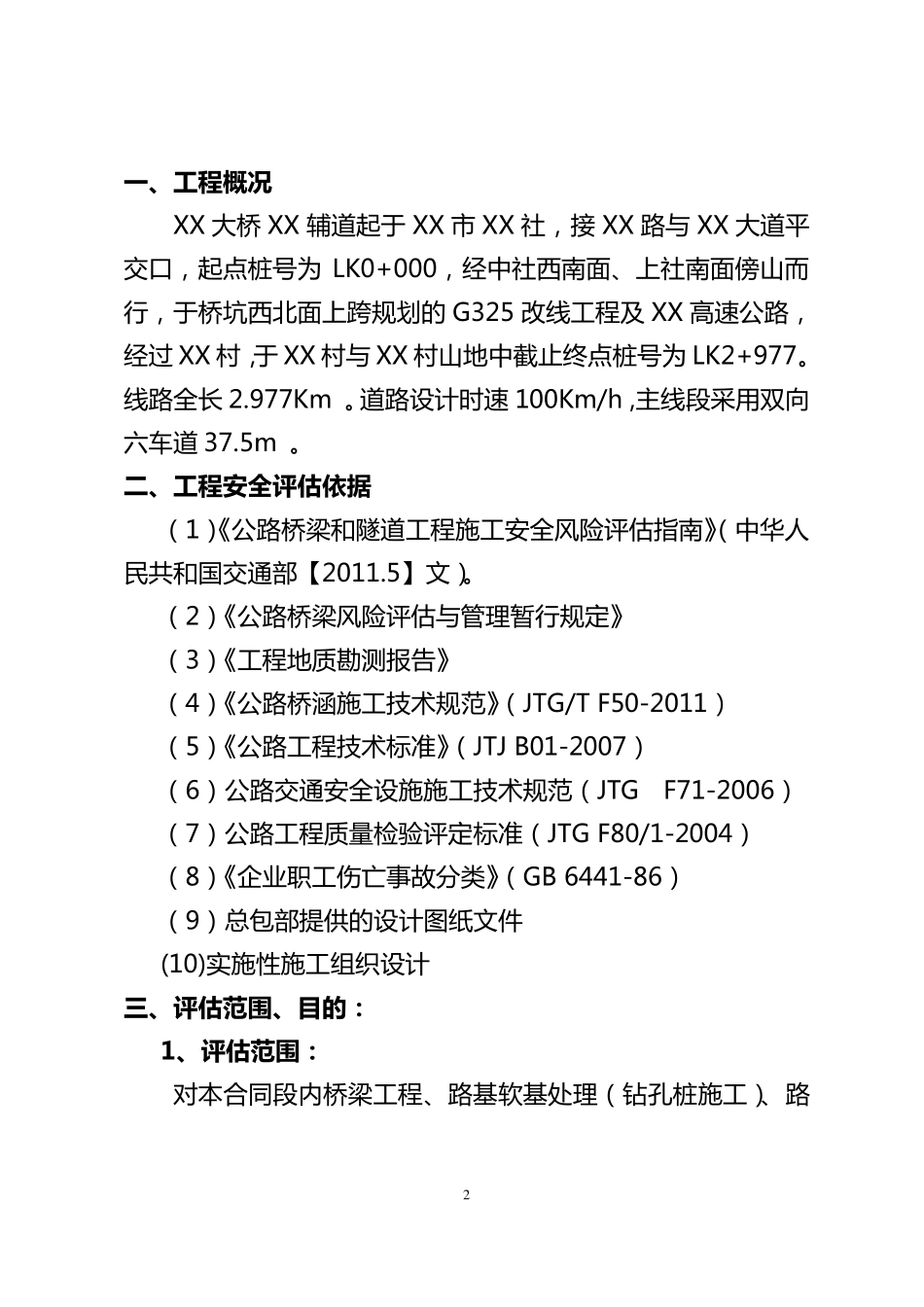

10 2 一 、工程概况 XX 大 桥 XX 辅 道 起 于 XX 市 XX 社 , 接 XX 路 与 XX 大 道 平交 口 , 起 点 桩 号 为LK0+000, 经 中 社 西 南 面 、上社 南 面 傍山而行, 于 桥 坑西 北面 上跨规划的 G325 改线工程及 XX 高速公路 ,经 过 XX 村,于 XX 村与 XX 村山地中 截止终点 桩 号 为 LK2+977
线路 全长 2
道 路 设计时速 100Km/h ,主线段采用双向六车道 37
二、工程安全评估依据 (1)《公路 桥 梁和隧道 工程施工安全风险评估指南 》(中 华人民共和国交 通部【2011
(2)《公路 桥 梁风险评估与 管理暂行规
