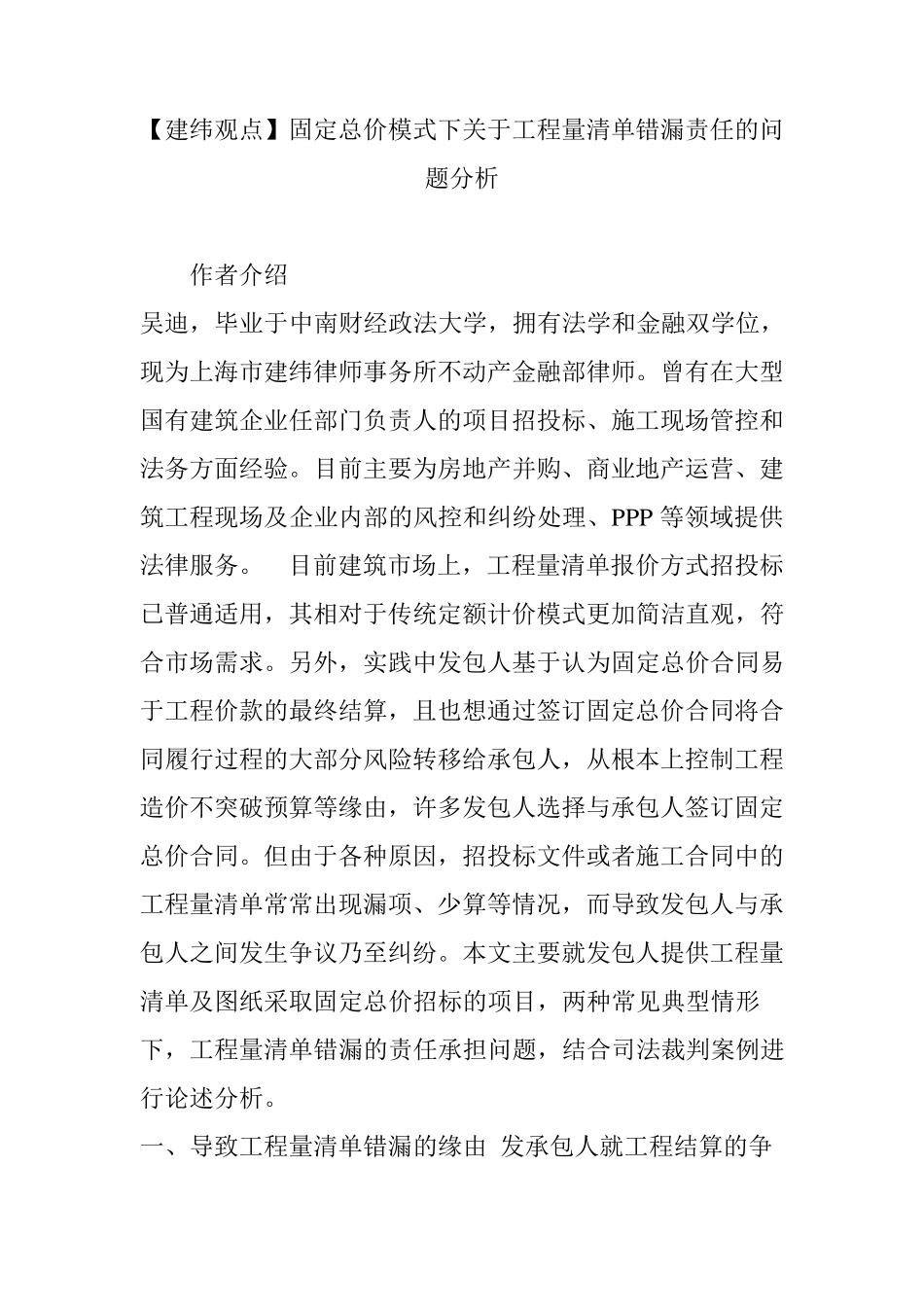

【建纬观点】固定总价模式下关于工程量清单错漏责任的问题分析 作者介绍 吴迪,毕业于中南财经政法大学,拥有法学和金融双学位,现为上海市建纬律师事务所不动产金融部律师。曾有在大型国有建筑企业任部门负责人的项目招投标、施工现场管控和法务方面经验。目前主要为房地产并购、商业地产运营、建筑工程现场及企业内部的风控和纠纷处理、P P P 等领域提供法律服务。 目前建筑市场上,工程量清单报价方式招投标已普通适用,其相对于传统定额计价模式更加简洁直观,符合市场需求。另外,实践中发包人基于认为固定总价合同易于工程价款的最终结算,且也想通过签订固定总价合同将合同履行过程的大部分风险转移给承包人,从根本上控制工程造价不突破预算等缘由,许多发包人选择与承包人签订固定总价合同。但由于各种原因,招投标文件或者施工合同中的工程量清单常常出现漏项、少算等情况,而导致发包人与承包人之间发生争议乃至纠纷。本文主要就发包人提供工程量清单及图纸采取固定总价招标的项目,两种常见典型情形下,工程量清单错漏的责任承担问题,结合司法裁判案例进行论述分析。 一、导致工程量清单错漏的缘由 发承包人就工程结算的争议事由常见有两种,一种是价的争议,一种是量的争议。当采用固定总价招标时通常会在合同中明确工程量清单中综合单价固定,则除措施费等费用争议外,固定总价合同双方更多是针对量发生争议。量差的主要缘由来自工程的发包人在其所提供的招标资料中,没有能把工作内容明确地反应在工程量清单之上,造成工程量清单和设计施工图纸不匹配,由此便会导致工程量清单错漏,笔者简单列举可能存在的以下几点具体原因,供参考分析。 例如:1 、工程图纸的设计深度和广度难以达到实际施工的要求,发包人提供的施工图纸需要进一步深化设计,甚至发包人提供的招标图纸仅为初步设计图纸或仅为方案图、效果图,这就会导致编制工程量清单的工作者遗漏施工内容。2 、编写工程量清单的人员不熟悉图纸。由于工作人员的精力问题、经验问题或招投标时间紧张等原因,难以在一项工程中非常详细地把握工程图纸上所有的事项。3 、工程图纸的不规范,或者图纸印制的不清晰,由此导致报价偏差的现象发生。4 、清单编制人员没能深入了解一项工程的施工工艺与技术规范和流程,致使一些施工内容被遗漏,等等。 二、关于固定总价对应的工程量包干范围 关于固定总价包干合同对应的工程量计量基础通常有两种情况,一是以工程量清单中...
