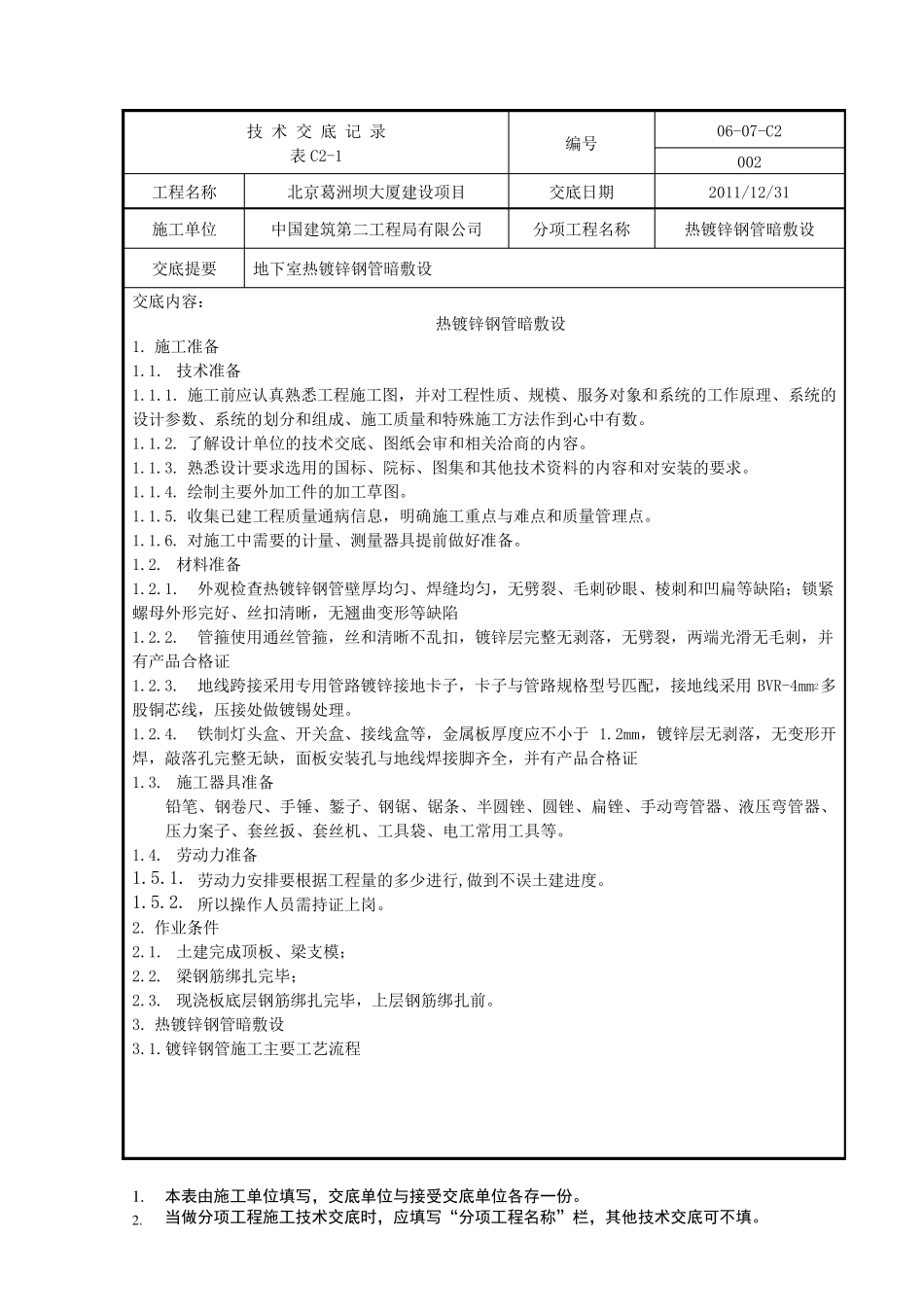

技 术 交 底 记 录 表C2-1 编号 06-07-C2 002 工程名称 北京葛洲坝大厦建设项目 交底日期 2011/12/31 施工单位 中国建筑第二工程局有限公司 分项工程名称 热镀锌钢管暗敷设 交底提要 地下室热镀锌钢管暗敷设 交底内容: 热镀锌钢管暗敷设 1
施工准备 1
技术准备 1
施工前应认真熟悉工程施工图,并对工程性质、规模、服务对象和系统的工作原理、系统的设计参数、系统的划分和组成、施工质量和特殊施工方法作到心中有数
了解设计单位的技术交底、图纸会审和相关洽商的内容
熟悉设计要求选用的国标、院标、图集和其他技术资料的内容和对安装的要求
绘制主要外加工件的加工草图
收集已建工程质量通病信息,明确施工重点与难点和质量管理点
对施工中需要的计量、测量器具提前做好准备
材料准备 1
外观检查热镀锌钢管壁厚均匀、焊缝均匀,无劈裂、毛刺砂眼、棱刺和凹 扁 等 缺 陷 ; 锁 紧螺 母 外形 完 好、丝 扣 清 晰 ,无翘 曲 变 形 等 缺 陷 1
管箍 使 用通丝 管箍 ,丝 和清 晰 不 乱 扣 ,镀锌层 完 整 无剥 落 ,无劈裂,两 端 光 滑 无毛刺,并有产 品 合 格 证 1
地线 跨 接 采 用专 用管路 镀锌接 地卡 子 ,卡 子 与管路 规格 型 号匹 配 ,接 地线 采 用 BVR-4mm2多股 铜 芯 线 ,压 接 处 做镀锡 处 理
铁 制灯 头 盒 、开 关盒 、接 线 盒 等 ,金 属 板 厚度 应不 小 于1
2mm,镀锌层 无剥 落 ,
