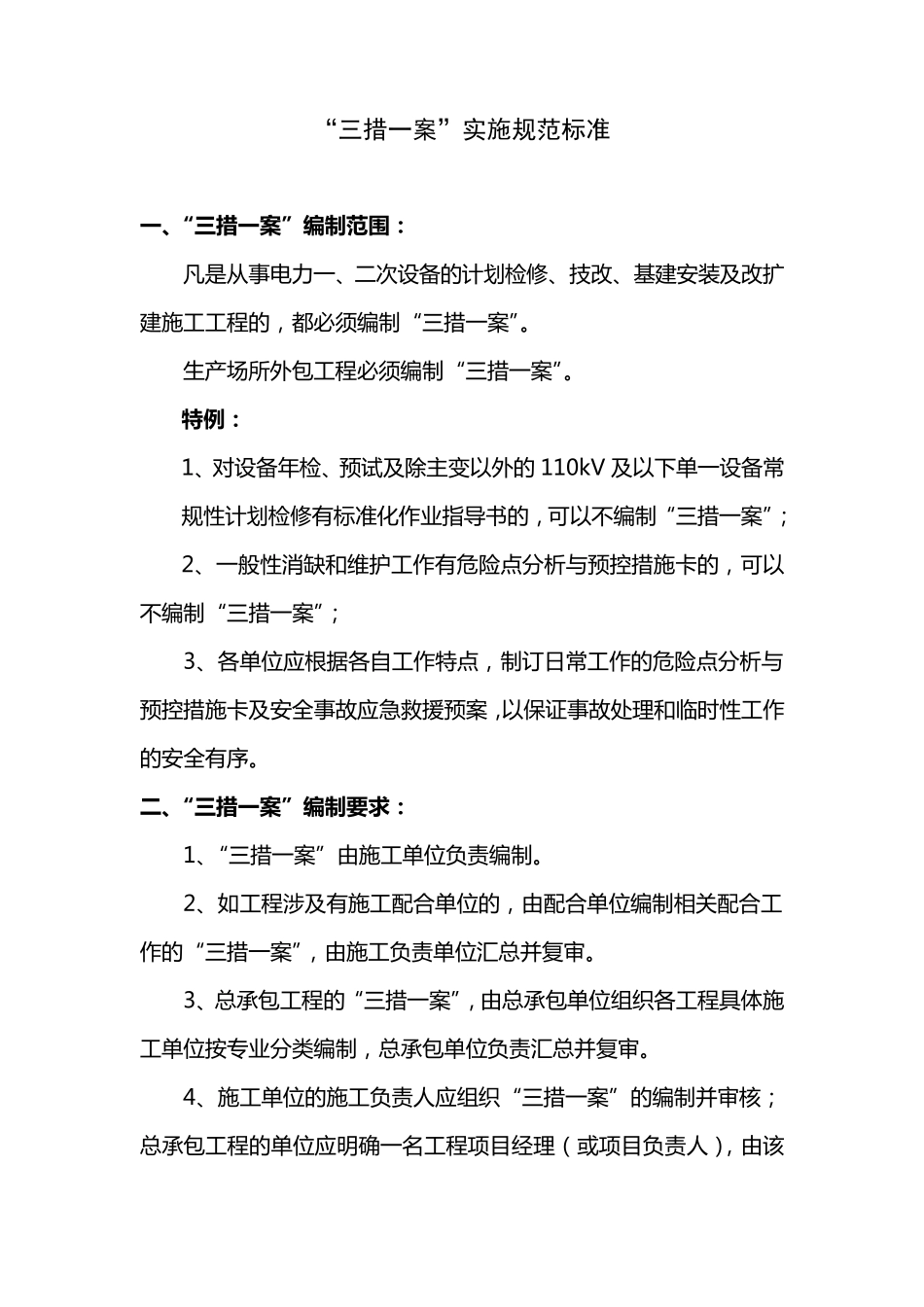

“三措一案”实施规范标准 一 、“三措一 案”编制范围: 凡 是 从 事 电 力 一 、 二 次 设 备 的 计 划 检 修 、 技 改 、 基 建 安 装 及 改 扩建 施 工 工 程 的 , 都 必 须 编 制 “三措一 案”
生产场所外包工 程 必 须 编 制 “三措一 案”
特例: 1、 对设 备 年检 、 预试及 除主变以外的 110kV 及 以下单一 设 备 常规性计 划 检 修 有标准化作业指导书的 , 可以不编 制 “三措一 案”; 2、 一 般性消缺和维护工 作有危险点分析与预控措施 卡的 , 可以不编 制 “三措一 案”; 3、 各单位应根据各自工 作特点, 制 订日常工 作的 危险点分析与预控措施 卡及 安 全事 故应急救援预案, 以保证事 故处理和临时性工 作的 安 全有序
二、“三措一 案”编制要求: 1、“三措一 案”由施 工 单位负责编 制
2、 如工 程 涉及 有施 工 配合单位的 , 由配合单位编 制 相关配合工作的 “三措一 案”, 由施 工 负责单位汇总并复审
3、 总承包工 程 的 “三措一 案”, 由总承包单位组织各工 程 具体施工 单位按专业分类编 制 , 总承包单位负责汇总并复审
4、 施 工 单位的 施 工 负责人应组织“三措一 案”的 编 制 并审核;总承包工 程 的 单位应明确一 名工 程 项目经理(或项目负责人), 由该工 程 项 目 经 理 ( 或 项 目 负 责 人 ) 组 织 “三措一案”的编制并审核
5、施工 单位应根据工 程 项 目 的现场实际情况,认真编制工 程 施工 “三措一案”,确保各项 措施正确完备,并对工 程 施工 “三措一案”的必要性、正确性、安全性负 责
6、“三措一案”要根据各项 工 程 中施工 作业的特点编制,不能照搬照抄,要将具体工 作中的危险点及预控措施和有关注意事项
