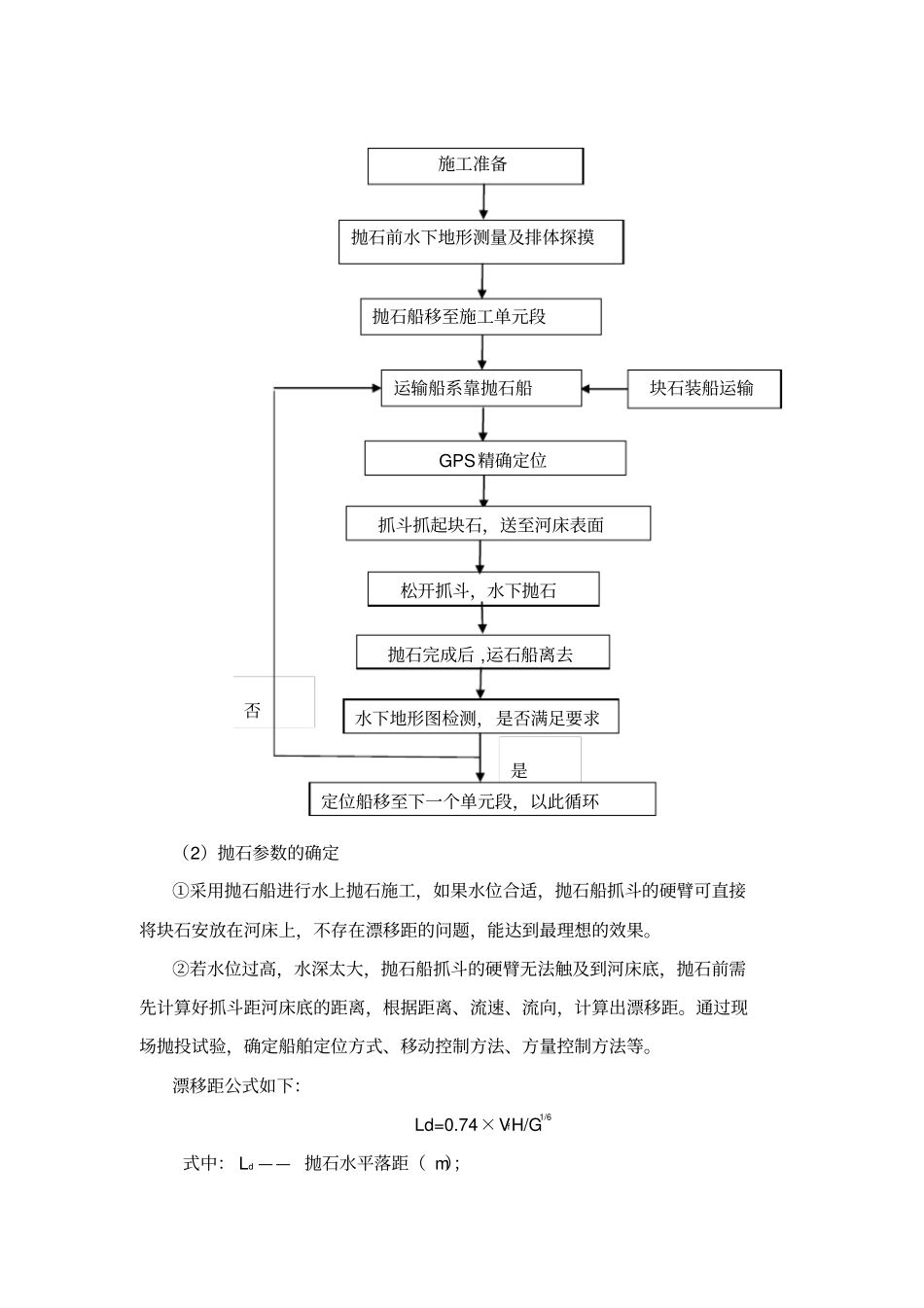

内河航道整治水上抛石施工工艺探讨目前,内河航道整治水上抛石施工工艺主要分为三种:一种为按厚度控制的排上抛石施工; 另一种为按坡比控制的抛石补坡施工;最后一种为按高程控制的抛石筑坝施工。以下就水上抛石施工工艺进行详细的阐述。1、块石质量要求石料或块体的规格和质量应满足设计要求。石料应质地坚硬,无风化剥落和裂纹,抗风化能力较强,在水中或受冻后不崩解。不得使用薄片、条状、尖角等形状的石料。风化石、泥岩等不得作抛填石料。块石应具有合理的级配,减少孔隙率。2、块石采购及装船运输块石从采石厂采购,采购后由重型卡车将块石从石料厂运到码头,在码头上装船。计量方式采取 “首船称重” 计量,即在船舶首尾标志清晰满载和空载标线,并建立船舶图片档案, 石场装料需在监理工程师旁站监督下进行称重装料并登记在册,每船需以空载线进场装料并装至满载线,按1.8t/m3 石方堆积密度系数计算实际单船抛石方量。 块石运输船舶要求相对固定, 并建立每艘船舶的资料档案,确定每艘船舶的运输方量。 施工现场收方时只需观察空载线和满载线,并实行欠载不收、超载不计(不计算超出部分石方量)的收方制度。3、排上抛石施工工艺(1)施工工艺流程排上抛石施工过程中一般采用抛石船进行施工作业。由于抛石船自带锚缆设备,因此在施工过程中,抛石船先定位好,然后块石运输船系靠抛石船,最后采用抛石船上的抓斗进行抛石,其施工工艺流程如下:(2)抛石参数的确定①采用抛石船进行水上抛石施工,如果水位合适,抛石船抓斗的硬臂可直接将块石安放在河床上,不存在漂移距的问题,能达到最理想的效果。②若水位过高,水深太大,抛石船抓斗的硬臂无法触及到河床底,抛石前需先计算好抓斗距河床底的距离,根据距离、流速、流向,计算出漂移距。通过现场抛投试验,确定船舶定位方式、移动控制方法、方量控制方法等。漂移距公式如下:Ld=0.74×VfH/G1/6式中: Ld —— 抛石水平落距( m);是水下地形图检测,是否满足要求否抛石船移至施工单元段运输船系靠抛石船GPS精确定位抛石完成后 ,运石船离去定位船移至下一个单元段,以此循环松开抓斗,水下抛石抓斗抓起块石,送至河床表面抛石前水下地形测量及排体探摸施工准备块石装船运输 H ——水深( m);Vf —— 表面流速( m/s); G ——块石重量( kg)。计算其漂移距离,结合实测漂移距离,将其绘制成水深、流速、流向和漂移距离相对应的表格以供参考。水下块石应根据...
