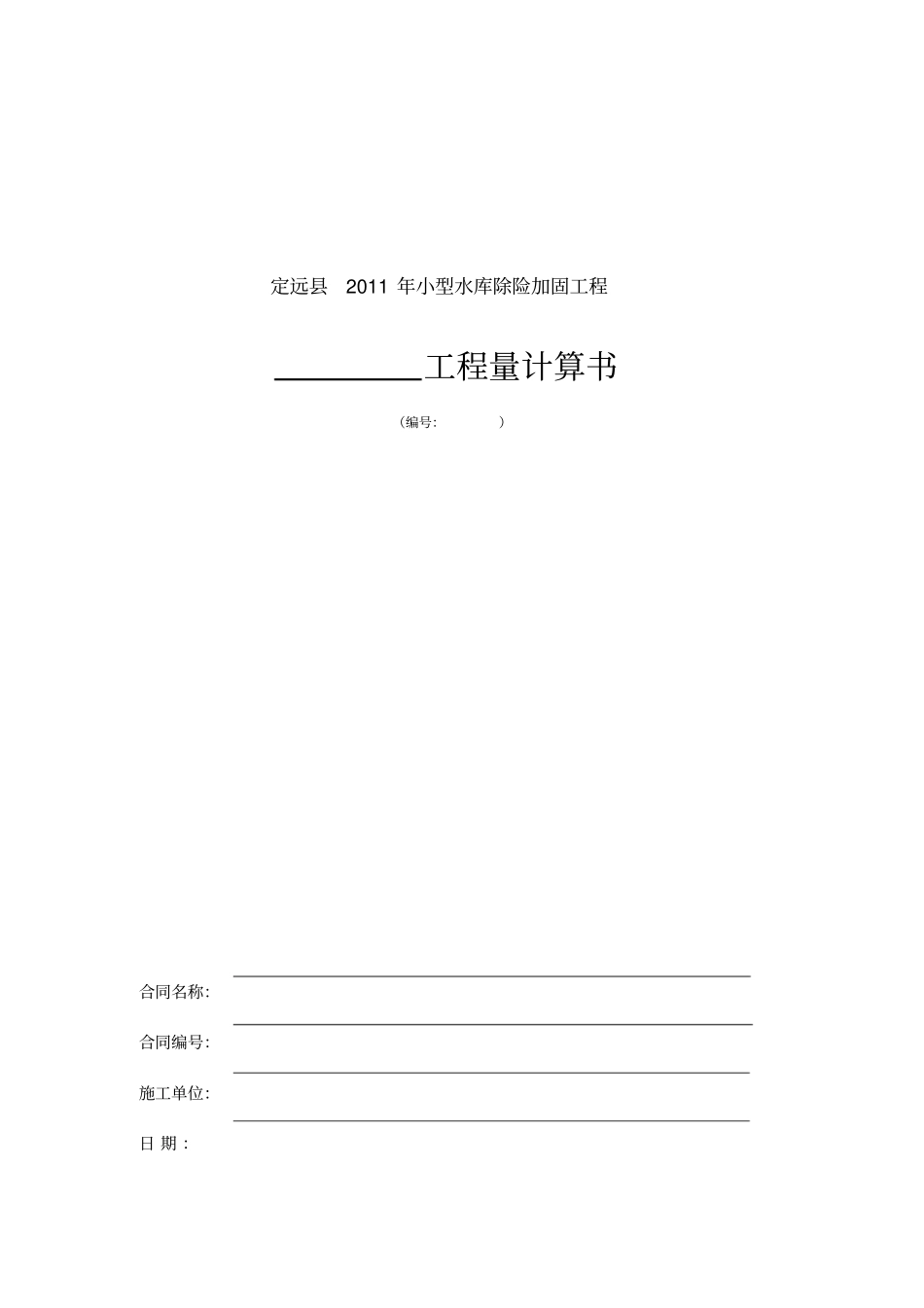

(编号:)定远县2011 年小型水库除险加固工程工程量计算书合同名称:合同编号:施工单位:日 期 :说明1、计量部位范围:( 写明本编号计算书计算的工程部位及范围,应分条叙述);2、工程量计算书由工程量汇总表、工程量计算式和附件(原始测量记录)组成;3、工程量汇总表应尽可能与招标文件中工程量清单的条目、单位、格式相一致;4、工程量计算书应在现场测量结束后或结构工程施工前,根据工程现场测量成果和施工图计算,可按招标文件工程量清单分大项报送,连续编号, 最终作为工程决算的附件;5、工程量计算书原则上一式三份,业主、监理和施工各一份;6、监理单位复核结束后,监理、施工双方可就差异较大的部分进行核对,协商一致后,作为最终工程量
在工程结算过程中,以此作为依据按进度支付

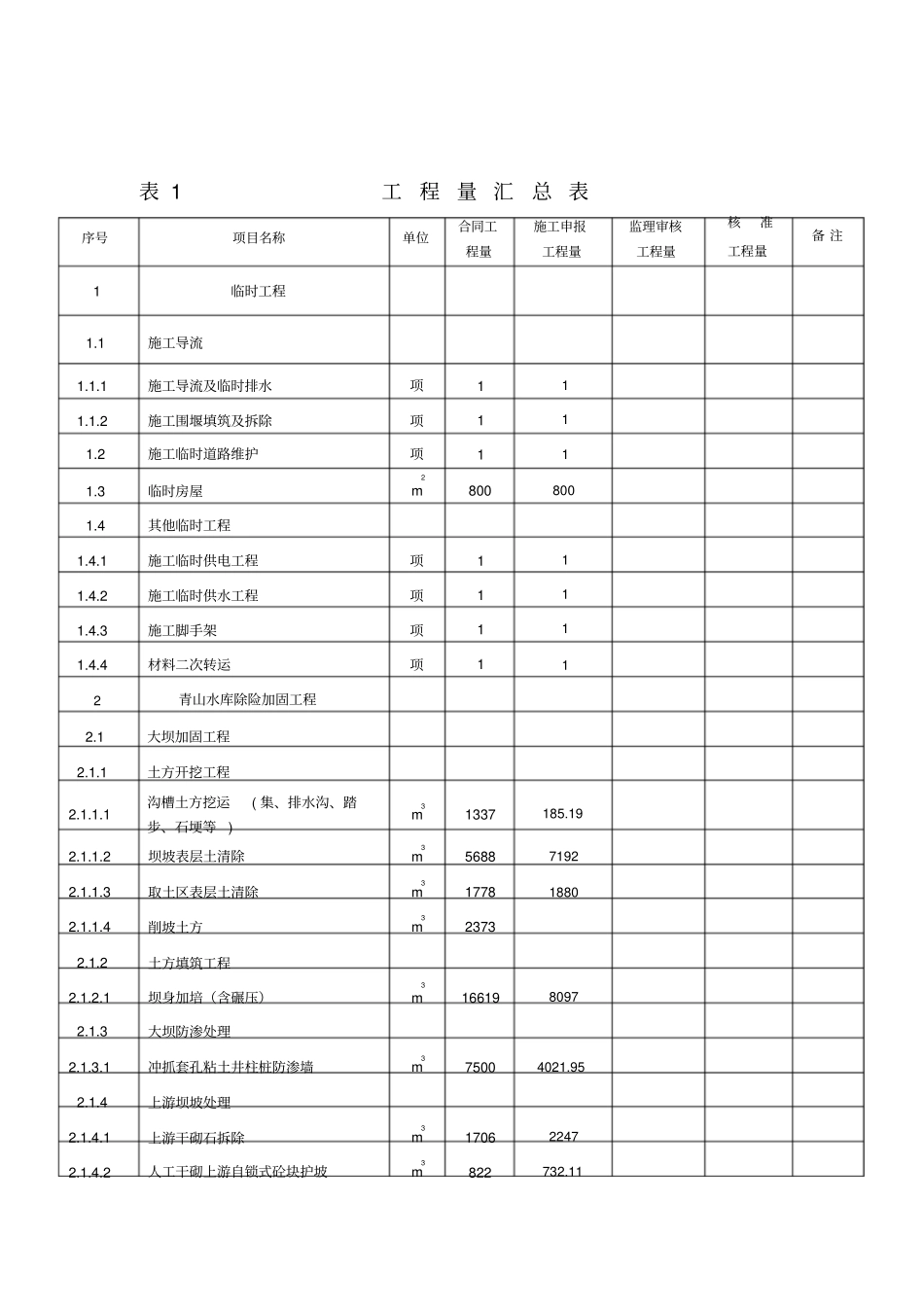

表 1 工程量 汇总 表序号项目名称单位合同工程量施工申报工程量监理审核工程量核准备 注工程量1 临时工程1
1 施工导流1
1 施工导流及临时排水项1 1 1
2 施工围堰填筑及拆除项1 1 1
2 施工临时道路维护项1 1 2 1
3 临时房屋m 800 800 1
4 其他临时工程1
1 施工临时供电工程项1 1 1
2 施工临时供水工程项1 1 1
3 施工脚手架项1 1 1
4 材料二次转运项1 1 2 青山水库除险加固工程2
1 大坝加固工程2
1 土方开挖工程沟槽土方挖运( 集、排水沟、踏3步、石埂等) 2
1 m 1337 185
2 坝坡表层土清除m3 5688 7192 2
3 取土区表层土清除m3 1778 1880 2
4 削坡土方m3 2373 2
2 土方填筑工程2
1 坝身加培(含碾压)3 m 16619 8097 2
3 大坝防渗处理2
1 冲抓套孔粘土井柱桩防渗墙m3 7500 4021
