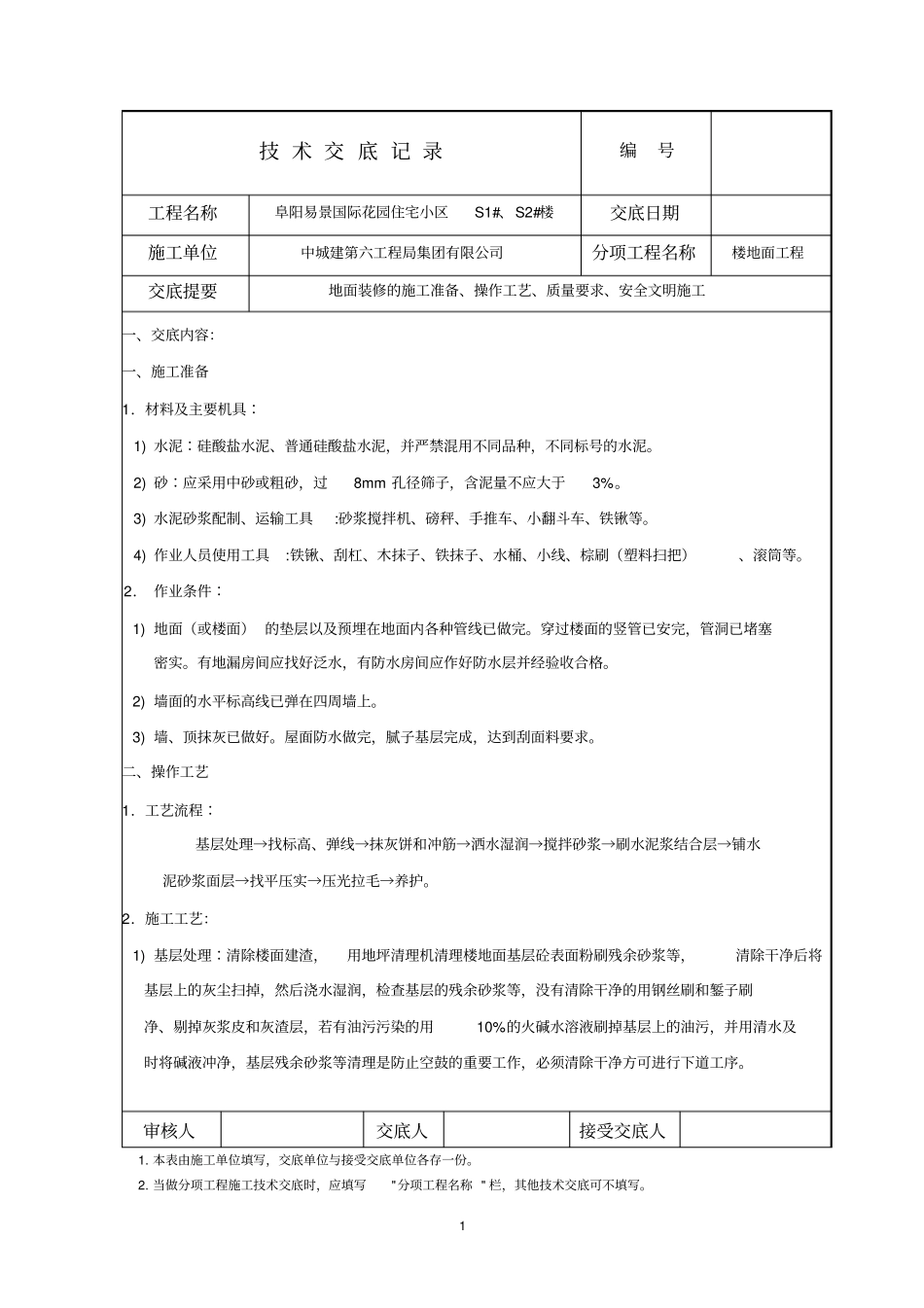

1 技 术 交 底 记 录编号工程名称阜阳易景国际花园住宅小区S1#、S2#楼交底日期施工单位中城建第六工程局集团有限公司分项工程名称楼地面工程交底提要地面装修的施工准备、操作工艺、质量要求、安全文明施工一、交底内容:一、施工准备1.材料及主要机具∶1) 水泥∶硅酸盐水泥、普通硅酸盐水泥,并严禁混用不同品种,不同标号的水泥
2) 砂∶应采用中砂或粗砂,过8mm 孔径筛子,含泥量不应大于3%
3) 水泥砂浆配制、运输工具:砂浆搅拌机、磅秤、手推车、小翻斗车、铁锹等
4) 作业人员使用工具:铁锹、刮杠、木抹子、铁抹子、水桶、小线、棕刷(塑料扫把)、滚筒等
2. 作业条件∶1) 地面(或楼面) 的垫层以及预埋在地面内各种管线已做完
穿过楼面的竖管已安完,管洞已堵塞密实
有地漏房间应找好泛水,有防水房间应作好防水层并经验收合格
2) 墙面的水平标高线已弹在四周墙上
3) 墙、顶抹灰已做好
屋面防水做完,腻子基层完成,达到刮面料要求
二、操作工艺1.工艺流程∶基层处理→找标高、弹线→抹灰饼和冲筋→洒水湿润→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→找平压实→压光拉毛→养护

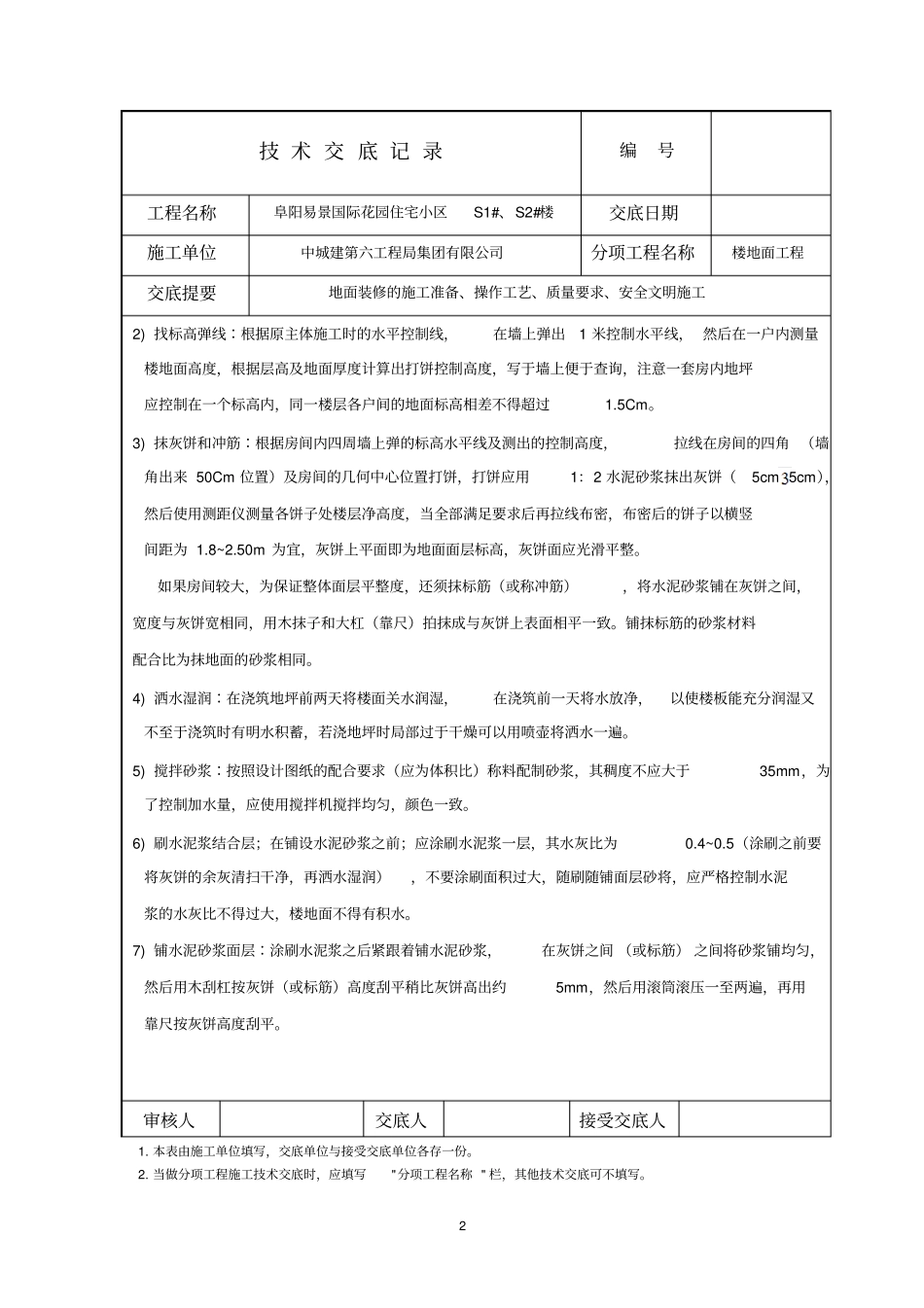

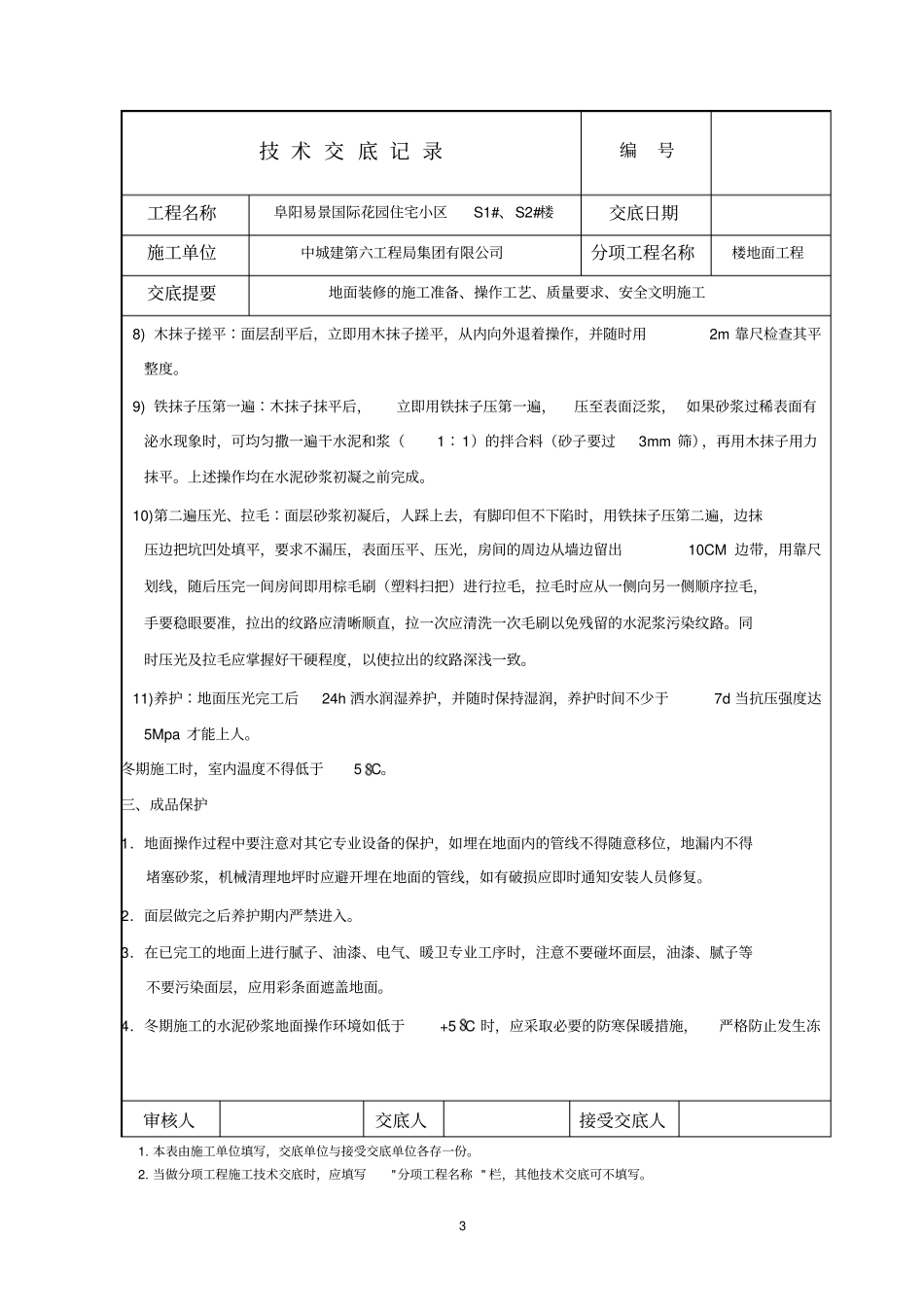

2.施工工艺:1) 基层处理∶清除楼面建渣,用地坪清理机清理楼地面基层砼表面粉刷残余砂浆等,清除干净后将基层上的灰尘扫掉,然后浇水湿润,检查基层的残余砂浆等,没有清除干净的用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,若有油污污染的用10%的火碱水溶液刷掉基层上的油污,并用清水及时将碱液冲净,基层残余砂浆等清理是防止空鼓的重要工作,必须清除干净方可进行下道工序
审核人交底人接受交底人1
本表由施工单位填写,交底单位与接受交底单位各存一份
当做分项工程施工技术交底时,应填写"分项工程名称 " 栏,其他技术交底可不填写
2 技 术 交 底 记 录编号工程名称阜阳易景国际花园住宅小区S1#、S2#楼交底日期施工单位中城
