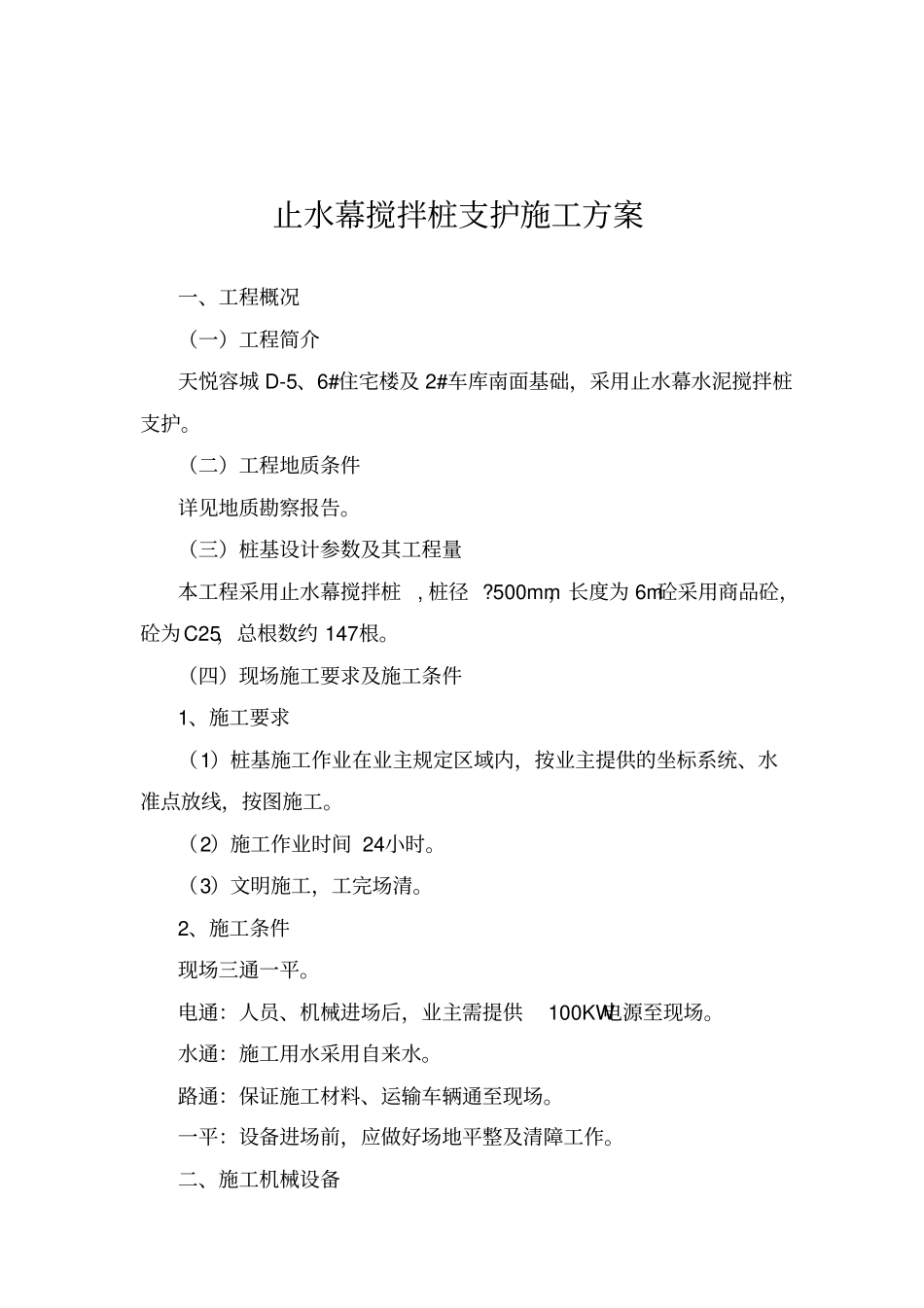

止水幕搅拌桩支护施工方案一、工程概况(一)工程简介天悦容城 D-5、6#住宅楼及 2#车库南面基础,采用止水幕水泥搅拌桩支护。(二)工程地质条件详见地质勘察报告。(三)桩基设计参数及其工程量本工程采用止水幕搅拌桩, 桩径 ?500mm,长度为 6m砼采用商品砼,砼为C25,总根数约 147根。(四)现场施工要求及施工条件1、施工要求(1)桩基施工作业在业主规定区域内,按业主提供的坐标系统、水准点放线,按图施工。(2)施工作业时间 24小时。(3)文明施工,工完场清。2、施工条件现场三通一平。电通:人员、机械进场后,业主需提供100KW电源至现场。水通:施工用水采用自来水。路通:保证施工材料、运输车辆通至现场。一平:设备进场前,应做好场地平整及清障工作。二、施工机械设备4 / 11 1、深层搅拌机: SJB-II 型深层搅拌机 1台,电气控制装置 1套。2、灰浆泵: HB6-3型柱塞式灰浆泵, 1套。3、灰浆集料斗:容积 200升,1 套。4、灰浆集料斗:容积大于400升,1套。5、电焊机、氧气、乙炔 1套。6、其它:电缆、压力胶管、普通管等。三、现场组织管理体系及劳动力安排(一)组织管理机构表1:序号姓 名性别岗位职责1 白刚男项目经理全面负责该桩基工程组织2 吴云飞男施工技术负责人全面负责该桩基工程技术3 陈雷冲男施工员负责生产组织4 石建生男材料员负责工程材料5 朱亚杰男安全员负责安全6 吴云飞男质检员负责质量检查7 陆鑫鑫男资料员负责工程资料(二)劳动力安排表2:劳动力安排序号岗位人数1 机长、记录员1 2 机长、记录员1 3 电焊、气焊1 4 前台技工2 5 / 11 5 后台普工3 四、施工准备1、协同建设单位做好施工场地的三通一平工作。2、会同建设单位、工程监理、设计单位进行施工技术交底。3、根据甲方提供的坐标控制点及水准点进行引测,经复核无误后用砼对其进行保护。4、施工技术人员根据图纸要求进行轴线定位及桩位放线,经复核无误后,报甲方和工程监理进行轴线和桩位验收,并办理好书面手续。5、组织施工人员、施工机械的进场,组织安装、调试、试运转,并作好详细记录,向设计提供有关参数。6、组织施工用材料的进场,做好材料的复试工作。五、施工工艺(一)施工流程。(见附图)(二)施工工序1、施工前应根据设计要求、场地和地质条件、施工机械性能制定科学的施工组织设计,对操作要领进行详细交底,以确保无误差。2、并根据设计要求通过成桩试验,确定各项施工参数和工艺控制指标。...
