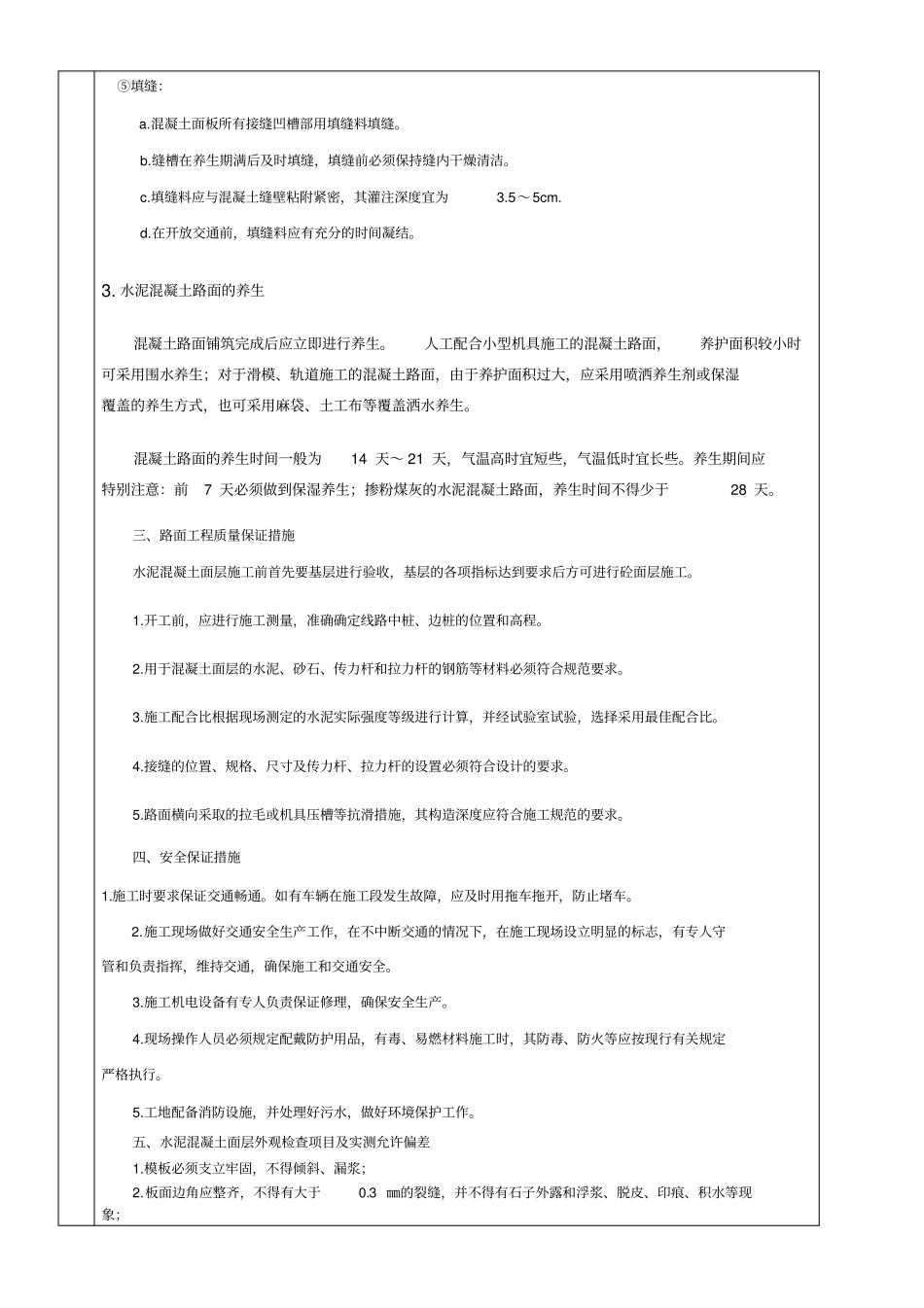

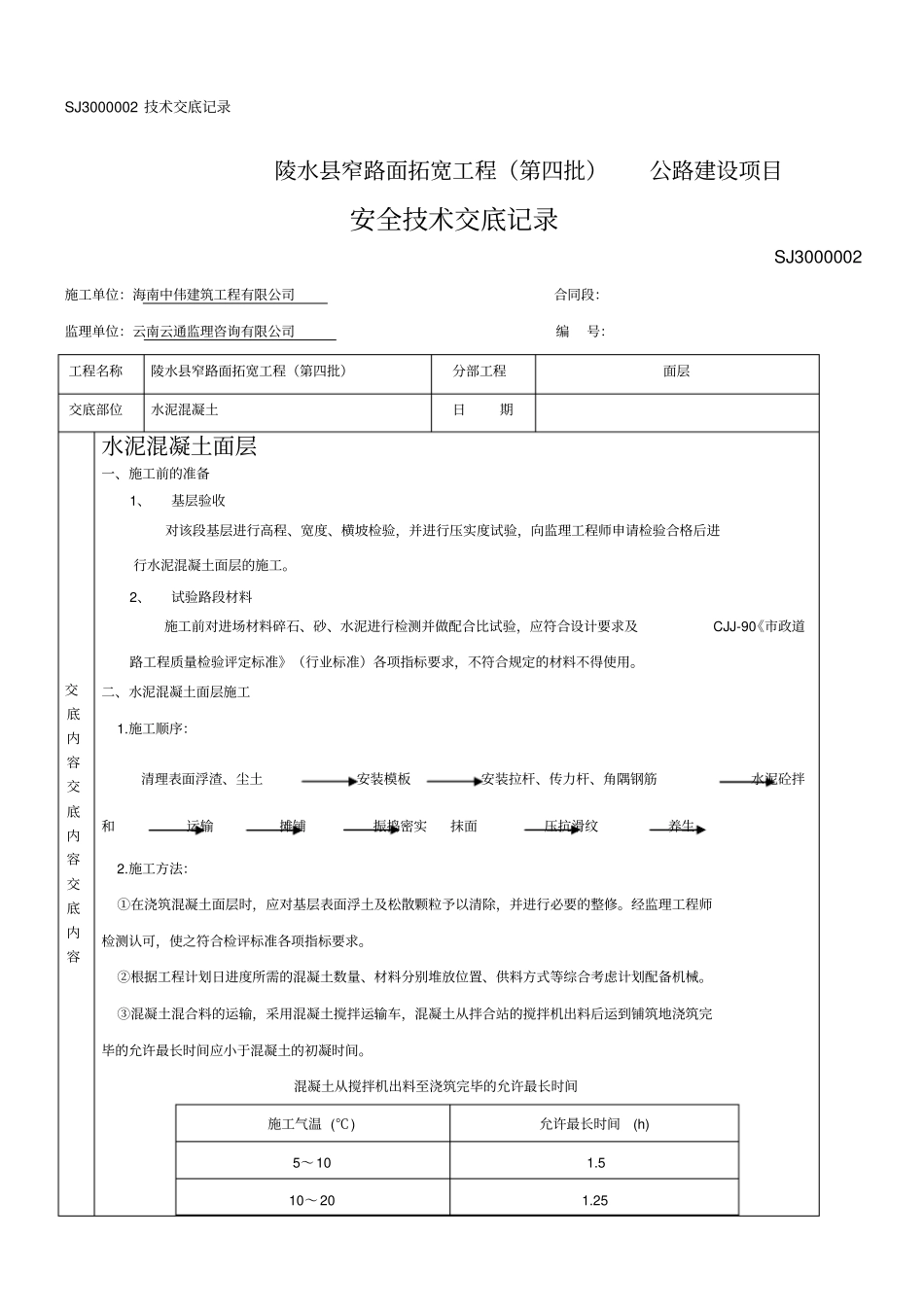

SJ3000002 技术交底记录陵水县窄路面拓宽工程(第四批)公路建设项目安全技术交底记录SJ3000002施工单位:海南中伟建筑工程有限公司合同段:监理单位:云南云通监理咨询有限公司编号:工程名称陵水县窄路面拓宽工程(第四批)分部工程面层交底部位水泥混凝土日期交底内容交底内容交底内容水泥混凝土面层一、施工前的准备1、基层验收对该段基层进行高程、宽度、横坡检验,并进行压实度试验,向监理工程师申请检验合格后进行水泥混凝土面层的施工
2、试验路段材料施工前对进场材料碎石、砂、水泥进行检测并做配合比试验,应符合设计要求及CJJ-90《市政道路工程质量检验评定标准》(行业标准)各项指标要求,不符合规定的材料不得使用
二、水泥混凝土面层施工1
施工顺序:清理表面浮渣、尘土安装模板安装拉杆、传力杆、角隅钢筋水泥砼拌和运输摊铺振捣密实抹面压抗滑纹养生2
施工方法:①在浇筑混凝土面层时,应对基层表面浮土及松散颗粒予以清除,并进行必要的整修
经监理工程师检测认可,使之符合检评标准各项指标要求
②根据工程计划日进度所需的混凝土数量、材料分别堆放位置、供料方式等综合考虑计划配备机械
③混凝土混合料的运输,采用混凝土搅拌运输车,混凝土从拌合站的搅拌机出料后运到铺筑地浇筑完毕的允许最长时间应小于混凝土的初凝时间

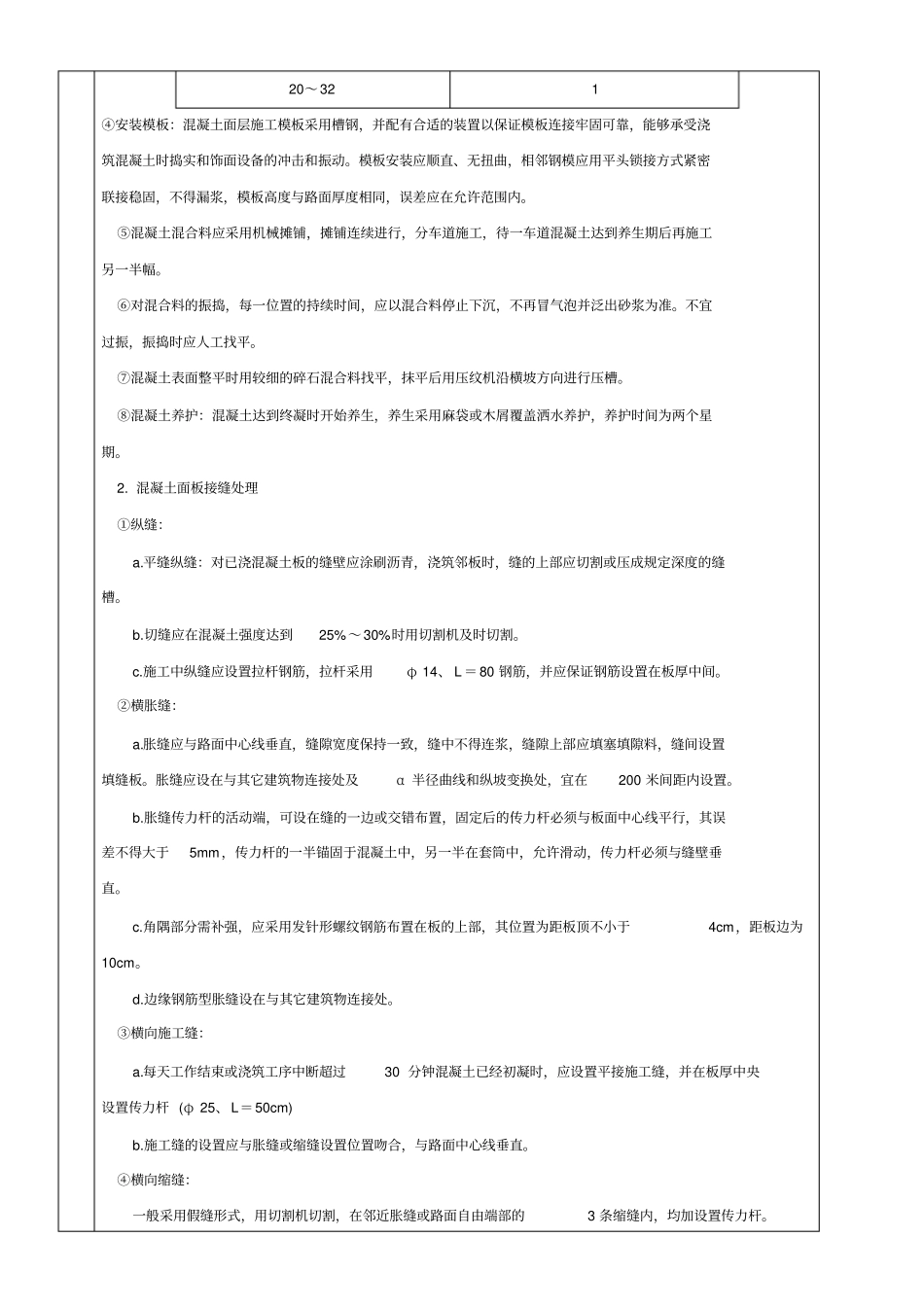

混凝土从搅拌机出料至浇筑完毕的允许最长时间施工气温 (℃) 允许最长时间(h) 5~10 1
5 10~20 1
25 20~32 1 ④安装模板:混凝土面层施工模板采用槽钢,并配有合适的装置以保证模板连接牢固可靠,能够承受浇筑混凝土时捣实和饰面设备的冲击和振动
模板安装应顺直、无扭曲,相邻钢模应用平头锁接方式紧密联接稳固,不得漏浆,模板高度与路面厚度相同,误差应在允许范围内
⑤混凝土混合料应采用机械摊铺,摊铺连续进行,分车道施工,待一车道混凝土达到养生期后再施工另一半幅
⑥对混合料的振捣,
