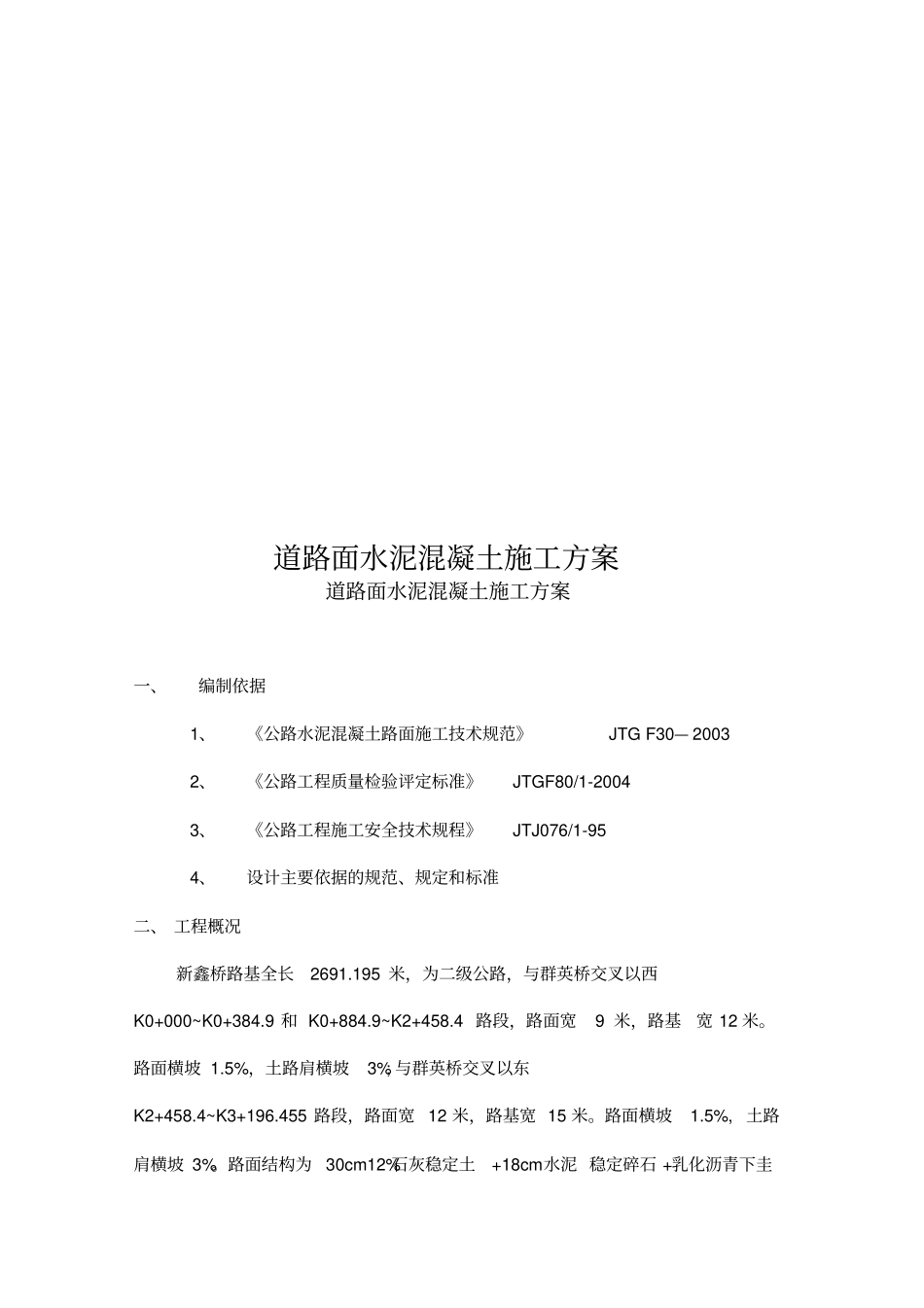

道路面水泥混凝土施工方案道路面水泥混凝土施工方案一、编制依据1、《公路水泥混凝土路面施工技术规范》JTG F30— 20032、《公路工程质量检验评定标准》JTGF80/1-20043、《公路工程施工安全技术规程》JTJ076/1-954、设计主要依据的规范、规定和标准二、 工程概况新鑫桥路基全长2691
195 米,为二级公路,与群英桥交叉以西K0+000~K0+384
9 和 K0+884
9~K2+458
4 路段,路面宽9 米,路基宽 12 米
路面横坡 1
5%,土路肩横坡3%; 与群英桥交叉以东K2+458
4~K3+196
455 路段,路面宽 12 米,路基宽 15 米
5%, 土路肩横坡 3%
路面结构为30cm12%石灰稳定土+18cm水泥 稳定碎石 +乳化沥青下圭寸层+24cm水泥混凝土路面
全线水泥混凝土路面共 26480 讥三、 施工准备1、人员与施工组织针对本工程工期紧、地方干扰因素多,协调难度大的现状,准备选调一支有丰富施工经验协调能力强,善打硬仗的优秀施工队伍,并配以足够的技术管理人员

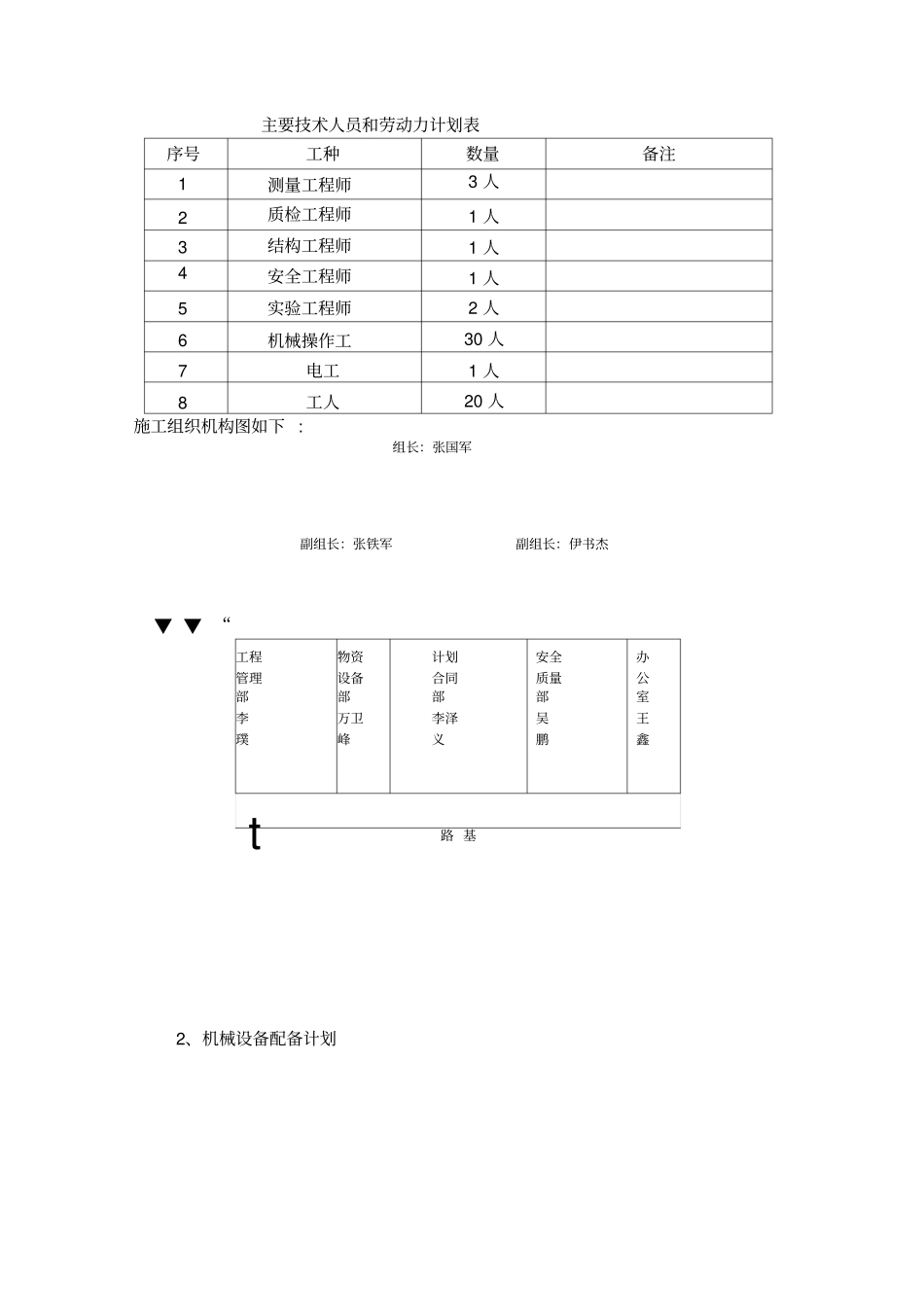

根据工程数量和现场施工条件,我项目部计划安排充足的人员和机械设备,投入主要技术人员和劳动力安排如下:主要技术人员和劳动力计划表序号工种数量备注1测量工程师3 人2质检工程师1 人3结构工程师1 人4安全工程师1 人5实验工程师2 人6机械操作工30 人7电工1 人8工人20 人施工组织机构图如下 : 组长:张国军副组长:张铁军副组长:伊书杰▼ ▼ “工程物资计划安全办管理设备合同质量公部部部部室李万卫李泽吴王璞峰义鹏鑫t路 基2、机械设备配备计划投入设备见下表 : 主要机械设备表名称型号单位数量备注全站仪拓普康 102台1水准仪DS3台1振动梁台1滚筒台1吸浆机台1抹面机台1抹光机台1压纹器台1切缝机台1发电机组30KW台2振动棒台2钢筋切断机1钢
