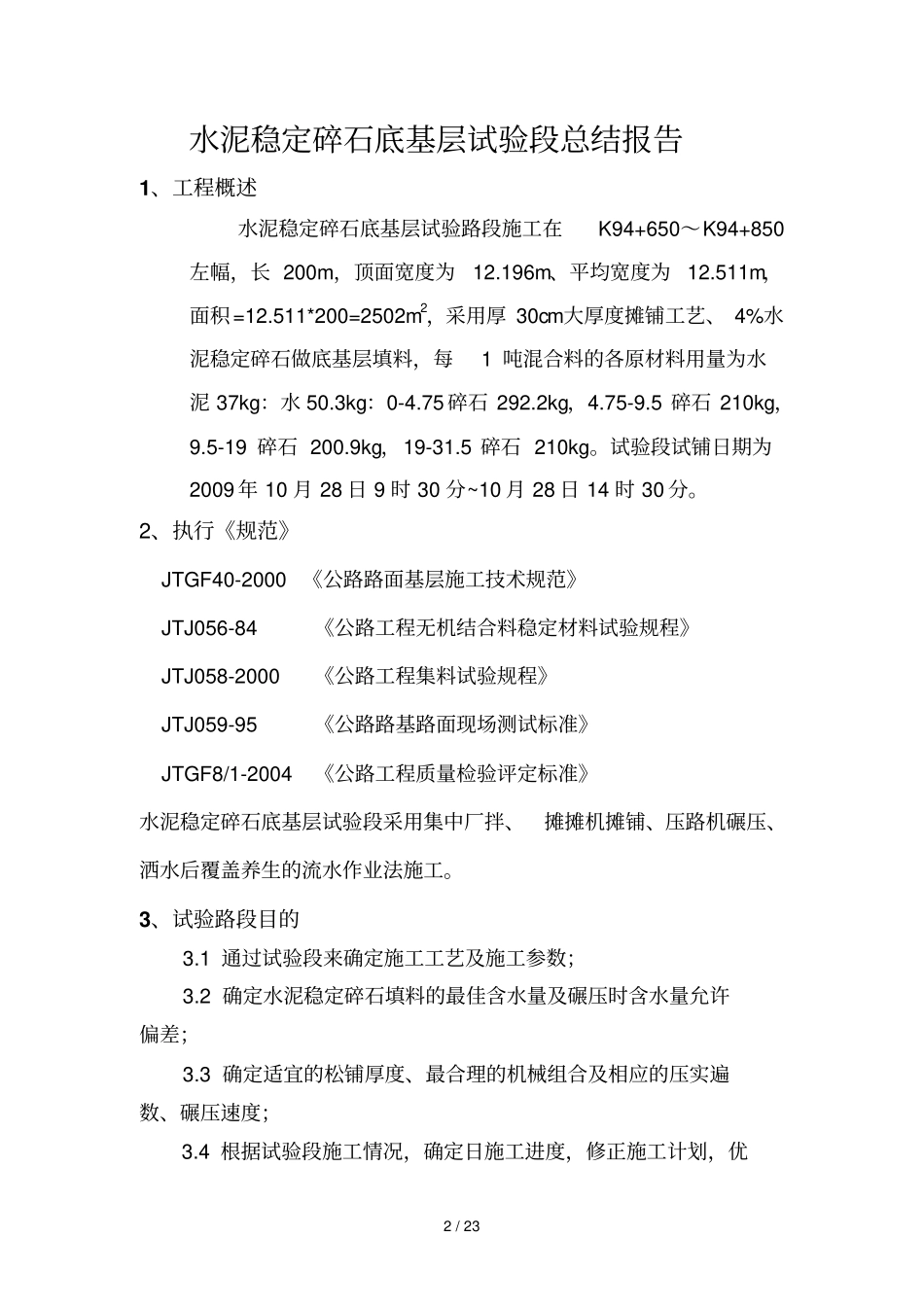

1 / 23 湖南省 XX 高速公路第 XX 合同段试验段总结报告分项工程名称:水稳底基层试验段监 理单 位:施 工单 位:2 / 23 水泥稳定碎石底基层试验段总结报告1、工程概述水泥稳定碎石底基层试验路段施工在K94+650~K94+850左幅,长 200m,顶面宽度为12.196m、平均宽度为12.511m,面积=12.511*200=2502m2,采用厚 30cm大厚度摊铺工艺、 4%水泥稳定碎石做底基层填料,每1 吨混合料的各原材料用量为水泥 37kg:水 50.3kg:0-4.75 碎石 292.2kg,4.75-9.5 碎石 210kg,9.5-19 碎石 200.9kg,19-31.5 碎石 210kg。试验段试铺日期为2009 年 10 月 28 日 9 时 30 分~10 月 28 日 14 时 30 分。2、执行《规范》JTGF40-2000 《公路路面基层施工技术规范》JTJ056-84 《公路工程无机结合料稳定材料试验规程》JTJ058-2000 《公路工程集料试验规程》JTJ059-95 《公路路基路面现场测试标准》JTGF8/1-2004 《公路工程质量检验评定标准》水泥稳定碎石底基层试验段采用集中厂拌、摊摊机摊铺、压路机碾压、洒水后覆盖养生的流水作业法施工。3、试验路段目的3.1 通过试验段来确定施工工艺及施工参数;3.2 确定水泥稳定碎石填料的最佳含水量及碾压时含水量允许偏差;3.3 确定适宜的松铺厚度、最合理的机械组合及相应的压实遍数、碾压速度;3.4 根据试验段施工情况,确定日施工进度,修正施工计划,优3 / 23 化施工组织设计,找出适合本合同段施工的最佳施工方案;3.5 检查人员配置能否满足施工需求。4、施工准备4.1 投入试验段施工人员详见附表1;4.2 投入试验段施工机械设备详见附表2;4.3 材料准备4.3.1 水泥采用32.5 复合硅酸盐水泥,水泥各龄期强度均达到相应指标要求,安定性合格,初凝时间应大于3 小时,终凝时间应在6 小时以上。水泥进场入罐时,要了解其出炉天数,刚出炉的水泥,要停放7天以上才能使用,严禁使用安定期不合要求的水泥。 夏季高温作业时,散装水泥入罐温度不能高于50℃,冬季施工,水泥进入拌缸温度不低于 10℃。4.3.2 用于底基层施工的原材料, 在用于工程施工前, 严格按照规范要求进行各项指标检验, 原材料经试验检验合格后, 进行混合料的目标配合比设计、 确定其最佳含水量和最大干容重,提出具体施工方案,报请监理工程师进行审批,待监理工程师批准目标配合比后,进行生产配合比的验证阶段,即进行试验段施工。(原材料试验附后)集料颗粒组成和塑性指数符合下表下...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水泥稳定碎石底基层试验段汇总报告

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
