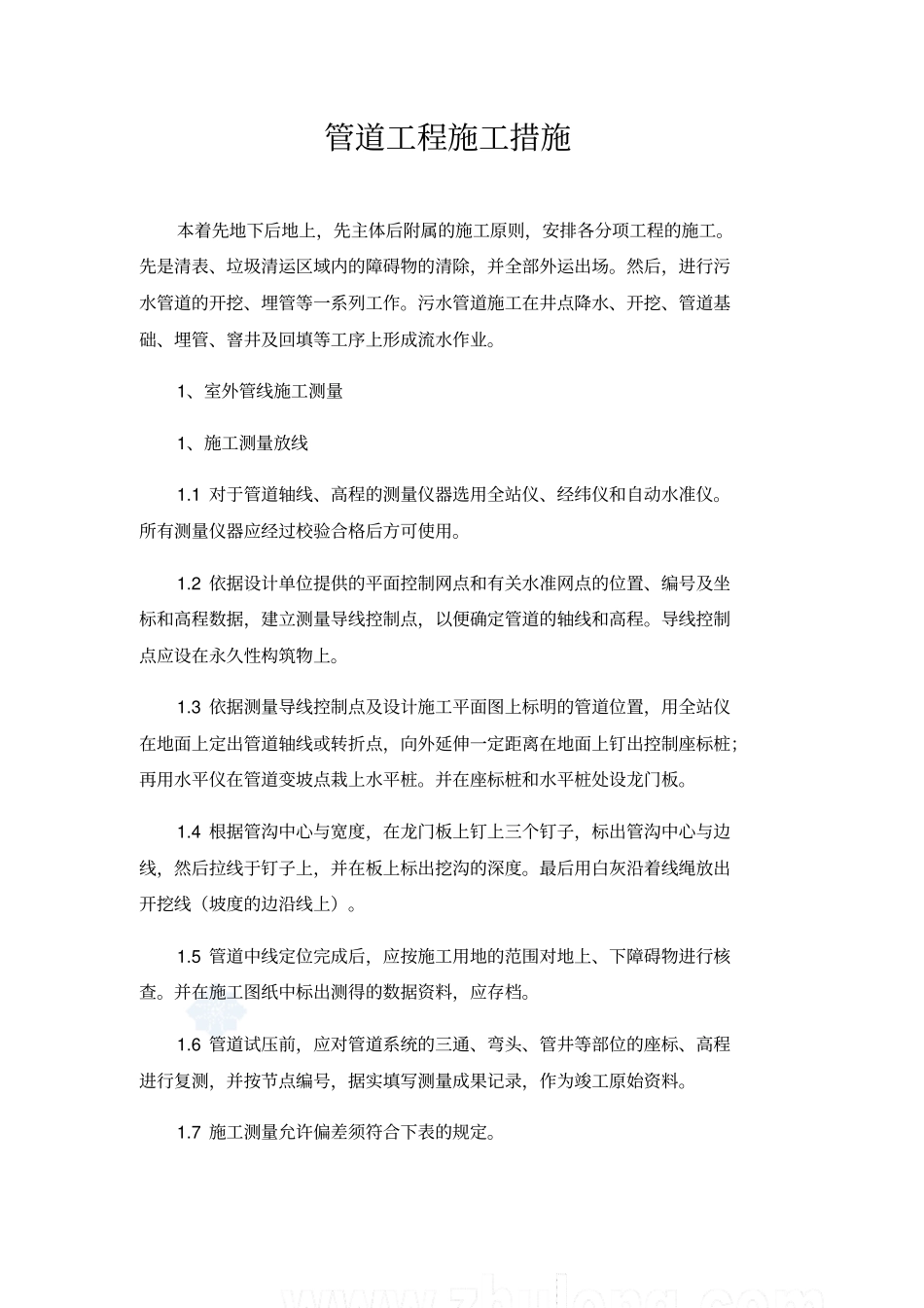

管道工程施工措施本着先地下后地上,先主体后附属的施工原则,安排各分项工程的施工
先是清表、垃圾清运区域内的障碍物的清除,并全部外运出场
然后,进行污水管道的开挖、埋管等一系列工作
污水管道施工在井点降水、开挖、管道基础、埋管、窨井及回填等工序上形成流水作业
1、室外管线施工测量1、施工测量放线1
1 对于管道轴线、高程的测量仪器选用全站仪、经纬仪和自动水准仪
所有测量仪器应经过校验合格后方可使用
2 依据设计单位提供的平面控制网点和有关水准网点的位置、编号及坐标和高程数据,建立测量导线控制点,以便确定管道的轴线和高程
导线控制点应设在永久性构筑物上
3 依据测量导线控制点及设计施工平面图上标明的管道位置,用全站仪在地面上定出管道轴线或转折点,向外延伸一定距离在地面上钉出控制座标桩;再用水平仪在管道变坡点栽上水平桩
并在座标桩和水平桩处设龙门板
4 根据管沟中心与宽度,在龙门板上钉上三个钉子,标出管沟中心与边线,然后拉线于钉子上,并在板上标出挖沟的深度
最后用白灰沿着线绳放出开挖线(坡度的边沿线上)
5 管道中线定位完成后,应按施工用地的范围对地上、下障碍物进行核查
并在施工图纸中标出测得的数据资料,应存档
6 管道试压前,应对管道系统的三通、弯头、管井等部位的座标、高程进行复测,并按节点编号,据实填写测量成果记录,作为竣工原始资料
7 施工测量允许偏差须符合下表的规定

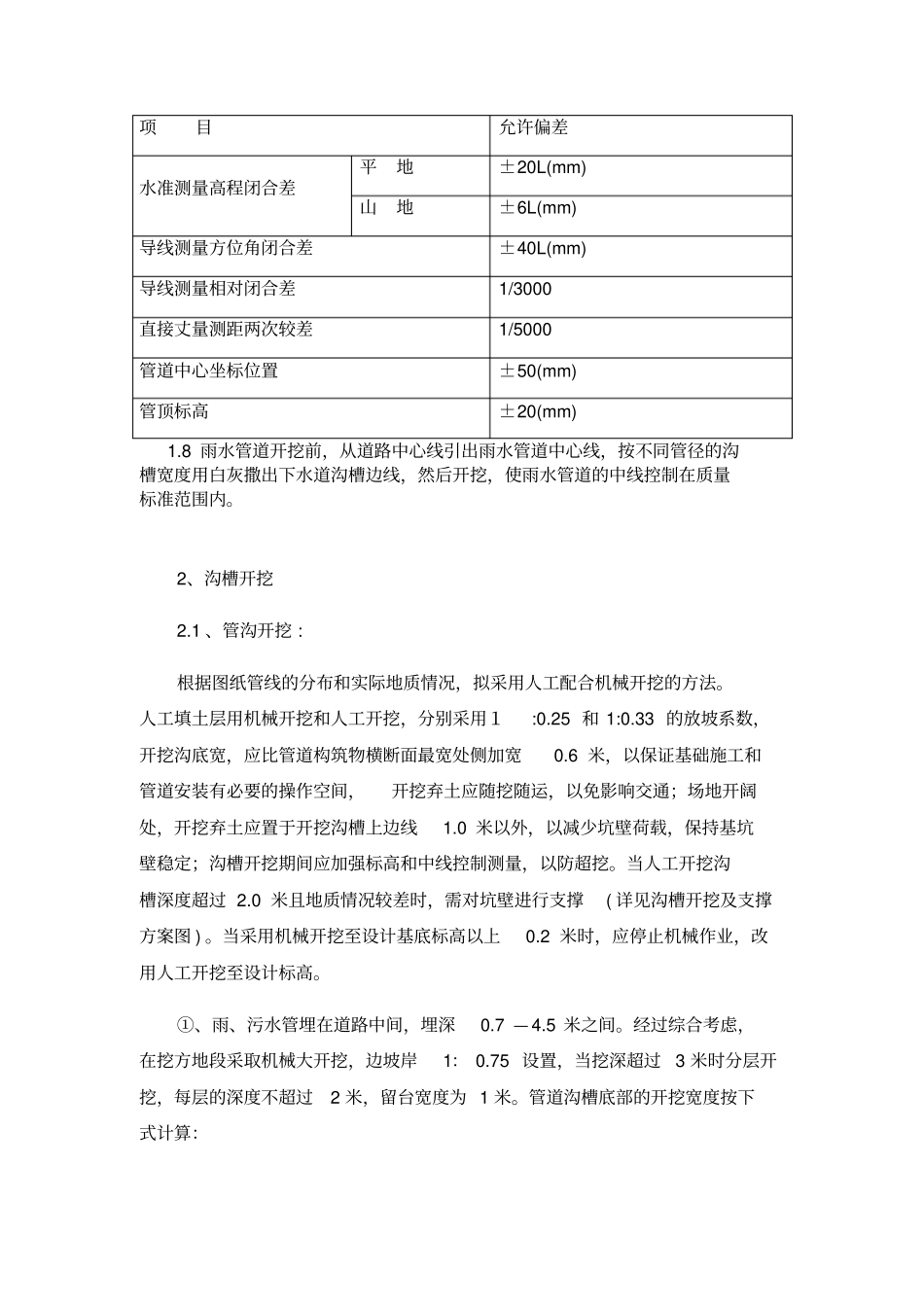

项目允许偏差水准测量高程闭合差平地±20L(mm) 山地±6L(mm) 导线测量方位角闭合差±40L(mm) 导线测量相对闭合差1/3000 直接丈量测距两次较差1/5000 管道中心坐标位置±50(mm) 管顶标高±20(mm) 1

8 雨水管道开挖前,从道路中心线引出雨水管道中心线,按不同管径的沟槽宽度用白灰撒出下水道沟槽边线,然后开挖,使雨水管道的中线控制在质量标准范围内
