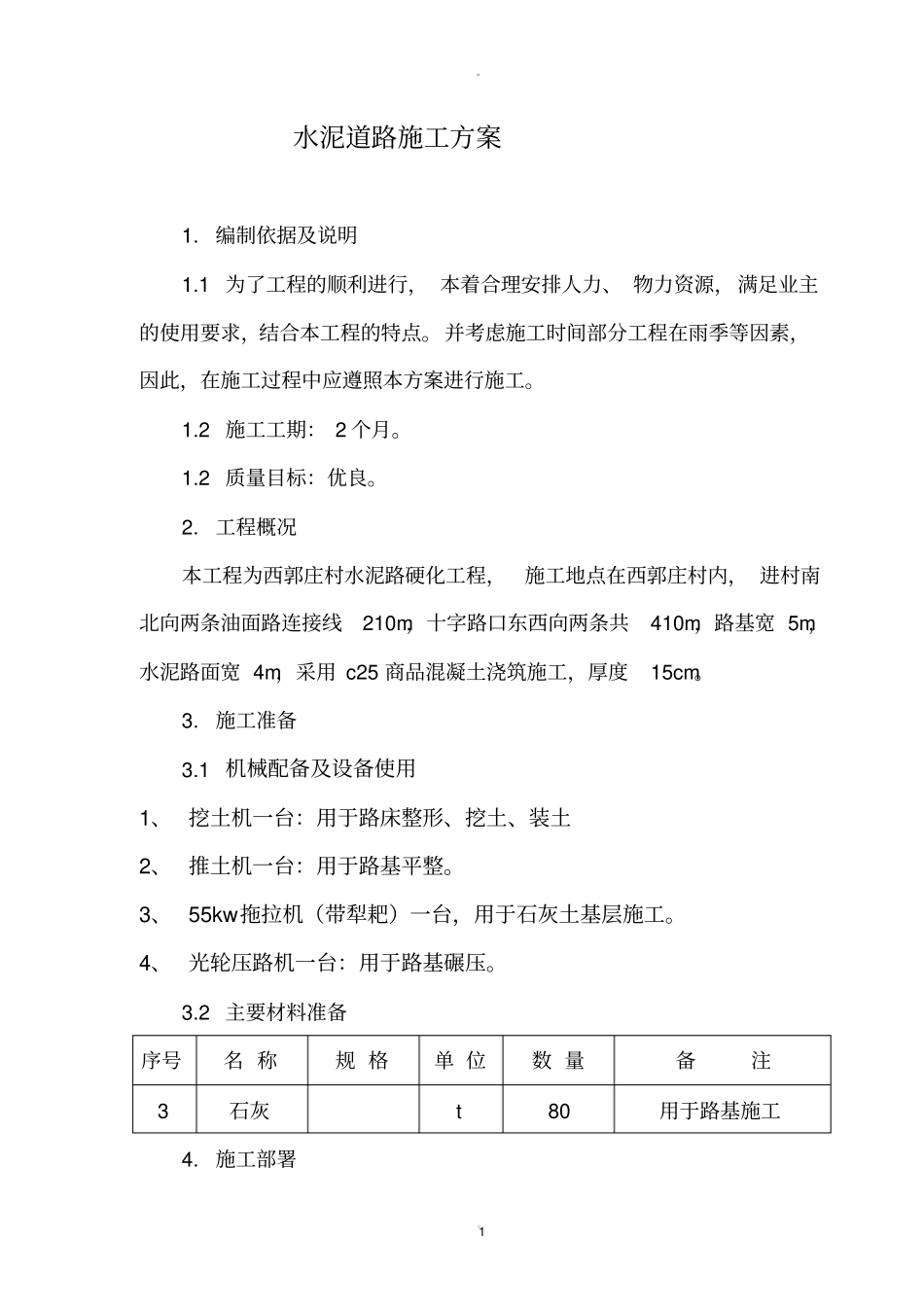

1 水泥道路施工方案1
编制依据及说明1
1 为了工程的顺利进行, 本着合理安排人力、 物力资源,满足业主的使用要求,结合本工程的特点
并考虑施工时间部分工程在雨季等因素,因此,在施工过程中应遵照本方案进行施工
2 施工工期: 2 个月
2 质量目标:优良
工程概况本工程为西郭庄村水泥路硬化工程,施工地点在西郭庄村内, 进村南北向两条油面路连接线210m,十字路口东西向两条共410m,路基宽 5m,水泥路面宽 4m,采用 c25 商品混凝土浇筑施工,厚度15cm
1 机械配备及设备使用1、 挖土机一台:用于路床整形、挖土、装土2、 推土机一台:用于路基平整
3、 55kw拖拉机(带犁耙)一台,用于石灰土基层施工
4、 光轮压路机一台:用于路基碾压
2 主要材料准备序号名 称规 格单 位数 量备注3 石灰t 80 用于路基施工4

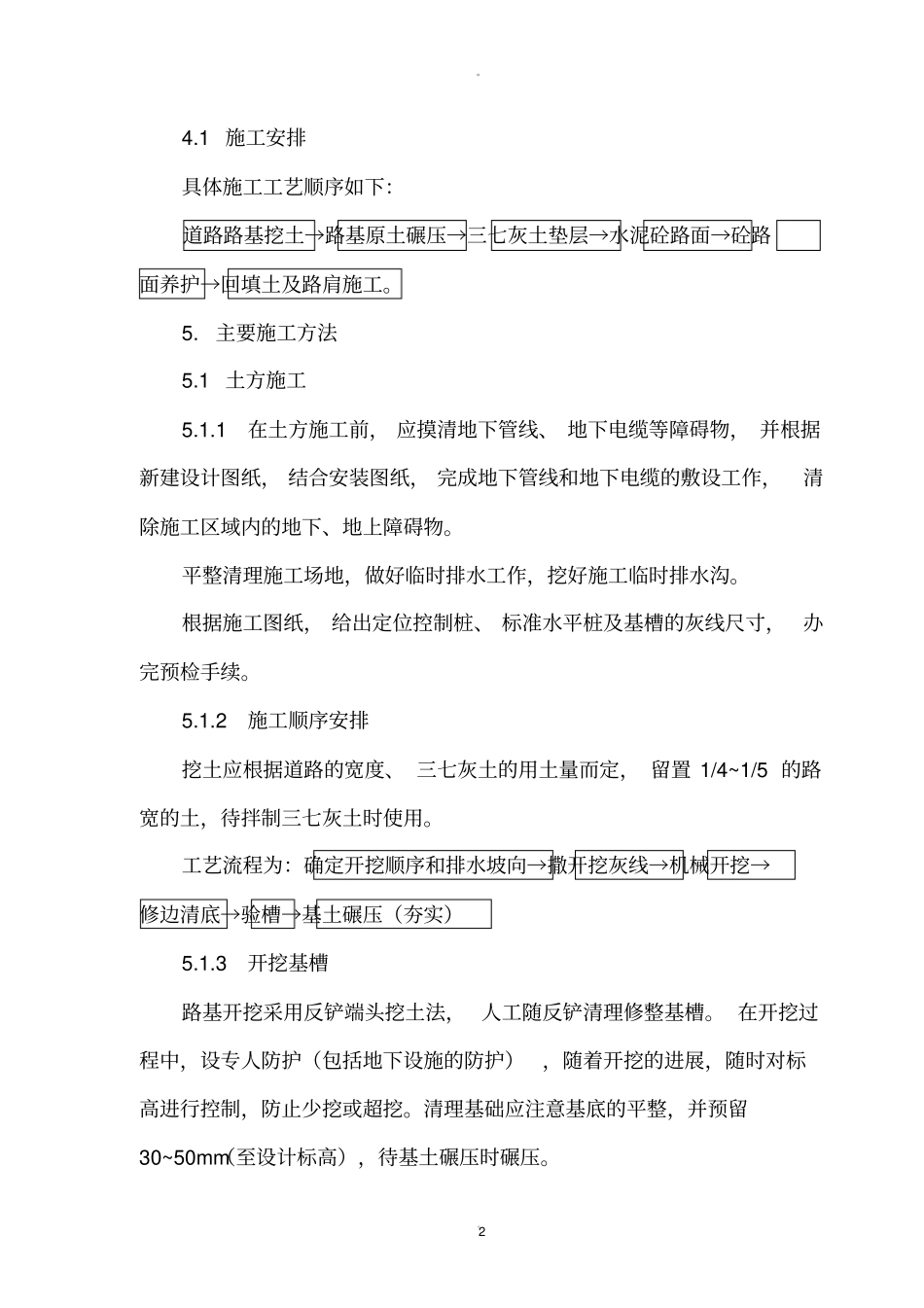

1 施工安排具体施工工艺顺序如下:道路路基挖土→路基原土碾压→三七灰土垫层→水泥砼路面→砼路面养护→回填土及路肩施工

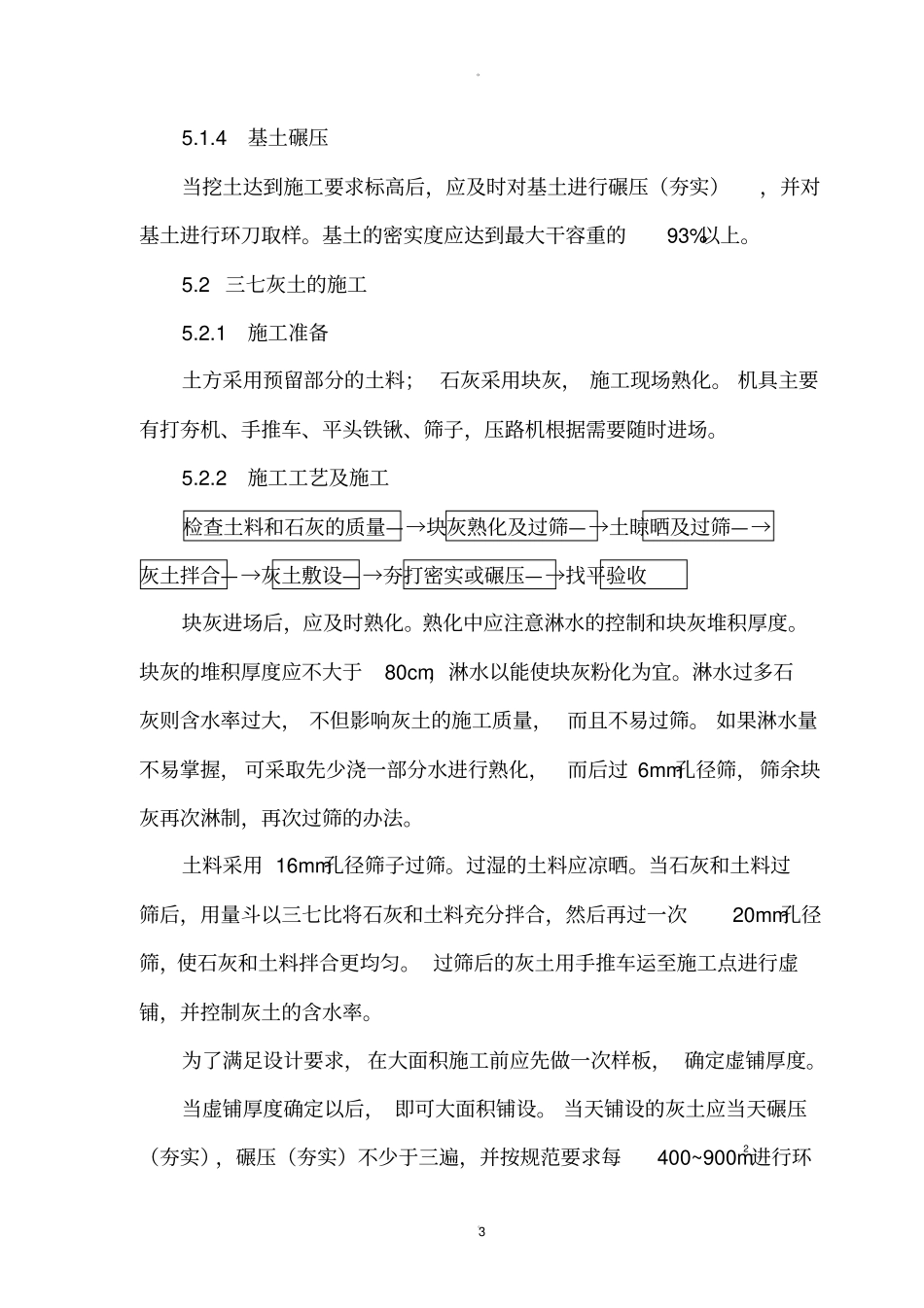

主要施工方法5
1 土方施工5
1 在土方施工前, 应摸清地下管线、 地下电缆等障碍物, 并根据新建设计图纸, 结合安装图纸, 完成地下管线和地下电缆的敷设工作,清除施工区域内的地下、地上障碍物
平整清理施工场地,做好临时排水工作,挖好施工临时排水沟
根据施工图纸, 给出定位控制桩、 标准水平桩及基槽的灰线尺寸,办完预检手续
2 施工顺序安排挖土应根据道路的宽度、 三七灰土的用土量而定, 留置 1/4~1/5 的路宽的土,待拌制三七灰土时使用
工艺流程为:确定开挖顺序和排水坡向→撒开挖灰线→机械开挖→修边清底→验槽→基土碾压(夯实)5
3 开挖基槽路基开挖采用反铲端头挖土法, 人工随反铲清理修整基槽
在开挖过程中,设专人防护(包括地下设施的防护),
