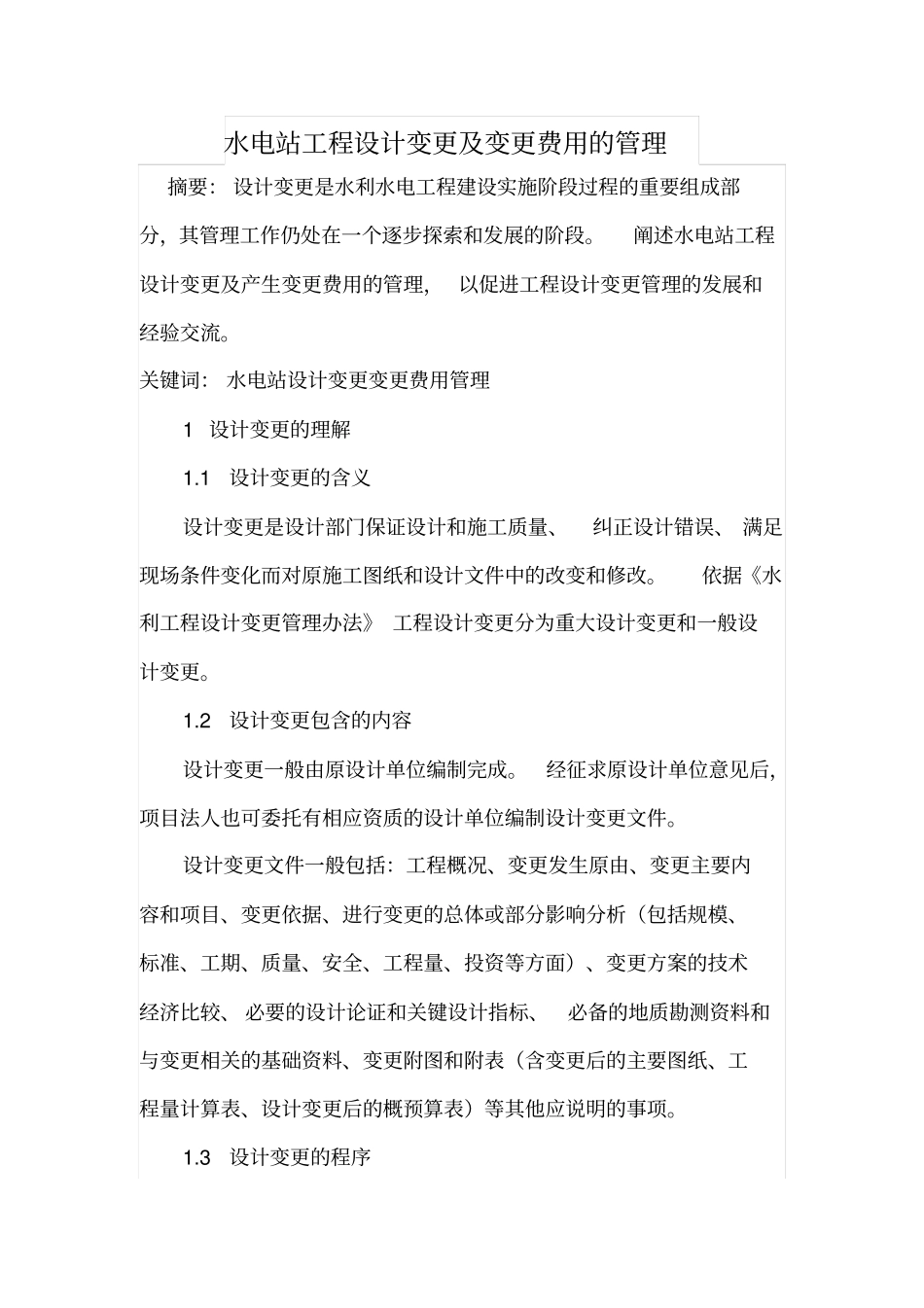

水电站工程设计变更及变更费用的管理摘要: 设计变更是水利水电工程建设实施阶段过程的重要组成部分,其管理工作仍处在一个逐步探索和发展的阶段
阐述水电站工程设计变更及产生变更费用的管理, 以促进工程设计变更管理的发展和经验交流
关键词: 水电站设计变更变更费用管理1 设计变更的理解1
1 设计变更的含义设计变更是设计部门保证设计和施工质量、纠正设计错误、 满足现场条件变化而对原施工图纸和设计文件中的改变和修改
依据《水利工程设计变更管理办法》 工程设计变更分为重大设计变更和一般设计变更
2 设计变更包含的内容设计变更一般由原设计单位编制完成
经征求原设计单位意见后,项目法人也可委托有相应资质的设计单位编制设计变更文件
设计变更文件一般包括:工程概况、变更发生原由、变更主要内容和项目、变更依据、进行变更的总体或部分影响分析(包括规模、标准、工期、质量、安全、工程量、投资等方面)、变更方案的技术经济比较、 必要的设计论证和关键设计指标、必备的地质勘测资料和与变更相关的基础资料、变更附图和附表(含变更后的主要图纸、工程量计算表、设计变更后的概预算表)等其他应说明的事项

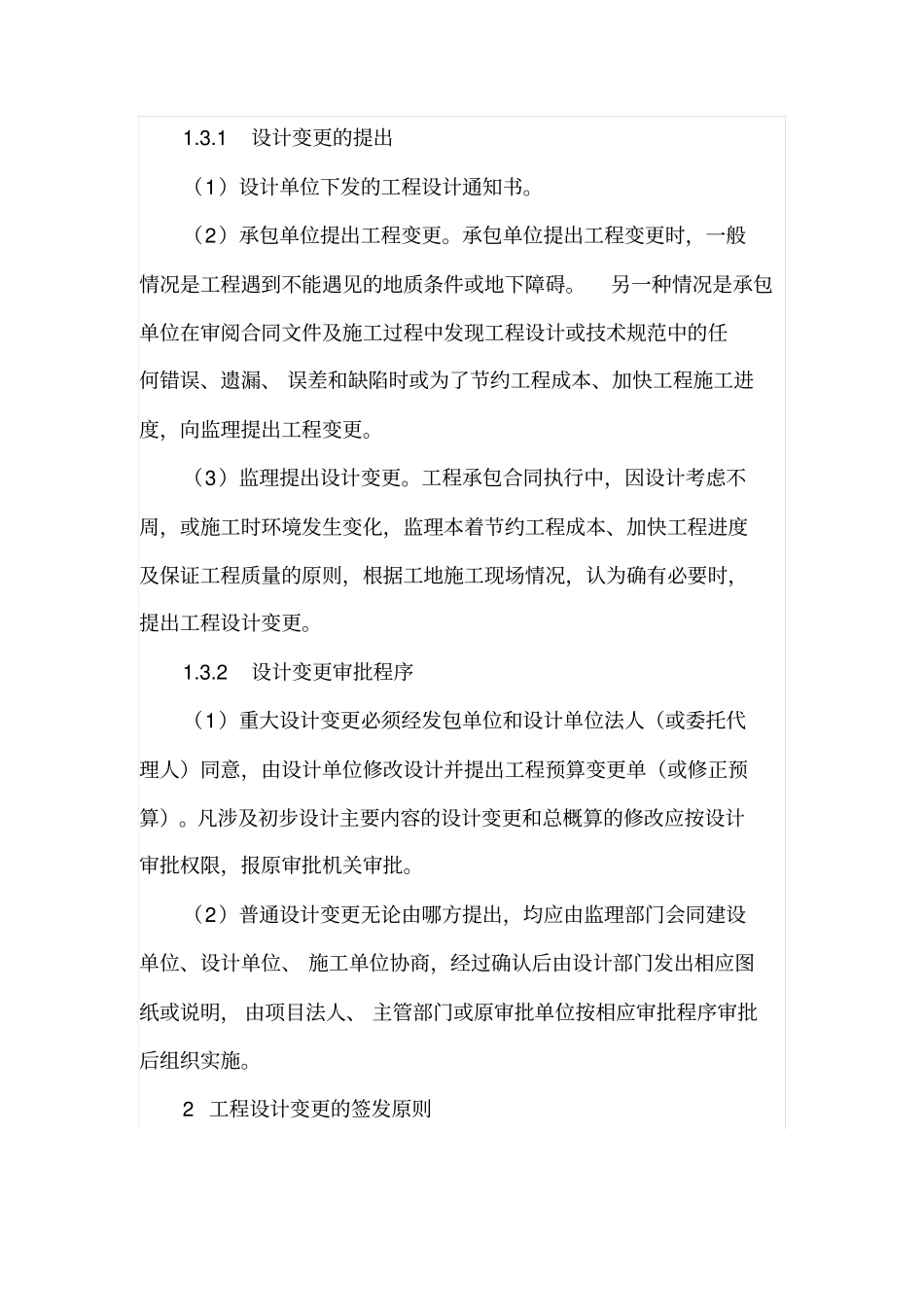

3 设计变更的程序1
1 设计变更的提出(1)设计单位下发的工程设计通知书
(2)承包单位提出工程变更
承包单位提出工程变更时,一般情况是工程遇到不能遇见的地质条件或地下障碍
另一种情况是承包单位在审阅合同文件及施工过程中发现工程设计或技术规范中的任何错误、遗漏、 误差和缺陷时或为了节约工程成本、加快工程施工进度,向监理提出工程变更
(3)监理提出设计变更
工程承包合同执行中,因设计考虑不周,或施工时环境发生变化,监理本着节约工程成本、加快工程进度及保证工程质量的原则,根据工地施工现场情况,认为确有必要时,提出工程设计变更
2 设计变更审批程序(1)重大设计变更必须经发包单位和设计单位法人(或委托代
