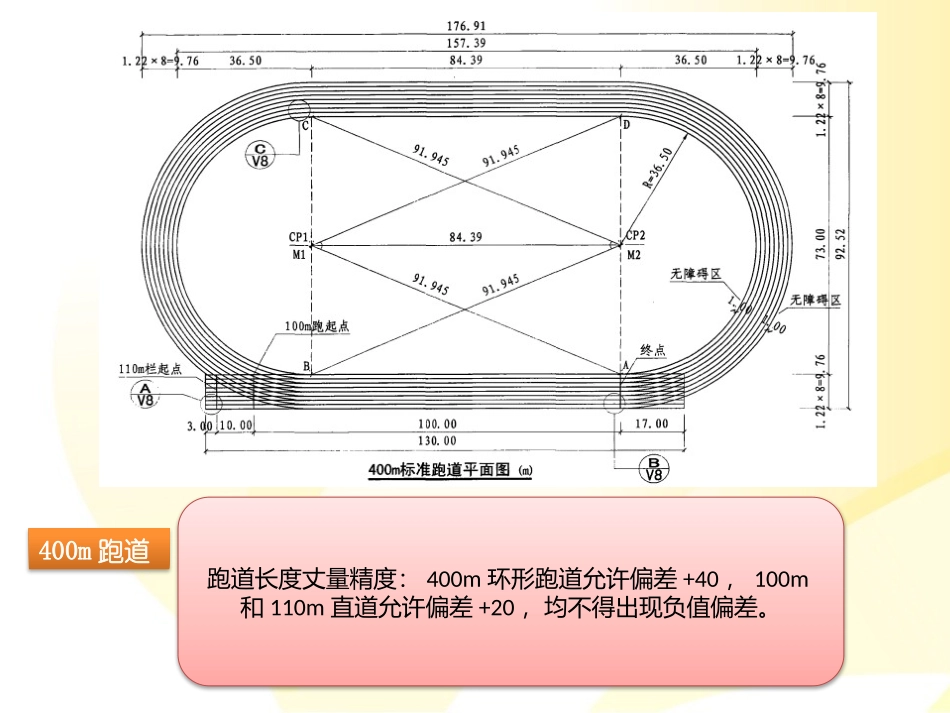

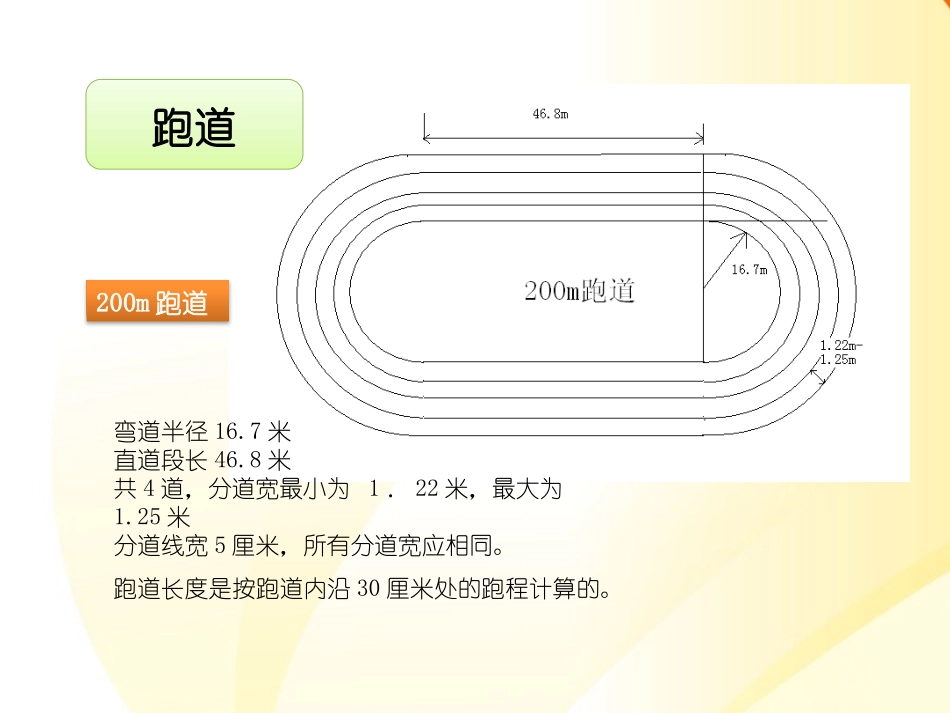

操场的施工工艺200m跑道弯道半径16.7米直道段长46.8米共4道,分道宽最小为1.22米,最大为1.25米分道线宽5厘米,所有分道宽应相同。跑道长度是按跑道内沿30厘米处的跑程计算的。跑道400m跑道弯道半径36.5米,直道段长84.39米共8道,分道宽度为1.22米分道线宽均为5厘米400m标准跑道必须有一个无障碍区,跑道内侧至少1.0m宽,跑道外侧至少1.0m宽西直道设置100m跑道和110m跨栏跑起点,终点线位于直道与弯道交界处跑道长度丈量精度:400m环形跑道允许偏差+40,100m和110m直道允许偏差+20,均不得出现负值偏差。根据图集08J933-1体育场地与设施(一)基础必须压实,密实度为95%以上全塑型材质全部采用不含再生胶粒的聚氨酯(PU)塑胶铺设而成的弹性体,面层防滑处理,铺设厚度为9~13mm。具有高回弹性,变形小且耐钉刺,使用寿命长特点。适用于各级专业赛事及训练,但其价格之高,是一般的大中小学所不能承受的。将含塑胶垫层质量25~30%轮胎胶粒与聚氨酯(PU)塑胶搅拌混合铺设在基础上的弹性体,厚度为9mm左右,面层胶上部铺设2~3mm厚的纯(PU)胶浆,撒上EPDM防滑粒作为磨损面层,铺设总厚度为9~13mm。其性能与全塑型跑道材质较为逊色,造价较全塑型低,但也比透气型高了不少,对基础要求较高;较为通用。(PU)全塑型跑道材质(PU)混合型跑道材质常用合成面层材料该材质所用胶面胶分两层,底层是将废旧轮胎胶粒与聚氨酯粘合剂,制成复合弹性体垫层,面层胶铺设2~3mm厚纯(PU)胶浆,撒上EPDM胶粒作为磨损面层。铺设厚度为13~15mm厚。工艺难度较大,不注意时容易出现胶层与基础粘结不牢而影响质量,对基础要求较高。该项跑道材质采用彩色EPDM胶粒与聚氨酯粘合剂,采用摊铺机摊铺压成平面制成间隙型的弹性层,铺设厚度10~25mm厚。具有平整面好,不易起泡,雨后渗水快,适用于教学、幼儿园跑道及球场,尤其器械区缓冲垫层、健身房等效果更佳。透气跑道材质所用胶面胶分两层,底层是将废旧轮胎胶粒与聚氨酯粘合剂,采用摊铺设备制成缓冲弹性层,面层胶采用纯(PU)色浆掺入EPDM粒,采用喷涂机喷涂于面层2~3mm厚作为磨损面层。透气型塑胶跑道透气透水,施工期短,维护翻新也较容易,在钢筋混凝土基础上铺装最佳,性价比最高,也是大中小学的首选。(PU)复合型跑道材质间隙型跑道材质透气型跑道材质规范中塑胶跑道材料配比中AD(红浆料)及BC(胶液)占75%,黑胶粒占25%—30%。塑胶跑道铺设注意的问题(1)聚氨酯塑胶材料的施工过程中最怕水、胶浆在初步固化前碰到一滴水珠就会产生一个大的气泡,因此施工人员在高温条件下作业要准备毛巾擦汗。铺胶面时一定掌握天气情况并要做好防止突降阵雨的应急措施。铺胶时间要避开早晨大气中和地面湿度较大的时候,即使在天气晴朗的正常工作日,一般最好在上午九点以后正式铺设。(2)胶面的实铺厚度是指从胶底至表层胶粒的中心,一般从两方面控制。首先通过立模进行厚度尺寸的预检,对基层局部高出的地方进行修砍或锤击进行夯低。(3)防止胶面铺筑后局部发生起泡脱壳,对于基层密实度要严格控制,防止沥青基础层自身嵌挤不实,脱壳脱层,致使粘结力差,表面气化,胶面被拉断。基层密实度不够的地方,可以采用钻头打孔,灌胶(橡胶钉)的方法进行加固。(4)为保证平整度、坡度,模条钉好后,用水平仪进行模拟校正,基层个别高的地方,先加以整平,个别低的地方,用胶填平。≥1.5m以11人制室外足球场为例足球场地室外足球场地多采用天然草坪或人造草坪面层。人造草适用范围广、绒密度高、经久耐用,其性能优点已经得到广泛认可。草皮采用草簇编织结构,首层底部采用聚丙烯材料编织,第二层底部采用专业胶水涂覆,保证产品的强度及耐用性。网球、羽毛球场地一片标准的网球场地,占地面积应不小于670(36.60米、宽18.30米),其中双打场地标准尺寸为长23.77米宽10.97米。室外球场大多采用聚氨酯(又叫PU)材料做的PU球场和硅PU球场,室内运动地板一般有专业运动木地板、PVC塑胶运动地板、丙烯酸(聚氨脂)运动地面、橡胶地板等。PVC塑胶运动地板•一般而言,运动地板的舒适性从高到低依次为:塑胶运动地板——丙烯酸(聚氨脂)运动地面——橡胶地板——实木运动...
