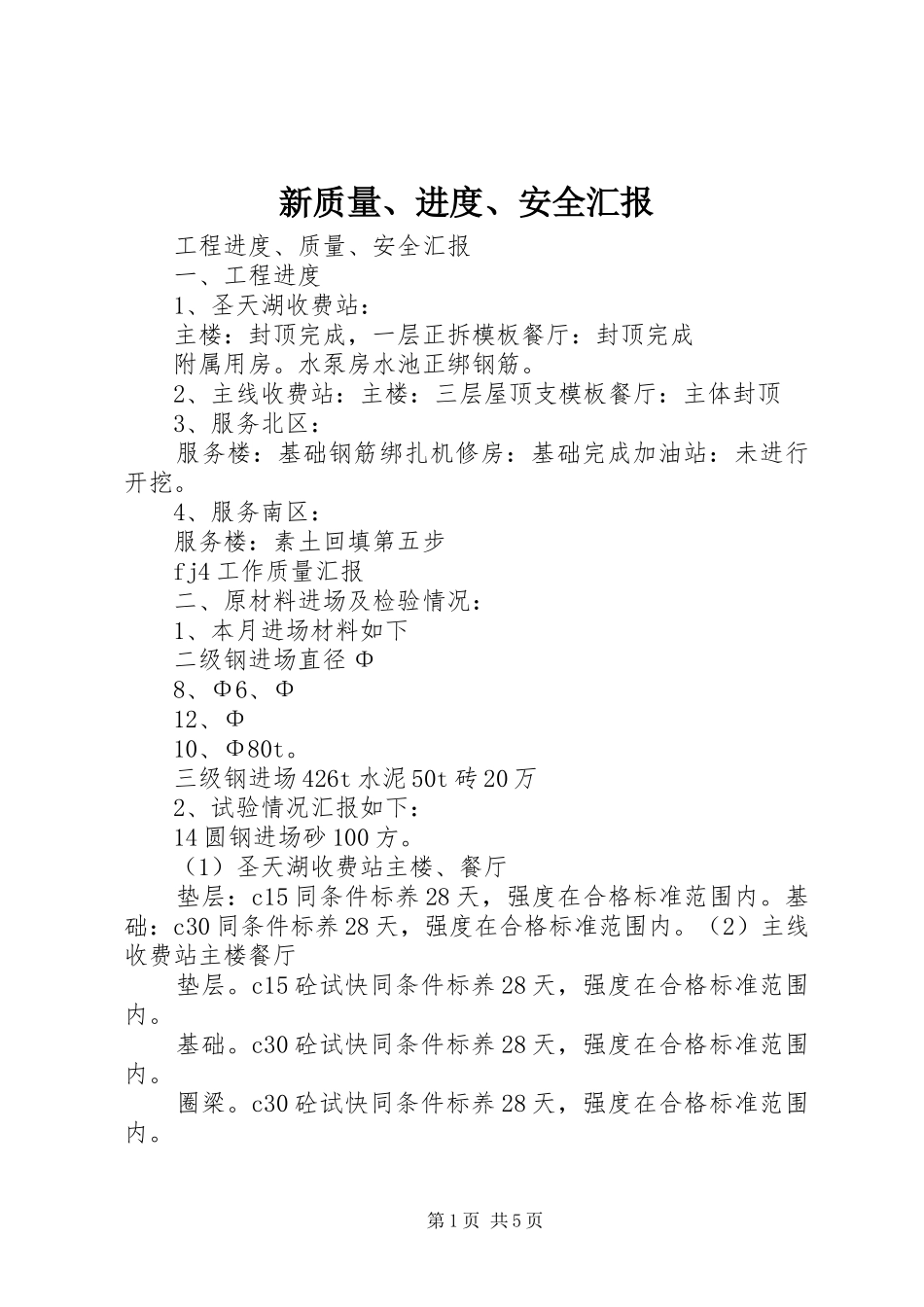

新质量、进度、安全汇报工程进度、质量、安全汇报一、工程进度1、圣天湖收费站:主楼:封顶完成,一层正拆模板餐厅:封顶完成附属用房
水泵房水池正绑钢筋
2、主线收费站:主楼:三层屋顶支模板餐厅:主体封顶3、服务北区:服务楼:基础钢筋绑扎机修房:基础完成加油站:未进行开挖
4、服务南区:服务楼:素土回填第五步fj4工作质量汇报二、原材料进场及检验情况:1、本月进场材料如下二级钢进场直径Φ8、Φ6、Φ12、Φ10、Φ80t
三级钢进场426t水泥50t砖20万2、试验情况汇报如下:14圆钢进场砂100方
(1)圣天湖收费站主楼、餐厅垫层:c15同条件标养28天,强度在合格标准范围内
基础:c30同条件标养28天,强度在合格标准范围内
(2)主线收费站主楼餐厅垫层
c15砼试快同条件标养28天,强度在合格标准范围内
c30砼试快同条件标养28天,强度在合格标准范围内
c30砼试快同条件标养28天,强度在合格标准范围内

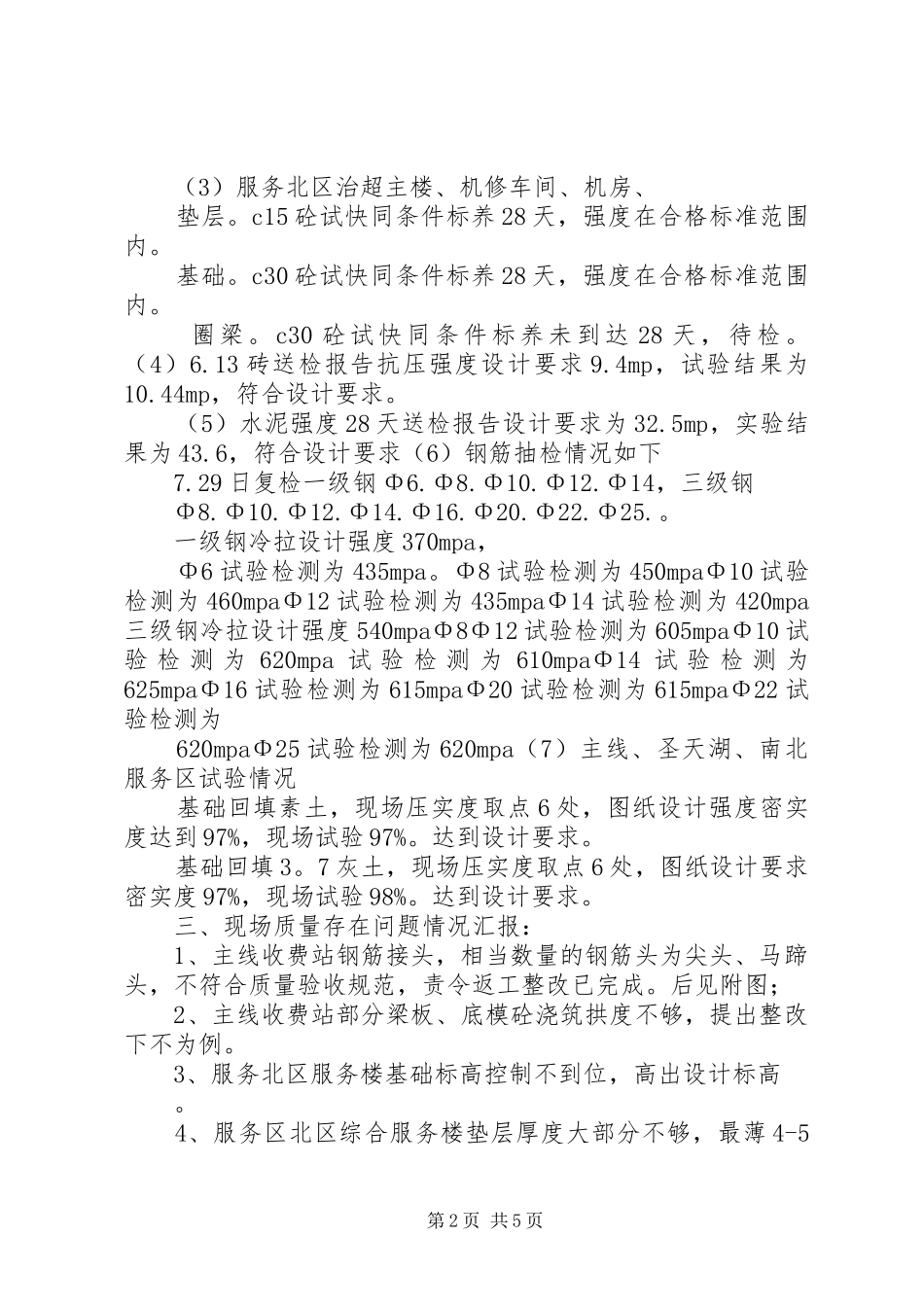

第1页共5页(3)服务北区治超主楼、机修车间、机房、垫层
c15砼试快同条件标养28天,强度在合格标准范围内
c30砼试快同条件标养28天,强度在合格标准范围内
c30砼试快同条件标养未到达28天,待检
13砖送检报告抗压强度设计要求9
4mp,试验结果为10
44mp,符合设计要求
(5)水泥强度28天送检报告设计要求为32
5mp,实验结果为43
6,符合设计要求(6)钢筋抽检情况如下7
29日复检一级钢Φ6
Φ14,三级钢Φ8
一级钢冷拉设计强度370mpa,Φ6试验检测为435mpa
Φ8试验检测为450mpaΦ10试验检测为460mpaΦ12试验检测为435mpaΦ14试验检测为420mpa三级钢冷拉设计强度540mpaΦ8Φ12试验检测为605m
