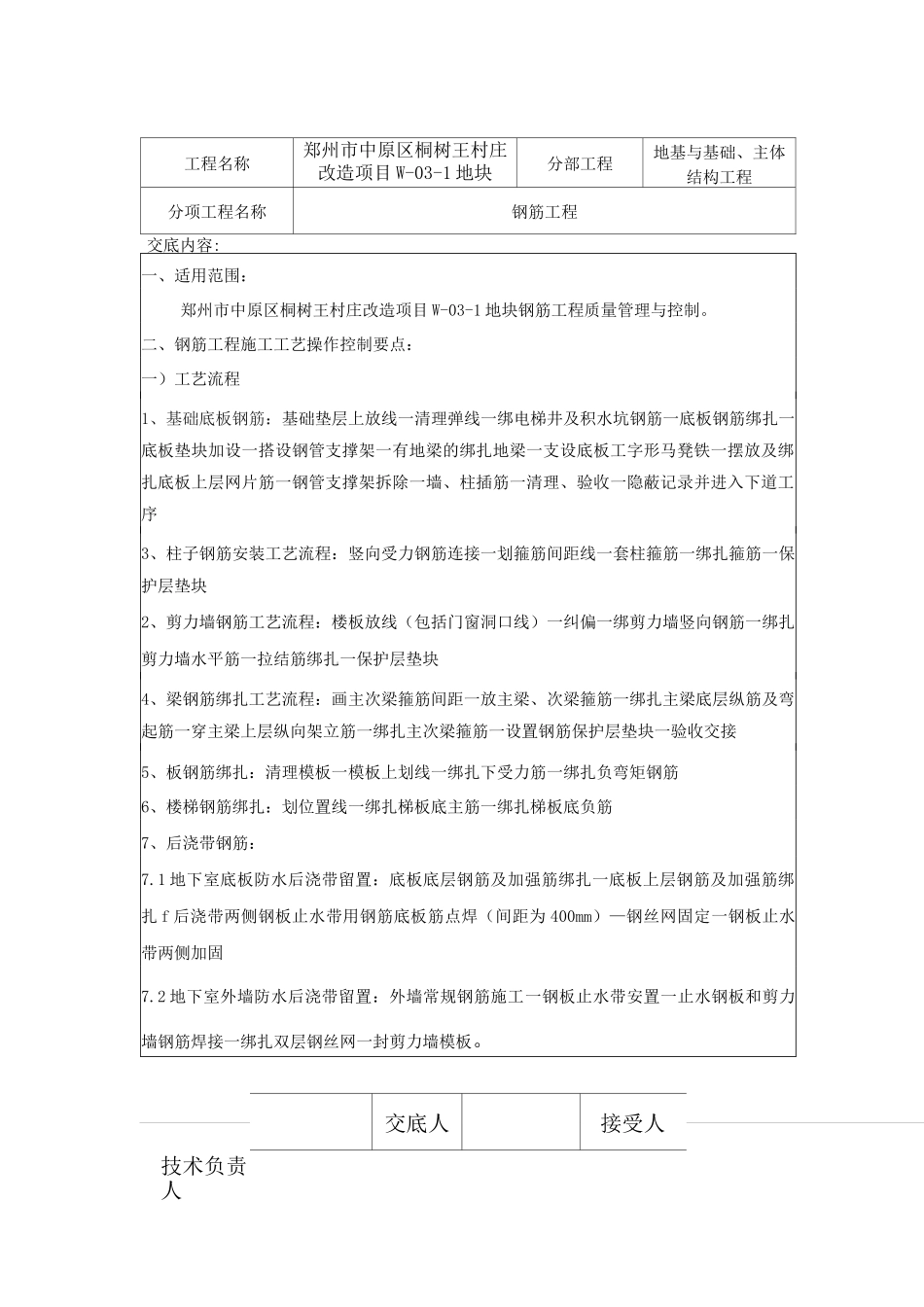

技术负责人工程名称郑州市中原区桐树王村庄改造项目 W-03-1 地块分部工程地基与基础、主体结构工程分项工程名称钢筋工程交底内容:一、适用范围:郑州市中原区桐树王村庄改造项目 W-03-1 地块钢筋工程质量管理与控制
二、钢筋工程施工工艺操作控制要点:一)工艺流程1、基础底板钢筋:基础垫层上放线一清理弹线一绑电梯井及积水坑钢筋一底板钢筋绑扎一底板垫块加设一搭设钢管支撑架一有地梁的绑扎地梁一支设底板工字形马凳铁一摆放及绑扎底板上层网片筋一钢管支撑架拆除一墙、柱插筋一清理、验收一隐蔽记录并进入下道工序3、柱子钢筋安装工艺流程:竖向受力钢筋连接一划箍筋间距线一套柱箍筋一绑扎箍筋一保护层垫块2、剪力墙钢筋工艺流程:楼板放线(包括门窗洞口线)一纠偏一绑剪力墙竖向钢筋一绑扎剪力墙水平筋一拉结筋绑扎一保护层垫块4、梁钢筋绑扎工艺流程:画主次梁箍筋间距一放主梁、次梁箍筋一绑扎主梁底层纵筋及弯起筋一穿主梁上层纵向架立筋一绑扎主次梁箍筋一设置钢筋保护层垫块一验收交接5、板钢筋绑扎:清理模板一模板上划线一绑扎下受力筋一绑扎负弯矩钢筋6、楼梯钢筋绑扎:划位置线一绑扎梯板底主筋一绑扎梯板底负筋7、后浇带钢筋:7
1 地下室底板防水后浇带留置:底板底层钢筋及加强筋绑扎一底板上层钢筋及加强筋绑扎 f 后浇带两侧钢板止水带用钢筋底板筋点焊(间距为 400mm)—钢丝网固定一钢板止水带两侧加固7
2 地下室外墙防水后浇带留置:外墙常规钢筋施工一钢板止水带安置一止水钢板和剪力墙钢筋焊接一绑扎双层钢丝网一封剪力墙模板
交底人接受人技术负责人工程名称郑州市中原区桐树王村庄改造项目 W-03-1 地块分部工程地基与基础、主体结构工程分项工程名称钢筋工程交底内容:7
3 楼板面后浇带留置:后浇带模板支承(应独立支撑)一楼板钢筋绑扎一焊短钢筋板面筋和底板筋上(用于固定板筋上下层钢筋间距)一绑扎双层钢丝网

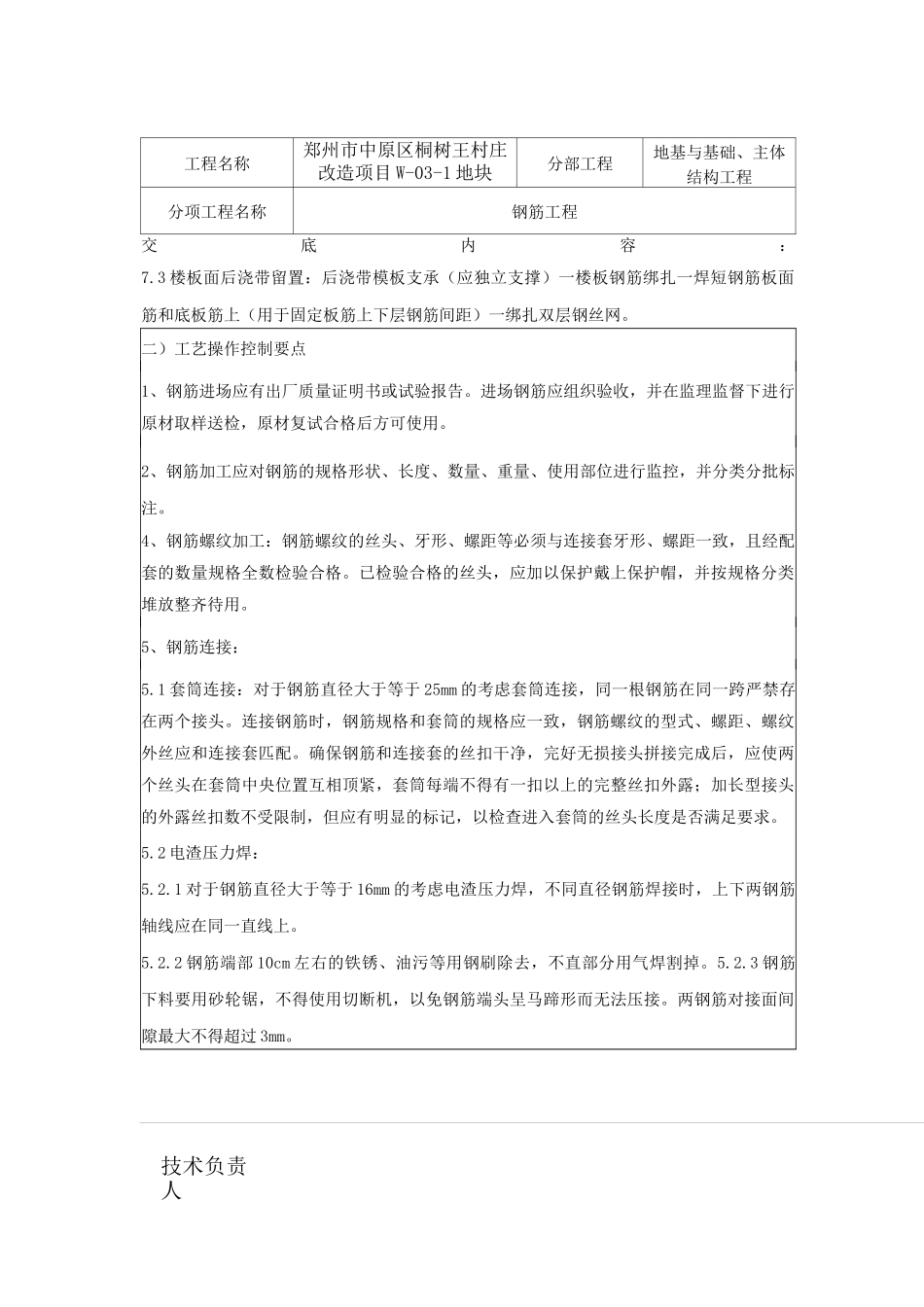

二)工艺操作控
