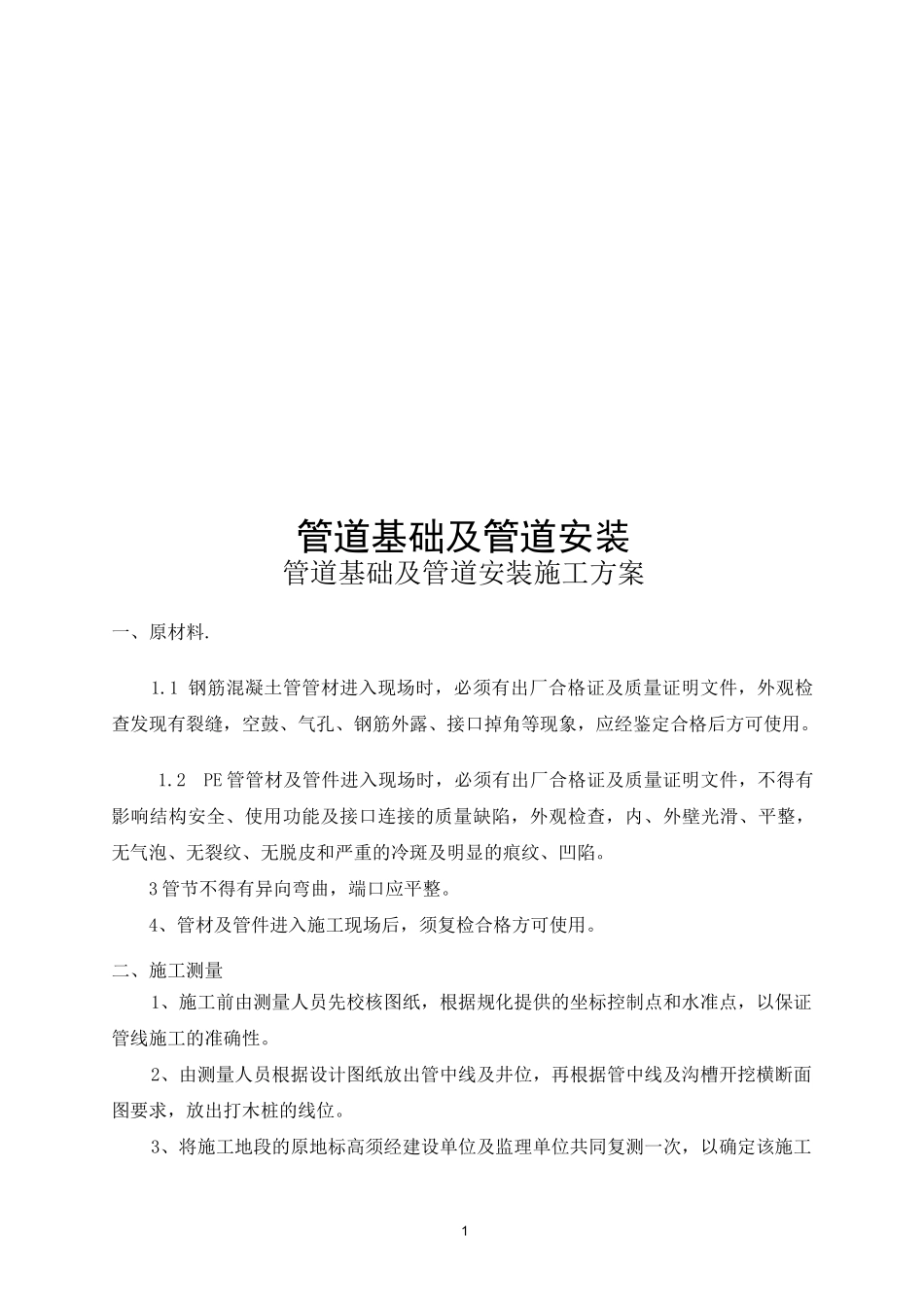

1管道基础及管道安装管道基础及管道安装施工方案一、原材料
1 钢筋混凝土管管材进入现场时,必须有出厂合格证及质量证明文件,外观检查发现有裂缝,空鼓、气孔、钢筋外露、接口掉角等现象,应经鉴定合格后方可使用
2PE 管管材及管件进入现场时,必须有出厂合格证及质量证明文件,不得有影响结构安全、使用功能及接口连接的质量缺陷,外观检查,内、外壁光滑、平整,无气泡、无裂纹、无脱皮和严重的冷斑及明显的痕纹、凹陷
3 管节不得有异向弯曲,端口应平整
4、管材及管件进入施工现场后,须复检合格方可使用
二、施工测量1、施工前由测量人员先校核图纸,根据规化提供的坐标控制点和水准点,以保证管线施工的准确性
2、由测量人员根据设计图纸放出管中线及井位,再根据管中线及沟槽开挖横断面图要求,放出打木桩的线位

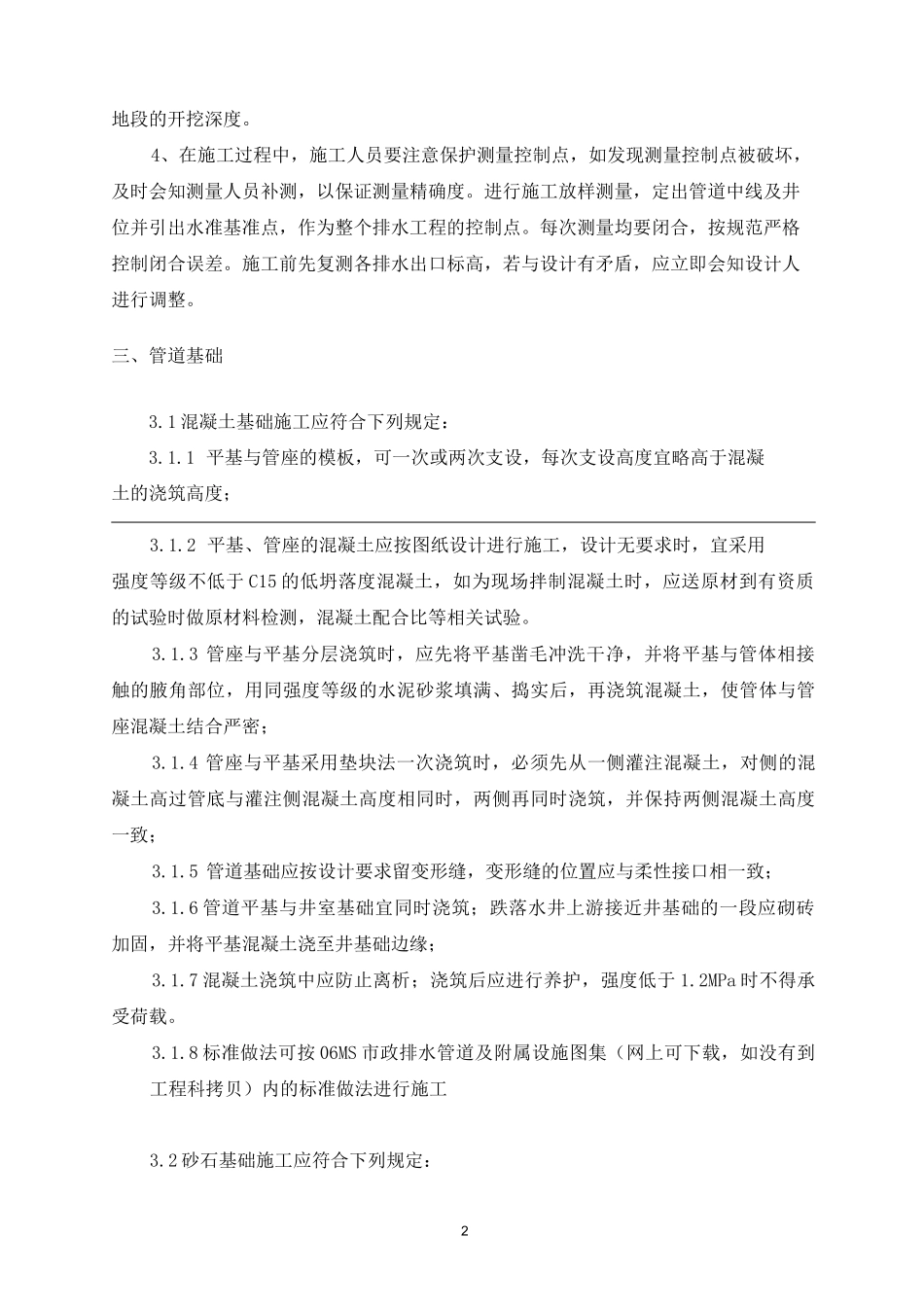

3、将施工地段的原地标高须经建设单位及监理单位共同复测一次,以确定该施工2地段的开挖深度
4、在施工过程中,施工人员要注意保护测量控制点,如发现测量控制点被破坏,及时会知测量人员补测,以保证测量精确度
进行施工放样测量,定出管道中线及井位并引出水准基准点,作为整个排水工程的控制点
每次测量均要闭合,按规范严格控制闭合误差
施工前先复测各排水出口标高,若与设计有矛盾,应立即会知设计人进行调整

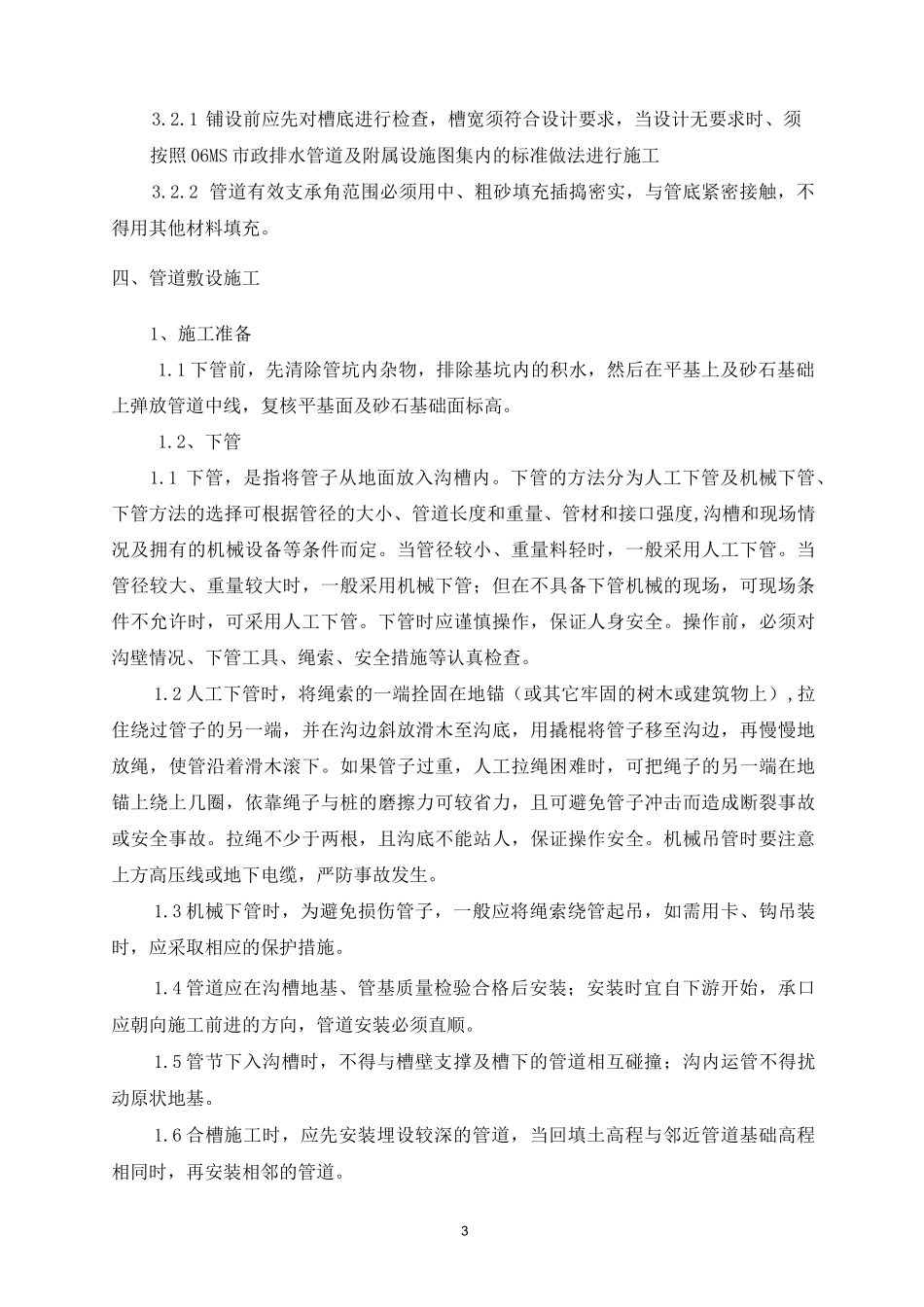

三、管道基础3
1 混凝土基础施工应符合下列规定:3
1 平基与管座的模板,可一次或两次支设,每次支设高度宜略高于混凝土的浇筑高度;3
2 平基、管座的混凝土应按图纸设计进行施工,设计无要求时,宜采用强度等级不低于 C15 的低坍落度混凝土,如为现场拌制混凝土时,应送原材到有资质的试验时做原材料检测,混凝土配合比等相关试验
3 管座与平基分层浇筑时,应先将平基凿毛冲洗干净,并将平基与管体相接触的腋角部位,用同强度等级的水泥砂浆填满、捣实后,再浇筑混凝土,使管体与管座混凝土结合严密;3
